7.4.1 附录A:土(石)方工程
7.4.1.1 土方工程项目划分
土方工程项目包括平整场地、挖一般土方、挖沟槽土方、挖基坑土方、冻土开挖、挖淤泥及流沙、管沟土方7个项目,分别按010101001~010101007编号。详见表7.3。
1.平整场地
平整场地适用于建筑场地厚度在±0.3m以内的挖、填、找平及其运输项目,它与一般所指开工前的三通一平中的平不同。

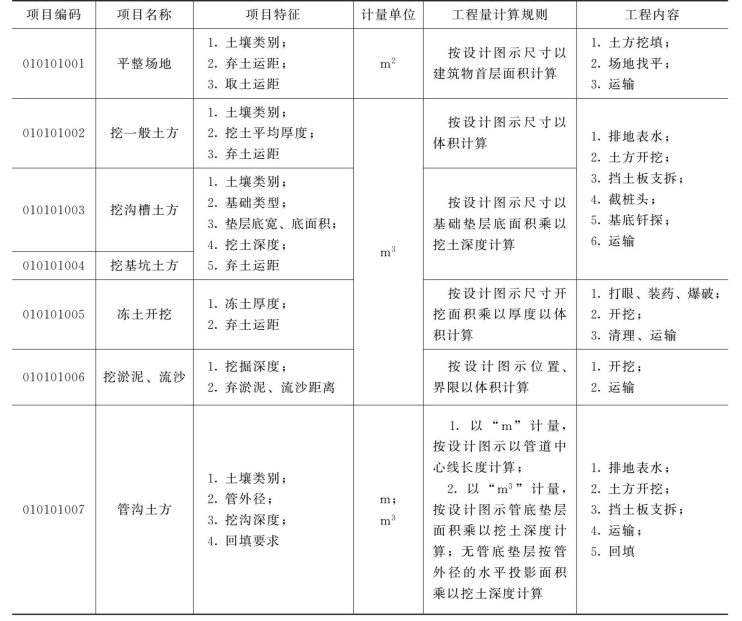

表7.3 土方工程(编码:010101)
(1)项目特征。在项目列项时,应描述场地现有及平整以后需达到的要求特征,挖填范围、土壤类别、弃土或取土的运输距离(或地点)。现场土方平整时,可能会遇到±0.3m以内全部是挖方或填方的情况,这时就应在清单项目中描述弃土或取土的内容和特征。
(2)工程量计算规则:按设计图示尺寸以建筑物首层面积“m2”计算。
(3)说明:“建筑物首层面积”应按建筑物外墙勒脚以上结构外围水平面积计算。落地阳台计算全面积;悬挑阳台不计算面积。设地下室和半地下室的采光井等不计算建筑面积的部位也应计入平整场地的工程量内。地上无建筑物的地下停车场按地下停车场外墙外边线外围面积计算,包括出入口,通风竖井和采光井。
2.挖一般土方
适用于建筑场地在±0.3m以上的竖向布置的场地挖土或山坡切土或超出沟槽、基坑土方开挖规定范围以外的挖土。
(1)挖土方工程内容一般包括:土方开挖、地表水排放、土方运输等。在项目列项时,应明确描述土方开挖时涉及的有关特征,如土壤类别、挖土平均厚度、弃土运距。
(2)工程量计算规则:按设计图示尺寸以体积“m3”计算。
(3)“图示尺寸”即施工现场勘察设计图,常采用“方格网法”计算工程量。招标人在地形起伏变化较大、不能明确提供平均挖土厚度时需要提供方格网或土方平面、断面图。
(4)挖土方平均厚度应按自然地面测量标高至设计地坪标高间的平均厚度确定。场地设计标高以下的回填土应按“土石方回填”项目编码列项。
3.挖沟槽土方、挖基坑土方
适用于建筑物、构筑物工程的基础基槽、基坑的土方开挖项目列项,也适用于人工单独挖孔桩土方。
(1)挖沟槽土方是指带形基础,挖基坑土方包括独立基础、满堂基础(包括地下室基础)及设备基础、人工单独挖孔桩等土方开挖工程。其工程内容包括:排地表水、土方开挖、挡土板支拆(设计或招标人对现有具体要求时)、基底钎探、土方运输(场内或场外)等。
(2)项目特征。
1)土壤类别、基础类型、垫层底尺寸、挖土深度、弃土运距等,且应包括土方含水率、地下水情况等。

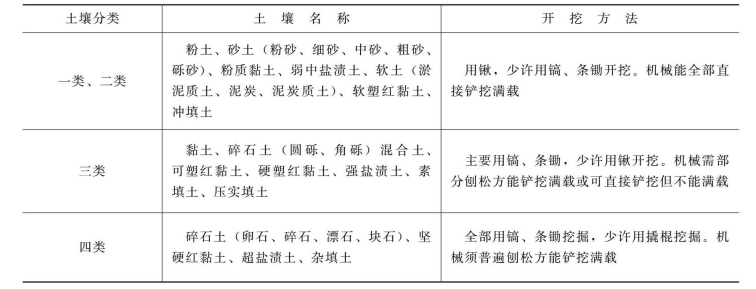

2)土壤的分类应按表7.4确定,如土壤类别不能准确划分时,招标人可注明为综合,由投标人根据地勘报告决定。
表7.4 土壤分类表
(3)土方开挖的干湿土划分,应按地质资料提供的地下常水位为界,地下常水位以下为湿土。
(4)工程量计算规则:按设计图示尺寸以基础垫层底面积乘以挖土深度以体积“m3”计算。基础土方开挖深度应按基础垫层底表面标高至交付施工场地标高确定,无交付施工场地标高时,应按自然地面标高确定。
1)挖沟槽、基坑、一般土方因工作面和放坡增加的工程量(管沟工作面增加的工程量)并入各土方工程量中,办理工程结算时,按经发包人认可的施工组织设计规定计算。编制工程量清单时,设计图有标注的按设计图计算,设计图纸没有标注的可按表7.5~表7.7规定计算。浙建站〔2013〕63号文规定:土石方工作面与放坡增加的工程量并入各土石方工程量中。

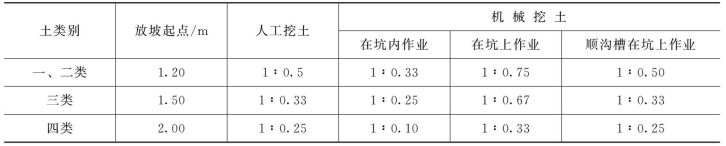

表7.5 放坡系数表
注 1.沟槽、基坑中土类别不同时,分别按其放坡起点、放坡系数,依不同土类别厚度加权平均计算。
2.计算放坡时,在交接处的重复工程量不予扣除,原槽、坑作基础垫层时,放坡自垫层上表面开始计算。

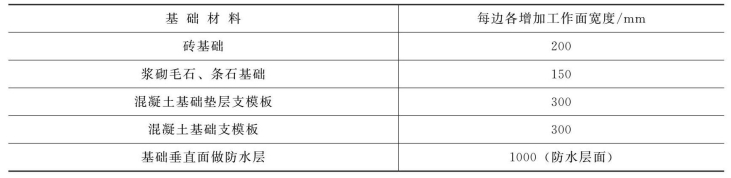

表7.6 基础施工所需工作面宽度计算表

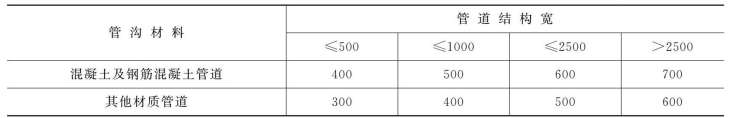

表7.7 管沟施工每侧所需工作面宽度计算表 单位:mm
注 管道结构宽:有管座的按基础外缘计算,无管座的按管道外径计算。

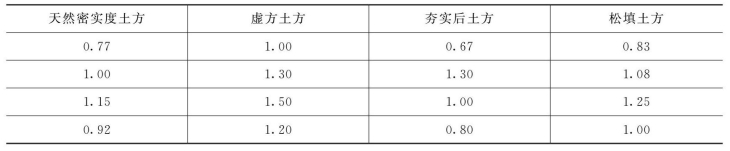

2)土方体积按挖掘前天然密实体积(自然方)计算,非天然密实土方按表7.8折算。
表7.8 土方体积折算系数
4.冻土开挖
“冻土开挖”项目是指永久性的冻土和季节性冻土的开挖,工程勘探有一定的冻土开挖,应予以单独列项。
(1)项目包括冻土厚度、弃土运距。
(2)工程量计算规则:按设计图示尺寸开挖面积乘以厚度以体积计算。
5.挖淤泥、流沙
(1)在工程地质资料中标有淤泥、流沙时,应将淤泥、流沙单独列项。现场挖方出现淤泥、流沙时,可根据实际情况由发包人与承包人双方现场确认。
(2)工程内容包括挖、运淤泥、流沙。如按地质资料预先列项的,应在清单中描述挖掘深度和弃运淤泥、流沙的距离。在淤泥、流沙开挖过程中发生的相应措施,应在措施项目清单列项。
(3)工程量计算规则:应依据地质资料,按设计图示位置,界限的范围以体积“m3”计算。如为挖方过程中出现的,应由承包人与发包人双方现场计量确认,作为工程计价依据资料。
6.管沟土方
(1)管沟土方项目适用于管道(给排水、工业、电力、通信)、光(电)缆沟[包括人(手)孔、接口坑]及连接井(检查井)等。
(2)管沟土方工程内容一般包括:排地表水、土方开挖、挡土板支拆(设计或招标人对现场有具体要求时)、土方运输、管沟土方回填。
(3)项目特征:土壤类别;管外径;挖沟平均深度;弃土运距;沟内回填要求及非直埋管道的基础(或垫层)的类型、宽度、厚度等予以描述。
(4)采用多管同一管沟埋设时,管间距离必须符合有关规范的要求,并在清单中予以描述。
(5)有管沟设计时,平均深度以沟垫层底表面标高至交付施工场地标高计算;无管沟设计时,直埋管深度应按管底外表面标高至交付施工场地标高的平均高度计算。如有变坡时,应分段列项或加权平均计算管沟深度。
7.编制注意事项
(1)挖土应按自然地面测量标高至设计地坪标高的平均厚度确定。坚向土方、山坡切土开挖深度应按基础垫层底表面标高至交付施工现场地标高确定,无交付施工场地标高时,应按自然地面标高确定。
(2)建筑物场地厚度≤±300mm的挖、填、运、找平,应按表7.3中平整场地项目编码列项。厚度>±300mm的竖向布置挖土或山坡切土应按表7.3中挖一般土方项目编码列项。
(3)沟槽、基坑、一般土方的划分为:底宽≤7m、底长>3倍底宽为沟槽;底长≤3倍底宽、底面积≤150m2为基坑;超出上述范围则为一般土方。
(4)挖土方如需截桩头时,应按桩基工程相关项目编码列项。
(5)弃、取土运距可以不描述,但应注明由投标人根据施工现场实际情况自行考虑,决定报价。
(6)桩间挖土方工程量不扣除桩所占体积。在项目特征中予以描述。
(7)“土方工程”和“石方工程”中除“挖淤泥、流沙”清单项目(编码:010101006)的“运输”包括场内、外运输外,其余清单项目均为场内运输。
【例7.1】如图7.1所示某房屋工程基础平面及断面,已知:基底土质均衡,为二类土,地下水位标高为-1.1m,土方含水率30%;室外地坪设计标高-0.15m,交付施工的地坪标高-0.3m,基础土方采用机械开挖,基坑回填后余土弃运10km。试编制基础土方工程分部分项工程量清单。

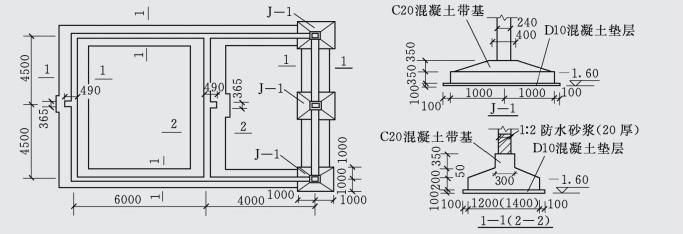

图7.1 [例7.1]图(尺寸单位:mm;高程单位:m)
解:本工程基础槽坑开挖的基础类型有1—1、2—2和J—1三种,应分别列项。
工程量计算:未明确放坡系数及工作面。根据规范规定,挖土深度H=1.6-0.3=1.3(m),其中湿土挖土深度为H=1.6-1.1=0.5(m)。
二类土挖土深大于1.2m,机械坑内作业放坡系数K=0.33,混凝土垫层工作面C=0.3m。
(1)1—1断面挖土施工工程量:
L=(10+9)×2-1.1×6+0.38=31.78(m)
其中0.38是砖垛折加长度。
V=31.78×(1.4+0.3×2+1.3×0.33)×1.3=100.35(m3)
其中湿土V=31.78×(1.4+0.3×2+0.5×0.33)×0.5=34.40(m3)
干土V=100.35-34.40=65.95(m3)
(2)2—2断面挖土施工工程量:
L=9-0.7×2+0.38=7.98(m)
V=7.98×(1.6+0.3×2+1.3×0.33)×1.3=27.27(m3)
其中湿土V=7.98×(1.6+0.3×2+0.5×0.33)×0.5=9.44(m3)
(3)J-1挖土施工工程量:
湿土V=[(2.2+0.6+0.5×0.33)2×0.5+0.0045]×3=13.20(m3)
3余土外运:弃土外运工程量为基槽坑内埋入体积数量(按机械挖土、汽车运土考虑,回填后余土不考虑湿土因素)。
假设:1—1断面V=26.6m3、2—2断面V=6.2m3;J—1基础V=8.3m3。
则1—1断面:V填=100.35-26.6=73.75(m3)
V余=100.35-73.75×1.15=15.54(m3)
2—2断面:V填=27.27-6.2=21.07(m3)
V余=27.27-21.07×1.15=3.04(m3)
J—1断面:V填=40.90-8.3=32.60(m3)
V余=40.90-32.60×1.15=3.41(m3)
根据工程量清单格式,编制该基础土方开挖工程量清单见表7.9。

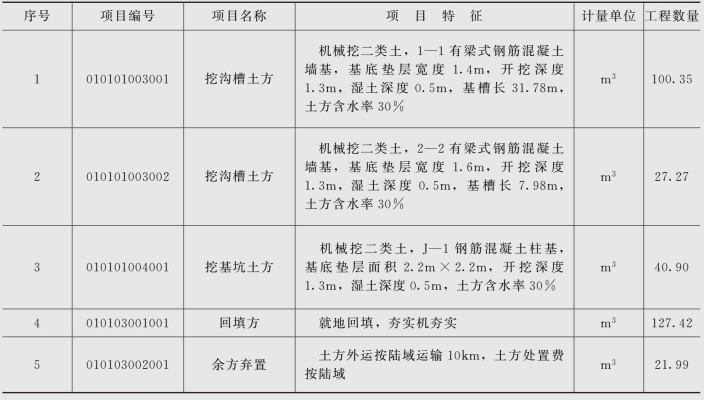

表7.9 分部分项工程量清单
【例7.2】根据提供工程条件和例7.1清单及拟定的机械挖土施工方案,按照2018版浙江省预算定额计算工程挖1-1断面基槽土方、余方弃置综合单价。假设当地当时一类人工市场价160元/工日,机械价格指数为19%;企业管理费为人工费及机械费之和的15%,利润为人工费及机械费之和的10%,计算挖土综合单价(机械价格指数纳入企业管理费、利润的取费基数)。
解:挖深大于1.3m,机械坑内挖二类土,放坡系数K=0.33,混凝土垫层工作面C=0.3m,其中湿土H=0.5m。
(1)1—1断面挖土施工工程量:
L=31.78(m)
V=31.78×(1.4+0.3×2+1.3×0.33)×1.3=100.35(m3)
其中:湿土V=31.78×(1.4+0.3×2+0.5×0.33)×0.5=34.40(m3)
干土V=100.35-34.40=65.95(m3)
(2)套用定额,计算1—1断面挖沟槽土方综合单价。
1)机械挖地槽坑二类干土套定额1-23:

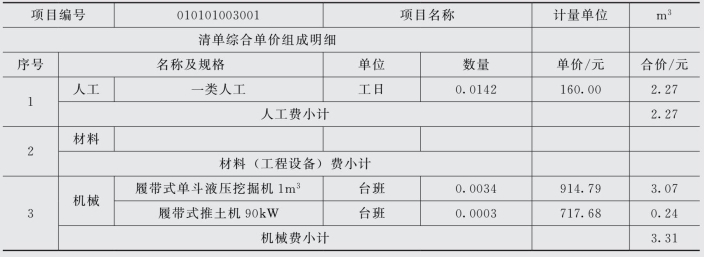

人工费=1.348×160=215.68×65.95=142.24(元)
机械费=264.54×(1+19%)=314.8×65.95=207.61(元)
2)机械挖地槽坑二类湿土套定额1-23换:
人工费=215.68×1.15=248.03×34.4=85.32(元)
机械费=314.8×1.15=362.02×34.4=124.53(元)
3)企管费+利润=(人工费+机械费)×费率
=(142.24+85.32+207.61+124.53)×(15+10)%

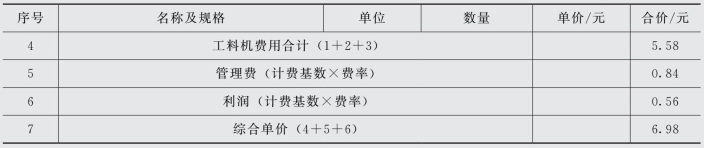

=559.7×25%=139.93(元)
4)合计:人工费+机械费+材料费+企管费+利润=559.7+139.93=699.63(元)
综合单价=699.63/100.35=6.97(元/m3)
(3)列表格计算挖1—1断面基槽综合单价,见表7.10。

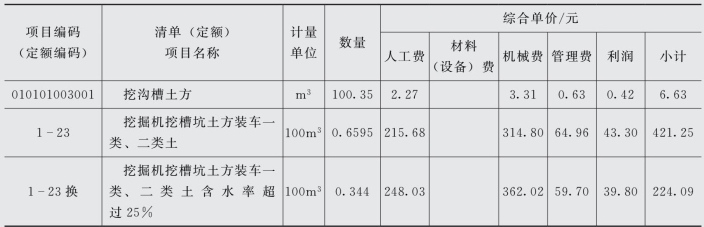

表7.10 分部分项工程量清单综合单价计算表
(4)列表格计算挖1—1断面基槽土方综合单价工料机分析,见表7.11。
表7.11 1—1断面基槽土方综合单价工料机分析表
续表
【例7.3】假设当地当时一类人工市场价为160元/工日,机械价格指数为19%;企业管理费为定额人工费及定额机械费之和的15%,利润为定额人工费及定额机械费之和10%。招标人按照2018版浙江省预算定额计算1—1断面挖沟槽土方综合单价。
解:套用定额,计算1—1断面挖沟槽土方综合单价。
(1)机械挖地槽坑二类干土套定额1-23:
人工费=1.348×160=215.68(元/100m3)
定额人工费=168.50(元/100m3)
机械费=264.54×(1+19%)=314.8(元/100m3)
定额机械费=264.54(元/100m3)
(2)机械挖地槽坑二类湿土套定额1-23换:
人工费=215.68×1.15=248.03(元/100m3)
定额人工费=168.50×1.15=193.78(元/100m3)
机械费=314.8×1.15=362.02(元/100m3)
定额机械费=264.54×1.15=304.22(元/100m3)
(3)列表格计算挖1—1断面基槽综合单价,见表7.12。

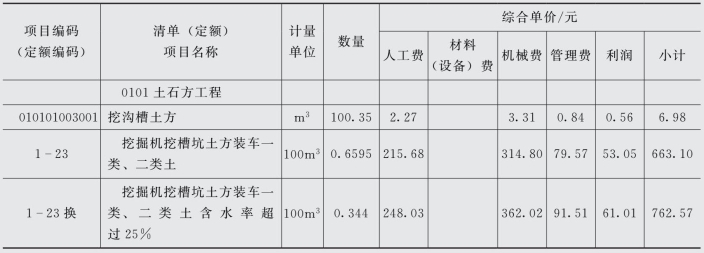

表7.12 分部分项工程量清单综合单价计算表
注 1.管理费、利润=(定额人工费+定额机械费)×费率;
2.套定额1-23,管理费=(168.5+264.54)×15%=64.96(元),利润=(168.5+264.54)×10%=43.30(元);
3.套定额1-29H,管理费=(193.78+204.22)×15%=59.70(元),利润=(193.78+204.22)×10%=39.8(元)。
7.4.1.2 土石方回填

1.工程量清单项目及工程量计算规则(表7.13)
土石方回填包括就地回填、场内土方回填、场外借土回填以及场内余土弃置,清单编制时,应结合工程现场情况,考虑适当内容予以列项。不适用于管沟土石方开挖、回填。
2.编制注意事项
(1)填方密实度,在无特殊要求情况下,项目特征可描述为满足设计和规范的要求。
表7.13 土石方回填(编码:010103)
(2)填方材料品种可以不描述,但应注明由投标人根据设计要求验方后方可填入,并符合相关工程的质量规范要求。
(3)填方粒径要求,在无特殊要求情况下,项目特征可以不描述。
(4)如需买土回填应在项目特征填方来源中描述,并注明买土方数量。
(5)其他。
1)土石方回填,适用于场地回填、室内回填和基槽、坑回填,并包括指定范围内的运输、借土回填的土石方开挖。
2)“指定范围内的运输”是指由招标人指定的弃土或取土地点的距离,如招标文件规定由投标人自行确定弃土或取土地点时,此条件不必在清单中描述。
3)因地质情况变化或设计变更引起的土石方工程量的变更,由业主与承包人双方现场确认,依据合同条件进行调整。
4)招标人在编制土石方开挖工程量清单时一般不列施工方法(有特殊要求的除外),招标人确定工程数量即可。如招标文件对土石方开挖有特殊要求的,在编制工程量清单时,可规定施工方法。
5)对于同类但不同规格基底尺寸,不同开挖深度的基槽坑土(石)方工程,虽然计价人可能套用同一个定额子目进行计价,但由于规格尺寸不同,其放坡、工作面增加开挖的含量也就不同,因而应将不同规格尺寸的基槽坑分别予以编码列项。
6)挡土板支拆如非设计或招标人根据现场具体情况要求而属于投标人自行采用的施工方案,则清单项目特征中即不予描述。
7)深基础土石方开挖,设计文件中可能提示或要求采用支护结构,但到底用什么支护结构,是打预制混凝土桩、钢板桩、人工挖孔桩、地下连续墙,是否作水平支撑等,招标人应在措施项目清单中予以列项明示。
8)“回填方”清单项目中的“运输”包括场内、外运输,具体是场内运输还是场外运输应根据施工组织设计确定,并计入相应综合单价。
