7.4.2 附录B:地基处理与边坡支护工程
地基处理与边坡支护工程包括B.1地基处理、B.2基坑与边坡支护2部分共28个项目。工程量清单编制应该按照设计图纸、工程地质资料、工程现场施工条件等为依据进行列项编制。
1.地基处理
(1)工程量清单项目设置、项目调特征描述、计量单位,工程量计算规则见表7.14。

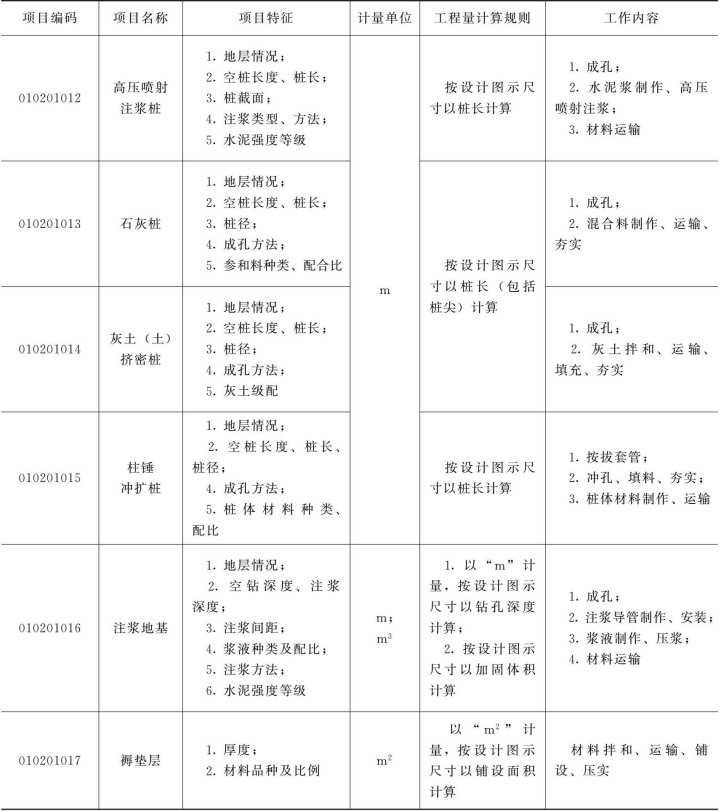

表7.14 地基处理B.1(编号:010201)
续表
续表
(2)计算说明。
1)地层情况按《房屋建筑与装饰工程工程量计算规范》(GB50854—2013)中的表A.1-1和表A.2-1的规定,并根据岩土工程勘察报告按单位工程各地层所占比例(包括范围值)进行描述。对无法准确描述的地层情况,可注明由投标人根据岩土工程勘察报告自行决定报价。
2)项目特征中的桩长应包括桩尖,空桩长度=孔深-桩长,孔深为自然地面至设计桩底的深度。
3)高压喷射注浆类型包括旋喷、摆喷,高压喷射注浆方法包括单管法、双重管法、三重管法。
4)如采用泥浆护壁成孔,工作内容包括土方、废泥浆外运,如采用沉管灌注成孔,工作内容包括桩尖制作、安装。
【例7.4】某地下室基坑围护工程分部分项工程量清单见表7.15,假设当地当时信息价为:二类人工177元/工日,R42.5标号水泥0.40元/kg,水5.95元/m3,企业管理费为人工费及机械费之和的13.49%、利润为人工费及机械费之和的7.63%;投标时人、材、机按5.37%下浮。按照本定额计算该清单项目投标报价。

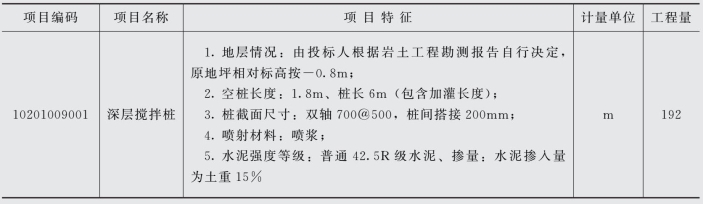

表7.15 工程分部分项工程量清单
解:(1)工程量计算。
1)双头喷浆深层水泥搅拌桩工程量=0.7×0.7×3.14÷4×192×2=147.78(m3)
2)空搅部分工程量=0.7×0.7×3.14÷4×1.8×32×2=44.31(m3)
(2)综合单价计算。
1)双头喷浆水泥掺入量为土重的15%,套定额2-31:
人工费=1.414×177×(1-5.37%)=23.68(元/m3)
利润=(人工费+机械费)×7.63%=(23.68+31.37)×7.63%=4.20(元/m3)
2)双头喷浆空搅部分套定额2-31:
3)人工费=1.414×177×(1-5.37%)×0.5=11.84(元/m3)

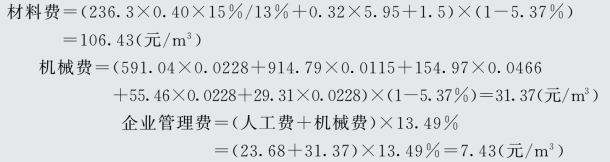

机械费=591.04×0.0228×(1-5.37%)×0.5=6.38(元/m3)
企业管理费=(11.84+6.38)×13.49%=2.46(元/m3)
利润=(11.84+6.38)×7.63%=1.39(元/m3)
(3)综合单价计算见表7.16,综合单价为138.32元/m。
表7.16 深层水泥搅拌桩综合单价计算表
2.基坑与边坡支护
(1)工程量清单项目设置、项目调特征描述、计量单位,工程量计算规则见表7.17。

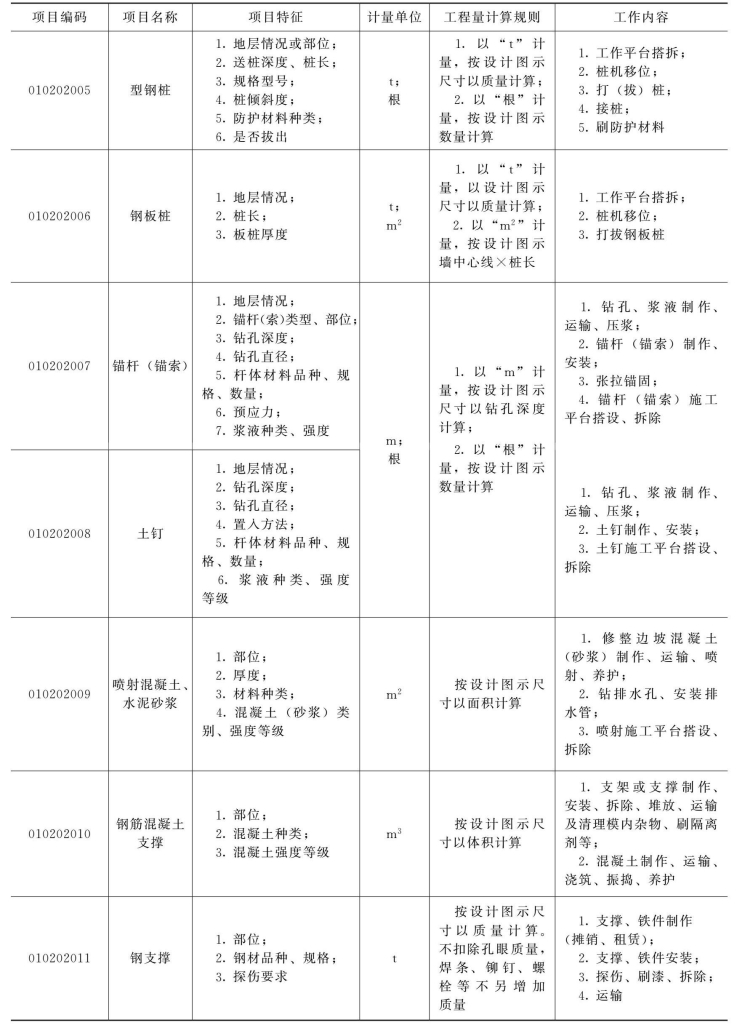

表7.17 基坑与边坡支护(编码:010202)
续表
(2)编制注意事项。
1)地层情况按《房屋建筑与装饰工程工程量计算规范》(GB50854—2013)中的表A.1-1和表A.2-1的规定,并根据岩土工程勘察报告按单位工程各地层所占比例(包括范围值)进行描述。对无法准确描述的地层情况,可注明由投标人根据岩土工程勘察报告自行决定报价。
2)土钉置入方法包括钻孔置入、打入或射入等。
3)混凝土种类:指清水混凝土等,如在同一地区既使用预拌(商品)混凝土,又允许现场搅拌混凝土时,也应注明。
4)地下连续墙和喷射混凝土(砂浆)的钢筋网、咬合灌注桩的钢筋笼及钢筋混凝土支撑的钢筋制作、安装,按附录E中相关项目列项。本分部未列的基坑与边坡支护的排桩按附录C中相关项目列项。水泥土墙、坑内加固按表B.1中相关项目列项。砖、石挡土墙、护坡按附录D中相关项目列项。混凝土挡土墙按附录E中相关项目列项。
【例7.5】某地下室工程采用地下连续墙作基坑挡土和地下室外墙。设计墙身长度纵轴线80m两道、横轴线60m两道围成封闭状态,墙底标高-12m,墙顶标高-3.6m,自然地坪标高-0.6m,墙厚1000mm,C35混凝土浇捣;设计要求导墙采用C30混凝土浇筑,具体施工方案由施工方自行制定(根据地质资料已知导沟范围为三类土);现场余土及泥浆必须外运5km处弃置。试计算该连续墙清单工程量及编制工程量清单。

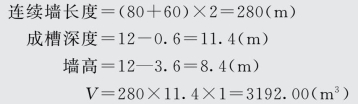

解:(1)计算清单工程数量。

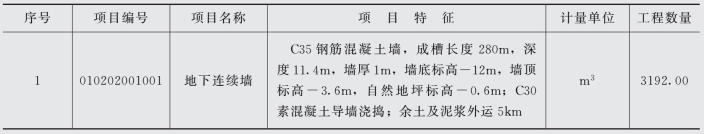

(2)所编列的清单见表7.18。
表7.18 分部分项工程量清单
