6.11.5 机械台班单独计算的费用
6.11.5.1 概述
机械台班单独计算的费用是指在工程施工中投入的特、大型机械如塔式起重机、施工电梯、打桩机、挖掘机等在使用过程中发生的场外运输、安装、拆除、需固定的基础费用。机械台班使用费包含在相应定额基价里的机械费。
(1)塔式起重机简称塔机亦称塔吊,动臂装在高耸塔身上部的旋转起重机。作业空间大,主要用于房屋建筑施工中物料的垂直和水平输送及建筑构件的安装。由金属结构、工作机构和电气系统三部分组成。金属结构包括塔身、动臂和底座等。工作机构有起升、变幅、回转和行走四部分。电气系统包括电动机、控制器、配电柜、连接线路、信号及照明装置等。
1)固定式塔式起重机是指通过连接件将塔身基础固定在地基基础或结构物上进行起重作业的,可分为塔身高度不变式和自升式。
2)自升式塔式起重机是固定式塔式起重机的一种。依靠自身的专门装置,增、减塔身标准节(即附着式塔式起重机)或自行整体爬升的塔式起重机(即内爬式塔式起重机)。
(2)施工电梯
施工电梯通常称为施工升降机,也可以成为室外电梯,工地提升吊笼。是建筑中经常使用的载人载货的垂直运输施工机械。
6.11.5.2 机械台班单独计算定额说明
1.自升塔式起重机、施工电梯基础费用
(1)固定式基础未考虑打桩,发生时可另行计算。
(2)高速卷扬机组合井架固定基础,按固定式基础乘以系数0.20计算。
(3)不带配重的自升塔式起重机固定式基础、混凝土搅拌站的基础按实际计算。
2.特、大型机械安装拆卸费用
(1)安装、拆卸费中已包括机械安装后的试运转费用。
(2)自升式塔式起重机安装、拆卸费定额是按塔高60m确定的,如塔高超过60m,每增高15m安装、拆卸费用(扣除试车台班后)增加10%。
(3)打桩机。
1)柴油打桩机安装、拆卸费中的试车台班是按1.8t轨道式柴油打桩机考虑的,实际打桩机规格不同时试车台班费按实进行调整。
2)步履式柴油打桩机按相应规格柴油打桩机计算。
3)多功能压桩机按相应规格静力压桩机计算。
4)双头搅拌机按1.8t轨道式柴油打桩机乘以系数0.7,单头搅拌机按1.8t轨道式柴油打桩机乘以系数0.4,振动沉拔桩机、静压振拔桩机、转盘式钻孔桩机、旋喷桩机按1.8t轨道式柴油打桩机计算。
3.特、大型机械场外运输费用
(1)场外运输费用中已包括机械的回程费用。场外运输费用为运距25km以内的机械进出场费用。
(2)凡利用自身行走装置转移的特、大型机械场外运输费用,按实际发生台班计算,不足0.5台班的按0.5台班计算,超过0.5台班不足1台班的按1台班计算。
(3)特、大型机械在同一施工点内、不同单位工程之间的转移,定额按100m以内综合考虑。
1)如转移距离超过100m:转移距离在300m以内的,按相应场外运输费用乘以系数0.3;转移距离在500m以内的,按相应场外运输费用乘以系数0.6。
2)如机械为自行移运的,按“利用自身行走装置转移的特、大型机械场外运输费用”的有关规定进行计算。需解体或铺设轨道转移的,其费用另行计算。
(4)步履式柴油打桩机按相应规格柴油打桩机计算。
1)多功能压桩机按相应规格静力压桩机计算。
2)双头搅拌机按5t以内轨道式柴油打桩机乘以系数0.7,单头搅拌机按5t以内轨道式柴油打桩机乘以系数0.4,振动沉拔桩机、静压振拔桩机、旋喷桩机按5t以内轨道式柴油打桩机计算。
【例6.72】某民用建筑楼层如图6.126所示,已知该搂由裙房和主楼两部分组成,设计室外地坪为-0.35m。主楼每层建筑面积1000m2,天棚水平投影面积为900m2;裙房每层建筑面积800m2,天棚水平投影面积为750m2,设备层层高2.1m,结构板厚150mm,裙房和主楼计算数据详见表6.39。楼板厚度均为100mm。钢筋混凝土基础深度H=4.1m,非泵送混凝土,施工采用60kN·m自升式塔式起重机(固定式)。计算:
(1)脚手架费用(综合脚手架费用、1~2层天棚抹灰脚手架)。
(2)基础混凝土运输脚手架费用。
(3)建筑物垂直运输费用。
(4)超高施工增加费(假设地面人工费为1200万元,机械费为400万元)。

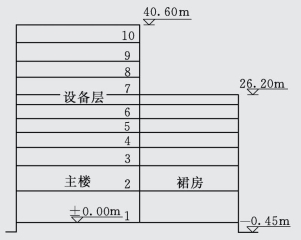

图6.126 [例6.72]图
(5)塔式起重机基础费用。
(6)塔式起重机安装拆除、场外运输费用。
解:(1)脚手架费用。
1)地下室工程量=1200+1000=2200(m2),套定额18-31:
地下室综合脚手架费用=2200×13.65=30030(元)

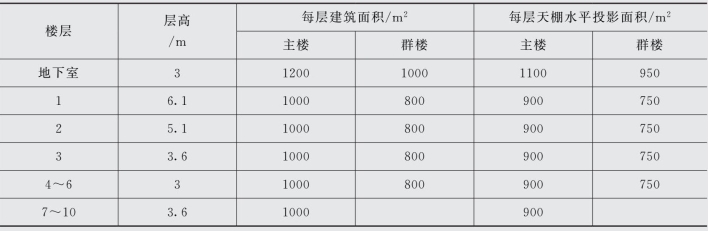

表6.39 裙房和主楼计算数据
2)主楼檐高=40.60+0.45=41.05(m)>40(m),50m以内套定额18-9;底层层高H=6.1(m)>6(m),工程量=1000(m2);2~10层层高H<6m,中间有一技术层,层高2.2m,全算建筑面积,所以脚手架工程量=1000×9+1000/2=9500(m2);底层套定额18-9、18-8:
底层脚手架费用=1000×(34.76+2.53)=37290(元)
2~10层综合脚手架费用=9500×34.76=330220(元)
3)裙楼檐高=26.2+0.45=26.65(m)>20(m),30m以内套定额18-7:
工程量=800×10+800/2=8400(m2)
脚手架费用=8400×28.41=238644(元)
底层层高H=6.1m>6m,每增加1m套定额18-8:
脚手架费用=800×2.53=2024(元)
(2)天棚抹灰脚手架费用。
1)工作面高度(为房屋层高):底层为6.1m,第二层为5.1m,有两层层高大于3.6m,其中底层6.1m>5.2m(6.1-5.2=0.9),第二层3.6m<5.1m<5.2m。
底层定额套用18-47+18-48:
9.87+1.98=11.85(元/m2)
第二层定额套用18-47为:9.87(元/m2)
2)天棚抹灰脚手架费用=(900+750)×(11.858+9.87)=35851(元)
(3)垂直运输费。
1)套定额19-1:
地下室垂直运输费2200×39.74=87428(元)
2)建筑垂直运输费。
a.主楼:
檐高=40.60+0.45=41.05(m)>40(m)
套定额19-6:
工程量=1000×10+1000/2=10500(m2)
垂直运输费=10500×35.31=370755(元)
b.裙楼:
檐高=26.2+0.45=26.65(m)>20(m)
套30m以内定额19-5:
工程量=800×10+800/2=8400(m2)
垂直运输费=8400×24.37=204708(元)
c.层高超过3.6m每增加1m费用,主楼、裙楼檐高在50m内套定额19-29:
垂直运输费=(1000+800)×3.8286×[(6.1-3.6)+(5.1-3.6)]=27566(元)
(4)超高施工增加费。
主楼、裙楼檐高不同,应分别计算,主楼建筑面积比例为10500/(10500+5200)≈0.67,裙房为1-0.67=0.33,则主楼面以上部分人工费为1200×0.67=804(万元),机械费为400×0.67=268(万元),裙房人工费为1200-804=396(万元),机械费为400-268=132(万元)。超高面积占总面积的比例=4000/5000=0.8。
1)主楼套定额20-2:人工降效费804×570=458280(元)
裙房定额20-1:人工降效费396×200=79200(元)
2)主楼套定额20-12:机械降效费268×570=152760(元)
裙房套定额20-11:机械降效费132×200=26400(元)
3)主楼套定额20-22:超高加压水泵台班及其他费用=10500×5.7853=60746(元)
裙房套定额20-21:超高加压水泵台班及其他费用=8400×1.9232=16155(元)
4)层高超过3.6m增加压水泵台班,主楼、裙楼檐高均在50m以内,套定额20-31,底层为6.1m,第二层为5.1m:
增加压水泵台班费用=(1000+800)×[(6.1-3.6)/1+(5.1-3.6)/1]=7200(元)
(5)塔式起重机基础费用套定额1001为24832.47元/座。
(6)塔式起重机安装拆除、场外运输费用:安装、拆除费用套定额2001为25938.52元/台;场外运输费用套定额3018为16593.97元/台。
练习题(判断对错)
1.大型机械场外运输费用中已包括机械的回程费用。
2.施工电梯固定式基础费用未考虑打桩,发生时可另行计算。
3.大型机械安装拆卸费用已包括机械安装后的试运转费用。
4.自升式塔式起重机安装、拆卸费定额是按塔高50m确定的。
5.定额场外运输费用为运距25km以内的机械进出场费用。
6.20kN·m塔式起重机轨道基础,按塔式起重机固定式基础乘以系数0.8。
7.大型机械在同一施工点内、不同单位工程之间的转移,定额按100m综合考虑。
8.40kN·m自升式塔式起重机安装、拆除费按60kN·m塔式起重机乘以系数0.4计算。
