6.8.2 墙柱面工程
6.8.2.1 定额使用说明
1.一般规定
(1)墙柱面工程定额划分为墙面抹灰(一般抹灰、装饰抹灰),柱、梁面抹灰(一般抹灰、装饰抹灰),零星抹灰及其他(一般抹灰、装饰抹灰、特殊砂浆、其他),墙面块料面层(石材墙面、瓷砖外墙面砖墙面、其他块料墙面、块料饰面骨架),柱(梁)面块料面层(石材柱面、瓷砖外墙面砖柱面、其他块料柱面),零星块料面层(石材零星项目、瓷砖外墙面砖零星项目、其他块料零星项目、石材饰块及其他),墙饰面(附墙龙骨基层、夹板基层、面层、成品面层安装),柱(梁)饰面(龙骨基层、夹板基层、面层),幕墙工程(带骨架幕墙、全玻幕墙、防火隔离带),隔断、隔墙(隔断、隔墙龙骨)10个小节218个子目。
(2)砂浆的厚度、种类、配合比及装饰材料的品种、型号、规格、间距等与设计不同时,可按设计规定调整。
(3)水泥砂浆抹底灰定额适用于镶贴块料面的基层抹灰,定额按2遍考虑。
(4)块料镶贴和装饰抹灰的“零星项目”适用于挑檐、天沟、腰线、窗台线、门套线、扶手、遮阳板、雨篷周边等。
(5)零星抹灰适用于各种壁柜、碗柜、飘窗板、空调搁板、暖气罩、池槽、花台、高度250mm以内的栏板、内空截面面积0.4m2以内的地沟及0.5m2以内的其他各种零星抹灰。
(6)弧形的墙、柱、梁等抹灰、块料面层按相应项目人工乘以系数1.10,材料乘以系数1.02。
【例6.59】求弧形砖墙抹15mm厚干混抹灰砂浆DPM10打底找平、干混抹灰砂浆DPM20贴文化石基价。
解:打底找平套定额编号12-16:
换算后定额基价=1009.05×1.1+716.86×1.02+15.51=1856.66(元/100m2)
贴文化石套定额编号12-60:
换算后定额基价=4412.7×1.1+7430.37×1.02+6.01=12438.96(元/100m2)
(7)女儿墙和阳台栏板的内外侧抹灰套用外墙抹灰定额。女儿墙无泛水挑砖的,人工及机械乘以系数1.10,女儿墙带泛水挑砖的,人工及机械乘以系数1.30。
(8)抹灰、块料面层及饰面的柱墩、柱帽(弧形石材除外),每个柱墩、柱帽另增加人工:抹灰0.25工日、块料0.38工日、饰面0.5工日。
(9)块料面层的“零星项目”适用于天沟、窗台板、遮阳板、过人洞、暖气壁龛、池槽、花台、门窗套、挑檐、腰线、竖横线条及0.5m2以内的其他各种零星项目。其中石材门窗套应按门窗工程相应定额子目执行。
(10)预埋铁件按“混凝土及钢筋混凝土工程”铁件制作安装项目执行。后置埋件、化学螺栓另行计算,按相应定额子目执行。
【例6.60】计算弧形干挂开放式花岗岩幕墙(基层为型钢骨架)定额基价(弧形花岗岩单价为200元/m2)。
解:(1)基层型钢骨架安装查定额12-176 基价为9281.93元/t:
换算后基价=9281.93+4517.94×0.15=9959.62(元/t)
型钢骨架安装弯弧费需另外计算。
(2)面层干挂花岗岩查定额12-189,基价为25576.33元/100m2:
换算后基价=25576.33+9481.66×0.15+(200-138)×98=33074.58(元/100m2)
2.墙柱、梁面装修
(1)墙柱、梁面抹灰。
1)墙面一般抹灰定额子目,除定额另有说明外均按厚度20mm、3遍抹灰取定考虑。设计抹灰厚度、遍数与定额取定不同时按以下规则调整。
a.抹灰厚度设计与定额不同时,按抹灰砂浆厚度每增减1mm定额进行调整;
b.抹灰遍数设计与定额不同时,每100m2人工增加(或减少)4.89工日。
【例6.61】计算18mm厚干混抹灰砂浆DPM15外墙面抹灰二遍的定额基价。
解:本题抹灰厚度(18mm)与定额(20mm)不同,需根据定额12-3子目乘以2进行调减:
换算后定额基价=3216.87-52.99×2-4.89×155=2352.94(元/100m2)
2)凸出柱、梁、墙、阳台、雨篷等的混凝土线条,按其凸出线条的棱线道数不同套用相应的定额,但单独窗台板、栏板扶手、女儿墙压顶上的单阶凸出不计线条抹灰增加费。线条断面为外凸弧形的,1个曲面按1道考虑。
3)高度超过250mm的栏板套用墙面抹灰定额。
4)“打底找平”定额子目适用于墙面饰面需单独做找平的基层抹灰,定额按2遍考虑。
5)随砌随抹套用“打底找平”定额子目,人工乘以系数0.70,其余不变。
6)抹灰定额不含成品滴水线的材料费用,如有发生材料费另计。
(2)墙柱、梁面铺贴石材、块料。
1)干粉黏结剂粘贴块料定额中黏结剂的厚度,除石材为6mm以外,其余均为4mm。黏结剂厚度设计与定额不同时应按比例调整。
2)外墙面砖灰缝均按8mm计算,设计面砖规格及灰缝大小与定额不同时,面砖及勾缝材料做相应调整。
3)玻化砖、干挂玻化砖或波形面砖等按瓷砖、面砖相应项目执行。
4)设计要求的石材、瓷砖等块料的倒角、磨边、背胶费用另计。石材需要做表面防护处理的,费用可按相应定额计取。
5)“石材饰块”定额子目仅适用于内墙面的饰块饰面。
3.墙、柱(梁)饰面及隔断、隔墙
(1)附墙龙骨基层定额中的木龙骨按双向考虑,如设计釆用单向时,人工乘以系数0.55,木龙骨用量做相应调整;设计断面面积与定额不同时,木龙骨用量做相应调整。
(2)墙、柱(梁)饰面及隔断、隔墙定额子目中的龙骨间距、规格如与设计不同时,龙骨用量按设计要求调整,其他不变。
(3)弧形墙饰面按墙面相应定额子目人工乘以系数1.15,材料乘以系数1.05。非现场加工的饰面仅人工乘以系数1.15。
(4)柱(梁)饰面面层无定额子目的,套用墙面相应子目执行,人工乘以系数1.05。
(5)饰面、隔断定额内,除注明者外均未包括压条、收边、装饰线(条),如设计有要求时,应按相应定额执行。
(6)隔墙夹板基层及面层套用墙饰面相应定额子目。
(7)成品浴厕隔断已综合了隔断门所增加的工料。镜面玻璃若有边框时,边框另行套用线条相关定额。
(8)如设计要求做防腐或防火处理者,应按本定额的相应定额子目执行。
4.幕墙工程
(1)幕墙定额按骨架基层、面层分别编列子目。
(2)玻璃幕墙中的玻璃按成品玻璃考虑;幕墙需设置的避雷装置其工料机定额已综合;幕墙的封边、封顶、防火隔离层的费用另行计算。
1)吊挂式全玻幕墙,定额按人工就位考虑,如需采用吊车就位,每100m2全玻幕墙增加汽车式起重机5t3.56台班,减少人工8.4工日。
2)钢架另计,套用幕墙骨架定额。
(3)型材、挂件如设计材质、用量与定额取定不同时可以调整。
(4)幕墙饰面中的结构胶与耐候胶设计用量与定额取定用量不同时可以调整。
(5)玻璃幕墙设计带有门窗的,窗并入幕墙面积计算,门单独计算并套用本定额门窗工程相应定额子目。
(6)曲面、异形或斜面(倾斜角度超过30°时)的幕墙按相应定额子目的人工乘以系数1.15,面板单价调整,骨架弯弧费另计。
(7)单元板块面层可以是玻璃、石材、金属板等不同材料组合,面层材料不同可以调整主材单价,安装费不做调整。
(8)防火隔离带按缝宽100mm、高240mm考虑,镀锌钢板规格、含量与定额取定用量不同时可以调整。
6.8.2.2 工程量计算规则
1.抹灰
(1)内墙面、墙裙抹灰面积按设计图示主墙间净长乘高度以面积计算,应扣除墙裙、门窗洞口及单个0.3m2以外的孔洞所占面积,不扣除踢脚线、装饰线以及墙与构件交接处的面积,且门窗洞口和孔洞的侧壁面积亦不增加,附墙柱、梁、垛的侧面并入相应的墙面面积内。
(2)抹灰高度按室内楼地面至天棚底面净高计算。墙面抹灰面积应扣除墙裙抹灰面积,如墙面和墙裙抹灰种类相同的,工程量合并计算。
(3)外墙抹灰面积按设计图示尺寸以面积计算,应扣除门窗洞口、外墙裙(墙面和墙裙抹灰种类相同的应合并计算)和单个0.3m2以外的孔洞所占面积,不扣除装饰线以及墙与构件交接处的面积。且门窗洞口和孔洞侧壁面积亦不增加。附墙柱、梁、垛侧面抹灰面积应并入外墙面抹灰工程量内计算。
(4)凸出的线条抹灰增加费以凸出棱线的道数不同分别按延长米计算。2条及多条线条相互之间净距100mm以内的,每2条线条按1条计算工程量。
(5)柱面抹灰按设计图示尺寸柱断面周长乘抹灰高度以面积计算。牛腿、柱帽、柱墩工程量并入相应柱工程量内。梁面抹灰按设计图示梁断面周长乘长度以面积计算。
(6)墙面勾缝按设计图示尺寸以面积计算,扣除墙裙、门窗洞口及单个0.3m2以外的孔洞所占面积。附墙柱、梁、垛侧面勾缝面积应并入墙面勾缝工程量内计算。
(7)女儿墙(包括泛水、挑砖)内侧与外侧、阳台栏板(不扣除花格所占孔洞面积)内侧与外侧抹灰工程量按设计图示尺寸以面积计算。
(8)阳台、雨篷、檐沟等抹灰按工作内容分别套用相应章节定额子目。外墙抹灰与天棚抹灰以梁下滴水线为分界,滴水线计入墙面抹灰内。
2.块料面层
(1)墙、柱(梁)面镶贴块料按设计图示饰面面积计算。柱面带牛腿者,牛腿工程量展开并入柱工程量内。
1)梁面镶贴块料套用柱面相应定额。
2)干挂骨架套用石材饰面骨架定额,人工乘以系数1.15。
(2)女儿墙与阳台栏板的镶贴块料工程量以展开面积计算。
(3)镶贴块料柱墩、柱帽(弧形石材除外)其工程量并入相应柱内计算。圆弧形成品石材柱帽、柱墩,按其圆弧的最大外径以周长计算。
3.墙、柱饰面及隔断
(1)墙饰面的龙骨、基层、面层均按设计图示饰面尺寸以面积计算,扣除门窗洞及单个0.3m2以外的孔洞所占的面积,不扣除单个0.3m2以内的孔洞所占面积。
(2)柱(梁)饰面的龙骨、基层、面层按设计图示饰面尺寸以面积计算。
(3)隔断龙骨、基层、面层均按设计图示尺寸以外围(或框外围)面积计算,扣除门窗洞口及单个0.3m2以外的孔洞所占面积。
(4)成品卫生间隔断门的材质与隔断相同时,门的面积并入隔断面积内计算。
4.幕墙
(1)玻璃幕墙、铝板幕墙按设计图示尺寸以外围(或框外围)面积计算。玻璃幕墙与幕墙同种材质窗的工程量并入相应幕墙内。全玻璃幕墙带肋部分并入幕墙面积内计算。
(2)石材幕墙按设计图示饰面面积计算,开放式石材幕墙的离缝面积不扣除。
(3)幕墙龙骨分铝材和钢材按设计图示以质量计算,螺栓、焊条不计质量。
(4)幕墙内衬板、遮梁(墙)板按设计图示展开面积计算,不扣除0.3m2以内的孔洞面积,折边亦不增加。
(5)防火隔离带按设计图示尺寸以“m”计算。
【例6.62】某房屋工程平面图、剖面图、墙身大样如图6.118所示,设计室内外高差0.3m,门居墙体内侧平齐安装,窗安装居墙中,门、窗框厚均为90mm;外墙面15mm厚干混抹灰砂浆DPM20打底,50mm×230mm×8mm外墙砖干粉型黏结剂厚5mm,试按定额取定价计算面砖铺贴直接工程费。

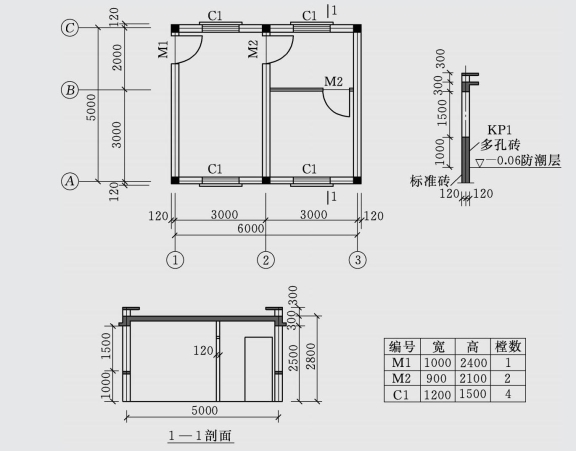

图6.118 [例6.62]图
解:贴面砖查定额12-57,打底查定额底灰12-16。
(1)干混抹灰砂浆打底工程量计算:
外墙长=[(6+0.24)+(5+0.24)]×2=22.96(m)
块料面层高度=2.8+0.3+0.3=3.4(m)
扣除门面积M1=1.0×2.4×1=2.4(m2)
窗面积C1=(1.2×1.5)×4=7.2(m2)
外墙面积=22.96×3.4-(2.4+7.2)=68.46(m2)
(2)粉刷层及面砖引起厚度增减:
外墙面积=0.028×2×3.4×4=0.76(m2)
门窗洞面积:C1=[1.2×1.5-(1.2-0.028×2)×(1.5-0.028×2)]×4=0.59(m2)
M1=[1.0×2.4-(1.0-0.028×2)×(2.4-0.028)]×1=0.16(m2)
门窗洞侧面积:
窗=[(0.24-0.09)/2+0.028]×(1.2-0.028×2+1.5-0.028×2)×2×4=2.13(m2)
门=(0.24-0.09+0.028)×[1.0-0.028×2+(2.4-0.028)×2]×1=1.01(m2)
(3)外墙面砖工程量=68.46+0.76+0.59+0.16+2.13+1.01=73.11(m2)
(4)直接工程费=73.11×(94.8487+6.12×2.24×5/4)+68.46×17.41=9379.09(元)
式中的0.028是因外墙阳角引起的铺贴砂浆与块料厚度调整,依据设计要求知外墙面干混抹灰砂浆打底厚15mm,外墙砖8mm厚,粉型黏结剂厚5mm粘贴,故得每侧厚度调整量=0.015+0.008+0.005=0.028(m)。
练习题
定额套用与换算(写出定额的编号、单位、单价及单价换算计算公式)
1.砖内墙面22mm厚DPM15干混抹灰砂浆抹灰。
2.外墙面22mm厚DPM20干混抹灰砂浆4遍。
3.20mm厚DPM20干混抹灰砂浆空调隔板抹灰。
4.柱面干粉型黏结剂镶贴外墙面砖200mm×200mm。
5.墙饰面木龙骨(龙骨30mm×40mm,间距350mm×350mm)五夹板基层,普通装饰夹板面层。
6.弧形混凝土内墙面20mm厚DPM15干混抹灰砂浆抹面。
7.吊挂式全玻璃幕墙安装,采用吊车就位。
