6.4.2 混凝土预制桩与钢管桩工程量计算规则

6.4.2 混凝土预制桩与钢管桩工程量计算规则

1.混凝土预制桩

(1)锤击(静压)非预应力混凝土预制桩按设计桩长(包括桩尖),以长度计算。

(2)锤击(静压)预应力混凝土预制桩按设计桩长(不包括桩尖),以长度计算。

(3)送桩深度按设计桩顶标高至打桩前的交付地坪标高另加0.50m,分不同深度以长度计算。

在打桩工程中,被打的桩顶设计标高低于自然地面标高,用送桩器连接桩顶直到把桩顶打到设计标高,然后把送桩器拔出来,这个过程叫送桩,如图6.9所示。

(4)非预应力混凝土预制桩的接桩,电焊接桩按设计图示尺寸以角钢或钢板的重量以“t”计算。有些桩基设计很深,而预制桩因吊装、运输、就位等原因,不能将桩预制很长,而需要接头,多采用电焊接桩,如图6.10所示。

图6.9 送桩

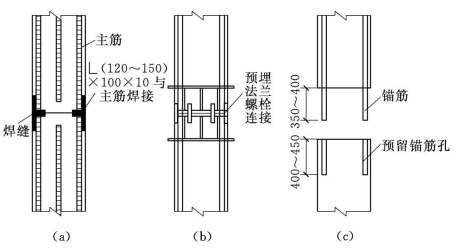

图6.10 桩连接形式

(a)焊接;(b)螺栓连接;(c)硫黄胶泥锚筋连接

(5)预应力混凝土预制桩顶灌芯按设计长度乘以填芯截面积,以体积计算。钢骨架及钢托板,按设计图示重量计算。管桩桩尖、桩头灌芯、钢骨架及钢托板设计无规定,一般采用先张法预应力混凝土管桩2010浙G22图集要求进行计算相关工程量。

(6)因地质原因沉桩后的桩顶标高高出设计标高,在长度小于1m时,不扣减相应桩的沉桩工程量;在长度超过1m时,其超过部分按实扣减沉桩工程量,但桩体的价格不扣除。

(7)套定额注意事项。

1)混凝土预制桩定额按成品桩以购入构件考虑,已包含了场内必需的就位供桩,发生时不再另行计算。非预应力混凝土预制桩若釆用现场预制时,场内运输运距在500m以内时,套用场内运桩子目;运距超过500m时,桩运输费另行计算。桩的预制执行本定额第五章“混凝土及钢筋混凝土工程”相应定额子目。

2)非预应力混凝土预制桩综合了接桩所需的打桩机械台班,但未包括接桩本身费用,发生时套用相应定额子目;预应力混凝土预制桩定额已综合了电焊接桩,如采用机械接桩,相应定额扣除电焊条和交流弧焊机台班用量;机械连接件材料费已含在相应预制桩信息价中,不得另计。

3)桩灌芯、桩芯取土按钢管桩相应定额执行,如设计要求桩芯取土长度小于2.5m时,相应定额乘以系数0.75;设计要求设置的钢骨架、钢托板分别按本定额第五章“混凝土及钢筋混凝土工程”中的桩钢筋笼和预埋铁件相应定额计算。

4)设计要求设置桩尖时,如果桩尖价值不包括在成品桩构件单价内,则按成品桩尖以购入构件材料费另计。

【例6.14】某工程桩为现场预制混凝土方桩,如图6.11所示,C30泵送商品混凝土,打桩前场地标高-0.3m,桩顶标高-1.80m,桩总计100根,采用锤击法沉桩,场内运桩运距为500m,求该工程桩的定额分部分项工程费。

解:(1)混凝土方桩沉桩:

沉桩工程量=(8+0.4)×100=840(m)

方桩截面300mm×300mm,则:

桩断面周长=0.3×4=1.2(m)

图6.11 [例6.14]图

套定额3-1,沉桩工程费=[16.7905+(5.3703+10.6696)×(1.25-1)]×840=17472.48(元)

(2)混凝土方桩送桩:

送桩工程量=(1.8-0.3+0.5)×100=200(m)

套定额3-1,送桩工程费=(5.3703+0.00825×975.05)×1.20×1.25×200=4024.34(元)

(3)现场预制混凝土方桩:

预制工程量=0.3×0.3×(8+0.4)×100×(1+1.5%)=76.73(m3

套定额5-34,预制方桩混凝土计价=523.74×76.73×(1+1.5%)=40789.37(元)

套定额5-183,预制方桩模板计价=158.74×(1+1.5%)×76.73=12362.82(元)

套定额3-9,预制方桩运距计价=57.223×76.73=4390.72(元)

【例6.15】某工程110根C60先张法预应力钢筋混凝土管桩,PC-AB600(100)-12,13a,每根桩顶连接构造(假设)钢托板3.5kg、圆钢骨架38kg,桩顶灌注C30非泵送商品混凝土1.5m;设计桩顶标高-3.5m,现场自然地坪标高为-0.45m,现场条件允许可以不发生场内运桩。试计算该工程桩基施工所发生工程量及按省定额计算该工程直接费[假设PC-AB600(100)除税信息价为283元/m,钢桩尖6295元/t,采用静压施工]。

解:(1)桩基工程量列于表6.9。

桩尖工程量依据图集2010浙G22第30页相关数据进行计算:

M=7.85×0.746=5.856(t)

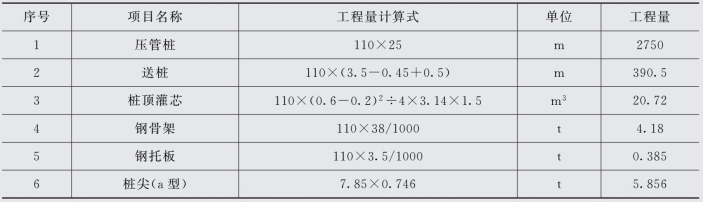

表6.9 桩基工程量计算

(2)该工程直接费计算见表6.10。

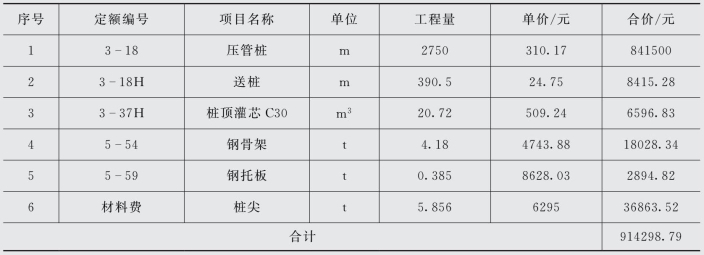

表6.10 工程直接费计算

注 1.压管桩定额换算:定额基价=24.3416+1.01×283=310.17(元/m);
2.压送管桩定额换算:定额基价=(4.27+0.00675×2044.05)×1.37=24.75(元/m)。

2.钢管桩

(1)定额按锤击施工方法编制,已综合考虑了穿越砂、黏土层和碎、卵石层的因素,包含了场内必需的就位供桩,发生时不再另行计算。钢管内取土、填芯按设计材质不同分别套用定额。

(2)锤击钢管桩按设计桩长(包括桩尖),以长度计算。

(3)送桩深度按设计桩顶标高至打桩前的交付地坪标高另加0.50m,分不同深度以长度计算。

(4)钢管桩接桩、内切割、精割盖帽按设计要求的数量计算。

内切割就是将超过设计长度的钢管桩用气焊切割掉,因为钢管桩已经打入地下,只能够在内部切割。精割盖帽指通过精确的手段利用切割机切割桩帽,在每个桩顶上焊桩盖(有平形及凹形)。桩帽的作用是加固桩顶,避免在打桩过程中桩顶被打裂,

(5)钢管桩管内钻孔取土、填芯,按设计桩长(包括桩尖)乘以填芯截面积,以体积计算。
