7.4.3 附录C 桩基工程
桩基工程包括C.1打桩、C.2灌注桩2个部分共11个项目。
7.4.3.1 打桩
1.打桩清单项目
包括预制钢筋混凝土方桩、预制钢筋混凝土管桩、钢管桩、截(凿)桩头4个项目,工程量清单项目及工程量计算规则按表7.19。

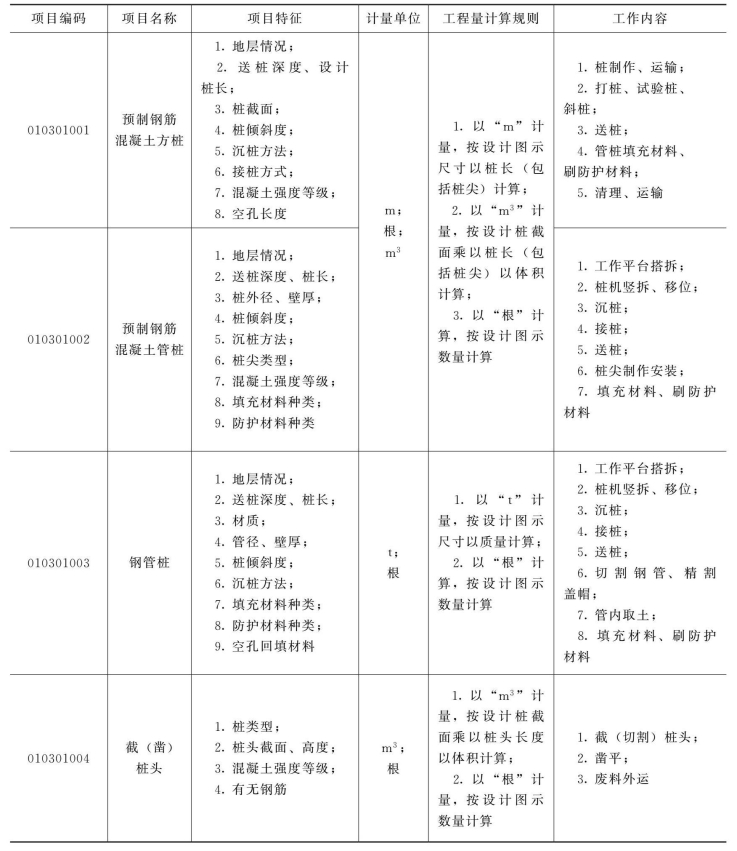

表7.19 打桩(编号:010301)
2.工程量清单编制注意事项
(1)地层情况按表7.5规定,并根据岩土工程勘察报告按单位工程各地层所占比例(包括范围值)进行描述。对无法准确描述的地层情况,可注明由投标人根据岩土工程勘察报告自行决定报价。
(2)项目特征中的桩截面、混凝土强度等级、桩类型等可直接用标准图代号或设计桩型进行描述。
1)预制钢筋混凝土桩的特征应按不同桩类工程内容并考虑涉及的计价因素进行描述。预制桩规格(断面、单节长度、总长度等)不同时,设计要求的试桩应按相应桩基础项目编码单独列项。
2)同一截面规格的桩长、桩顶标高不同的,以及现场自然地坪标高不一致的,应分别编码列项。
(3)打桩项目包括成品桩购置费,如果用现场预制桩,应包括现场预制的所有费用。
(4)打试验桩和打斜桩应按相应项目编码单独列项,并应在项目特征中注明试验桩或斜桩(斜率)。
(5)桩基础的承载力检测、桩身完整性检测等费用按国家相关取费标准单独计算,不在本清单项目中。
(6)预制钢筋混凝土管桩与承台连接构造按混凝土及钢筋混凝土有关项目编码列项。
(7)预制钢筋混凝土管桩以“m”计量,按设计图示尺寸以桩长(不包括桩尖)计算。
【例7.6】某工程110根C60预应力钢筋混凝土管桩,桩型PC600(110)B,每根桩设计长25m;桩顶灌注非泵送商品C30混凝土1.5m;设计桩顶标高-3.5m,打桩前交付地坪标高为-0.45m,现场条件允许可以不发生场内运桩。按规范编制该工程管桩工程量清单及投标报价(设定施工方案:采用锤击方式,管桩市场价240元/m。除管桩外其他工料机价格按定额取定价考虑,市场价格增加幅度为人工费10%、材料费2%、机械费5%;企业管理费、利润分别按为市场人工费、机械费之和的12%、8%计算。其他风险不考虑)。
解:(1)本例桩基需要描述的工程内容和项目特征有:混凝土强度(C60)、桩制作工艺(预应力管桩)、截面尺寸(外径ϕ600、内径ϕ400)、数量(110根)、单桩长度(25m),桩顶标高(-3.5m)、打桩前交付地坪标高(-0.45m)、桩顶构造(钢件及灌注C30混凝土高度)。

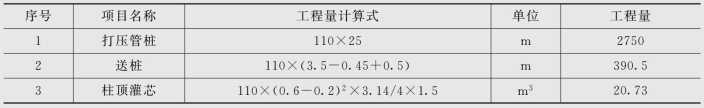

工程量计算:C60预应力钢筋混凝土管桩 L=110×25=2750.00(m)
(2)所编列的清单见表7.20。

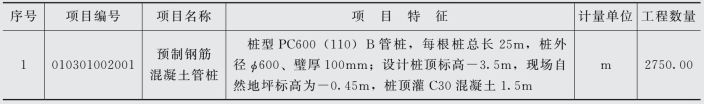

表7.20 分部分项工程量清单
(3)计算分部分项工程综合单价,根据2018定额规则计算工程量见表7.21。
(4)预应力钢筋混凝土管桩投标报价计算。
1)锤击沉桩套定额3-14:
人工费=6.7203×1.1×2750=20322.50(元)
材料费=(240×1.01+2.710×1.02)×2750=674201.55(元)
表7.21 分部分项工程工程量计算表
机械费=23.2624×1.05=24.43×2750=67170.18(元)
2)送桩套定额3-14:
人工费=390.5×6.7203×(1+10%)×1.37=3951.86(元)
机械费=390.5×0.01064×1689.46×1.05×1.376=10098.33(元)
4)桩顶灌芯(现拌)套定额3-37:
人工费=20.73×65.246×(1+10%)=148.78(元)
材料费=20.73×443.794×(1+2%)=9383.58(元)
机械费=20.73×0.204×(1+5%)=4.35(元)
5)投标报价:
∑(材料费)=674201.55+9383.58=683585.13(元)
综合价=∑(人工费+机械费+材料费+企业管理费+利润管理费)=805620.33(元)
综合单价=805620.33÷2750=292.95(元/m)
【例7.7】某工程预应力钢筋混凝土方桩,PS-AB400(220)-15,13,12a;46根;送桩深度为1.05m,沉桩方式采用静压,桩身混凝土强度等级C60混凝土、桩顶灌芯C30非泵送商品混凝土;桩接头及与承台连接大样详见2013浙G35图集。按规范编制该工程管桩工程量清单及按假定投标方案的综合单价[假定投标方案:二类人工177元/工日,PS-AB400(220)市场价158元/m,电焊条E43系列5.9元/kg,螺纹钢筋综合价3631元/t,圆钢、型钢综合价均为3850元/t,中厚钢板3800元/t,A型桩尖6800元/t;其他材料、机械单价按预算定额计取;企业管理费、利润按人工费与机械费之和为基数,费率分别为13.49%、7.63%计算;风险不考虑]。
解:(1)工程量计算根据规则可以以“m”计量,按设计图示尺寸以桩长计算:
预应力钢筋混凝土方桩 L=(15+13+12)×46=1840(m)

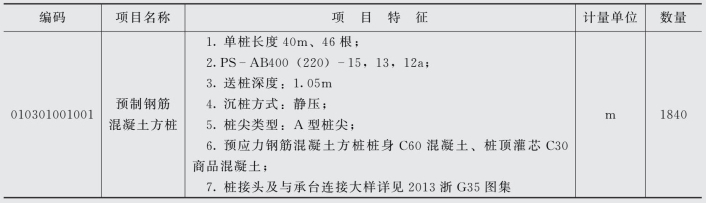

所编列的清单见表7.22。
(2)计算预应力钢筋混凝土方桩综合单价。

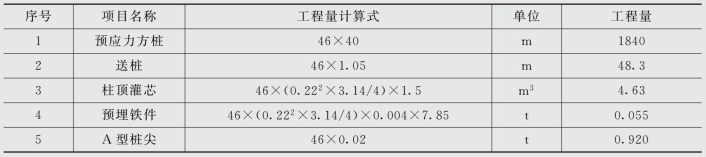

根据定额规则打、压预应力空心方桩套用打、压预应力管桩相应定额,计算工程量见表7.23。
表7.22 分部分项工程量清单
表7.23 预应力钢筋混凝土方桩按定额规则工程量计算表
A型桩尖工程量,依据2013浙G35图集第23页相关数据计算:
1)静压沉桩套定额3-17:
人工费=2.828×177=500.56(元/100m)
材料费=201.78+1.01×158+(5.9-4.74)×12.4=16174.16(元/100m)
机械费=1435.06(元/100m)
2)静压送桩套定额3-17:
人工费=2.828×177×1.2=600.67(元/100m)
机械费=0.608×1873.85×1.2=1367.16(元/100m)
3)桩顶灌芯套定额3-37:
人工费=4.833×177=855.44(元/10m3)
材料费=4437.94+(5.94-4.27)×3=4442.98(元/10m3)
机械费=2.04(元/10m3)
4)钢托板套定额5-95:
人工费=18.901×177=3345.48(元/t)
机械费=1742.26(元/t)
5)综合单价计算:
企业管理费+利润=(人工费+机械费)×(13.49%+7.63%)=7865.66(元)
6)列表计算预应力钢筋混凝土方桩综合单价计算表见表7.24。

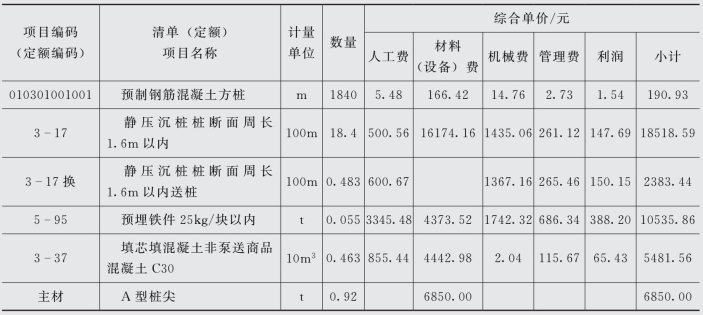

表7.24 分部分项工程综合单价计算表
7.4.3.2 灌注桩
1.灌注桩清单项目
工程量清单分为泥浆护壁成孔灌注桩、沉管灌注桩、干作业成孔灌注桩、挖孔桩土(石)方、人工挖孔灌注桩、钻孔压浆桩、灌注桩后压浆7个项目。工程量清单项目设置、项目特征描述的内容、计量单位及工程量计算规则,详见表7.25。
2.清单编制注意事项
(1)地层情况按表7.5规定,并根据岩土工程勘察报告按单位工程各地层所占比例(包括范围值)进行描述。对无法准确描述的地层情况,可注明由投标人根据岩土工程勘察报告自行决定报价。
(2)项目特征中的桩长应包括桩尖,空桩长度=孔深-桩长,孔深为自然地面至设计桩底的深度。
(3)项目特征中的桩截面(桩径)、混凝土强度等级、桩类型等可直接用标准图代号或设计桩型进行描述。

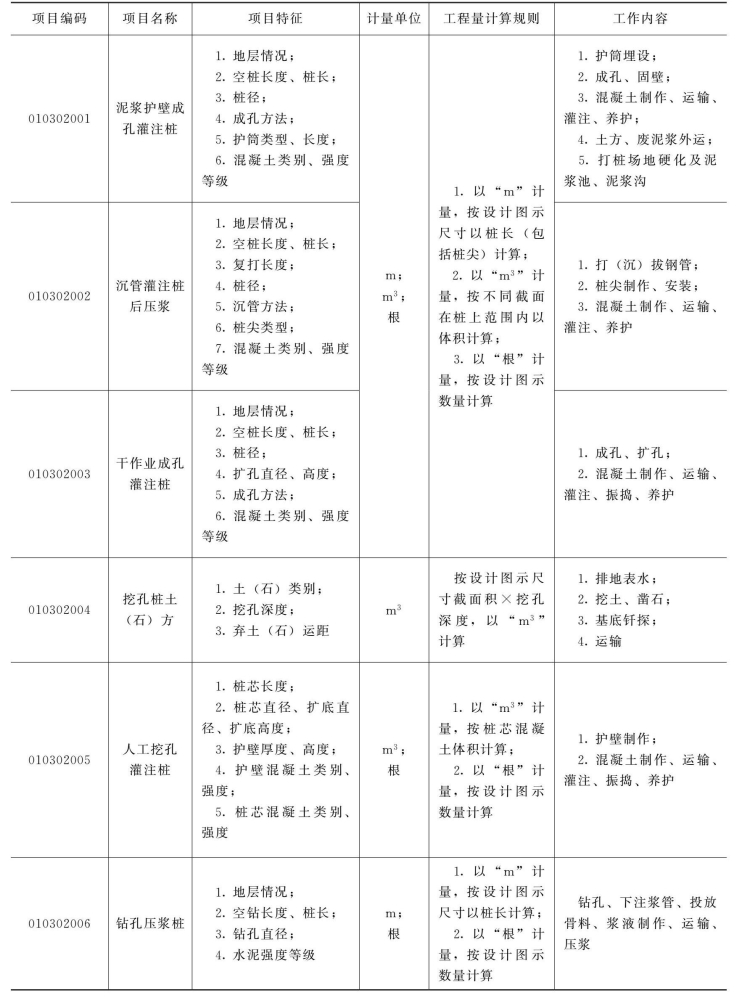

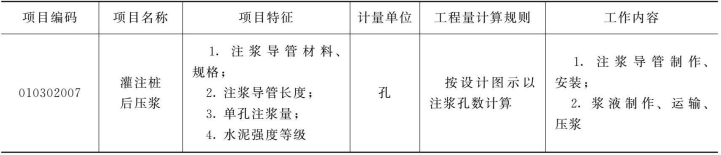

表7.25 灌注桩(编号:010302)
续表
(4)泥浆护壁成孔灌注桩是指在泥浆护壁条件下成孔,采用水下灌注混凝土的桩。其成孔方法包括冲击钻、冲抓锥、回旋钻、潜水钻、泥浆护壁的旋挖成孔等。
(5)沉管灌注桩的沉管方法包括捶击、振动沉、振动冲击、内夯沉管法等。
(6)干作业成孔灌注桩是指不用泥浆护壁和套管护壁的情况下,用钻机成孔后,下钢筋笼,灌注混凝土的桩,适用于地下水位以上的土层。其成孔方法包括螺旋钻成孔、螺旋钻成孔扩底、干作业的旋挖成孔等。
(7)桩基础的承载力检测、桩身完整性检测等费用按国家相关取费标准单独计算,不在本清单项目中。
(8)混凝土灌注桩的钢筋笼制作、安装,按混凝土及钢筋混凝土有关项目编码列项。
(9)其他。
1)各类沉管灌注桩使用预制钢筋混凝土桩尖时,应在项目清单中予以注明。
2)灌注桩的加灌长度不计算在清单工程量中,设计有要求的,清单项目特征中予以描述,设计无要求的,由计价人自行确定。
3)设计如对人工挖孔桩的护壁有具体设计内容的,应在清单中明确描述其相应内容及其特征。如需桩孔土方运出现场时,清单中应予明确。
4)同一截面规格的桩长、桩顶标高不同的,以及现场自然地坪标高不一致的,应分别编码列项。
5)各种桩(除预制钢筋混凝土桩)的充盈量,应包括在报价内。爆扩桩扩大头的混凝土量,应包括在报价内及灌注桩的预制桩头钢筋等。
6)现场灌注桩如要求采用商品混凝土浇灌的,可以在工程清单编制说明中统一明示,不需要在清单项目中一一描述。
【例7.8】某工程采用C30钻孔灌注桩80根,设计桩径1200mm,桩底标高-49.8m,桩顶设计标高-4.8m,现场自然地坪标高为-0.45m,设计规定加灌长度1.5m;桩孔回填按人工就地回填土松填考虑;废弃泥浆要求外运5km处。
(1)试计算该桩基清单工程量,编制项目清单。
(2)经计价人确定商品水下非泵送混凝土按485元/m3,二类人工单价按180元/工日,其余按照定额取定工料机价格计算,企业管理费、利润以人工费与机械费之和,费率分别按16.57%、8.1%计取计算,不再考虑市场风险。
解:(1)清单工程量=80×(49.8—4.8)=3600.00(m)
其中入岩工程量=80×1.7=136(m)

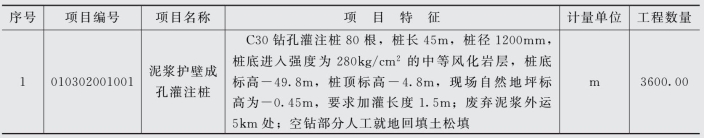

所编列的清单见表7.26。
表7.26 分部分项工程量清单
(2)计算工程量(按1根桩工程量计算)。
1)钻孔桩成孔:
V=0.62×3.14×(49.8-0.45)=55.785(m3)
成孔工程量V孔=55.785(m3)
2)商品水下混凝土灌注:
空钻部分V空=0.62×3.14×(4.8-1.5-0.45)=3.222(m3)
成桩工程量V桩=55.785-3.222=52.563(m3)
3)泥浆池建造和拆除、泥浆外运:V泥浆=55.785(m3)
(3)套用计价定额,计算综合单价(转盘式成孔):

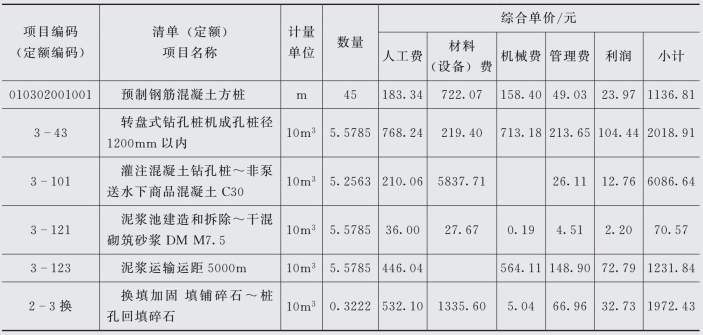

1)钻孔桩成孔套用定额3-43,计量单位10m3:
人工费=4.268×180=768.24(元)
材料费=219.40(元)
机械费=713.18(元)
2)C30非泵送水下商品混凝土灌注套用定额3-101,计量单位10m3:
人工费=1.167×180=210.06(元)
材料费=5561.71+(485-462)×12=5837.71(元)
3)泥浆池建造和拆除套用定额3-121,计量单位10m3:
人工费=0.2×180=36(元)
材料费=27.67(元)
机械费=0.19(元)
泥浆外运套用定额3-123,计量单位10m3:
人工费=2.478×180=446.04(元)
材料费=0(元)
机械费=564.11(元)
4)空钻部分人工就地回填土松填套用定额2-3,计量单位10m3:
人工费=4.223×180×0.7=532.10(元)
材料费=1908×0.7=1335.6(元)
机械费=7.2×0.7=5.04(元)
(4)列表格计算1根桩综合单价,见表7.27。
表7.27 综合单价计算表
