6.4.3 灌注桩工程量计算规则

6.4.3 灌注桩工程量计算规则

1.转盘式钻机成孔、旋挖钻机成孔

钻孔灌注桩是指先用钻孔机在地基土层中钻孔,然后放入钢筋笼并现浇混凝土而成的混凝土桩,成孔一般采用泥浆护壁。

(1)成孔按成孔长度乘以设计桩径截面积,以体积计算。成孔长度为打桩前的交付地坪标高至设计桩底的长度。

(2)成孔入岩增加费按实际入岩石层深度乘以设计桩径截面积,以体积计算。

(3)设计要求穿越碎(卵)石层按地质资料表明长度乘以设计桩径截面积,以体积计算。

(4)桩底扩孔按设计桩数量计算。

(5)钢护筒埋设及拆除,常规砂土层施工按2.0m计算;当遇地质资料表明桩位上层(砂砾、碎卵石、杂填土层)深度大于2.0m时,按实以长度计算。

钢护套筒的作用是保护孔口、定位、防止地面水流入;增高桩孔内水压力,防止塌孔,如图6.12所示。一般埋入黏土中深度不宜小于1.0m,埋入砂土中深度不宜小于1.5m。

2.冲孔桩机成孔、空气潜孔锤成孔

这两种形式的工程量分别按进入各类土层、岩石层的成孔长度乘以设计桩径截面积,以体积计算。

3.长螺旋钻机成孔

这种形式的工程量按成孔长度乘以设计桩径截面积,以体积计算。成孔长度为打桩前的交付地坪标高至设计桩底的长度。

4.沉管灌注桩工程量计算

沉管灌注桩是指利用锤击打桩法或振动打桩法,将带有活瓣式桩尖或预制钢筋混凝土桩靴的钢套管沉入土中,然后边浇注混凝土(或先在管内放入钢筋笼)边锤击或振动边拔管而成的桩。为了提高桩的质量和承载能力,沉管灌注桩常采用单打法、复打法、翻插法等施工工艺。

图6.12 钢护筒示意图

(1)单桩成孔按打桩前的交付地坪标高至设计桩底的长度(不包括预制桩尖)乘以钢管外径截面积(不包括桩箍)以体积计算。

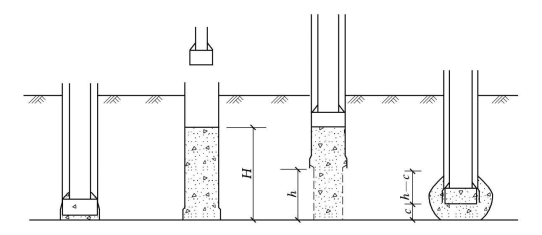

(2)夯扩桩(静压扩头)夯扩参数如图6.13所示,工程量=单桩成孔工程量+夯扩(扩头)部分高度×桩管外径截面积,式中夯扩(扩头)部分高度按设计规定计算。

(3)扩大桩的体积按单桩体积乘以复打次数计算,其复打部分乘以系数0.85。复打一般是在同一桩孔内进行两次单打,即:当桩孔中灌满混凝土将桩管全部拔出后,再重新沉管复打一次(前后两次沉管的中心线必须重合),第二次灌注混凝土时,将第一次灌注的混凝土挤密实,并向桩孔周围的土层中扩散,使桩径随之扩大。

(4)沉管灌注桩定额已包括桩尖埋设费用,预制桩尖按购入构件另计算材料费,遇不埋设桩尖时,每10个桩尖扣除人工0.4工日。

(5)预制桩尖需计算混凝土、模板、钢筋工程量,还有加固钢板圈(桩箍)一般按照相关图集如2004浙G20进行相关计算,并另列项目,套用混凝土及钢筋混凝土工程相应定额。

图6.13 夯扩桩(静压扩头)夯扩参数示意图

图6.14 桩加灌长度示意图

(6)预制桩尖运输按混凝土及钢筋混凝土工程相关规定计算。

(7)桩孔回填工程量计算方法为

工程量=桩径截面积×桩孔回填高度,桩孔回填高度为加灌长度顶面至自然地坪

5.灌注混凝土工程量计算

工程量按桩长乘以设计桩径截面积计算,即:桩长=设计桩长+设计加灌长度,设计未规定加灌长度时,加灌长度(不论有无地下室)按不同设计桩长确定:25m以内按0.50m;35m以内按0.80m;45m以内按1.10m;55m以内按1.4m;5m以内按1.70m;65m以上按2.00m计算。若按设计规定桩顶标高已达到自然地坪时,不计加灌长度。灌注桩设计要求扩底时,其扩底扩大工程量按设计尺寸,以体积计算,并入相应的工程量内。桩加灌长度如图6.14所示。

【例6.16】某桩基工程为钢筋混凝土沉管灌注桩,采用振动式沉管灌注,桩径外径426mm,设计桩长20m(含0.45m预制桩尖);桩顶标高-1.85,场地自然标高-0.3;灌注C25非泵送商品混凝土,共40根;现场打桩记录单打混凝土充盈系数1.3,预制桩尖场外运输5km(每只假设体积0.036m3)。试按本定额计算桩基分部工程费(钢筋工程量不计)。

解:(1)成桩工程量V=(3.14×0.4262/4)×(20-0.45+0.5)×40=114.25(m3

非泵送混凝土套定额3-105:

成桩费=[550.107+(421-438)×1.2+314.96×(1.25-1)]×114.25=61418.52(元)

注:421元/m3查定额下册P619序号525而得,为C25非泵送商品混凝土定额取定价。

(2)成孔工程量V=(3.14×0.4262/4)×(20-0.45+1.85-0.3)×40=120.24(m3

套振动式沉管25m以内定额3-88:

成孔费=(10.749+(57753+51.742)×1.25×1.15)×120.24=20218.36(元)

(3)凿桩头工程量=40×(3.14×0.4262/4)×0.5=2.85(m3

套定额3-128:

凿桩头费=205.361×2.85=585.28(元)

(4)预制桩尖体积工程量=0.036×40=1.44(m3),按购入构件另算。

6.人工挖孔桩工程量计算

(1)人工挖孔工程量。

工程量=护壁外围截面积×孔深

孔深按打桩前的交付地坪标高至设计桩底标高的长度计算。

(2)挖淤泥、流沙、入岩增加费按实际挖、凿数量以体积计算。

(3)护壁按设计图示截面积乘护壁长度以体积计算,护壁长度按打桩前的交付地坪标高至设计桩底标高(不含入岩长度)另加0.20m计算。

(4)灌注桩芯混凝土工程量按设计图示截面积乘以设计桩长另加加灌长度,以体积计算;加灌长度设计无规定时,按0.25m计算。

(5)套定额注意事项。

1)挖孔按设计注明的桩芯直径及孔深套用定额。

2)桩孔土方需外运时,按土方工程相应定额计算。

3)挖孔时若遇淤泥、流沙、岩石层,可按实际挖、凿的工程量套用相应定额计算挖孔增加费。

4)护壁不分现浇或预制,均套用安设混凝土护壁定额。

5)人工挖孔子目中已综合考虑了孔内照明、通风,孔内垂直运输方式按人工考虑。

6)挖孔桩若采用钢护筒护壁,每10m3桩芯混凝土增加金属周转材料2.0kg,混凝土用量和其他材料费乘以系数1.05。

【例6.17】人工挖孔桩直径1000mm,C25非泵送混凝土灌注桩,孔深12m,采用钢护筒护壁,计算定额基价。

解:(1)成孔:孔深12m,桩径1000mm人工挖孔桩套用桩径1000mm以内,孔深10m以上套定额3-109:

定额基价=1649.05(元/10m3

(2)灌注混凝土套定额3-116:

(3)钢护筒护壁套定额3-62:

定额基价=1137.81(元/10m)

7.桩孔回填工程量

桩孔回填工程量按桩(加灌后)顶面至打桩前交付地坪标高的长度乘以桩孔截面积计算,以体积计算。

8.预埋管及后压浆

(1)注浆管、声测管工程量按打桩前的交付地坪标高至设计桩底标高的长度另加0.20m计算。

声测管是灌注桩进行超声检测法时探头进入桩身内部的通道。注浆管、声测管一般采用外径50~60mm的钢管,厚度在3.0mm左右。

(2)桩底(侧)后注浆工程量按设计注入水泥用量以“t”计算。

(3)套定额注意事项。

1)后注浆定额按桩底注浆考虑,如设计釆用侧壁注浆,则人工和机械费乘以系数1.20。

2)注浆管、声测管埋设,如遇材质、规格不同时,材料单价换算,其余不变。

9.泥浆处置

(1)各类成孔灌注桩泥浆(渣土)工程量按表6.11计算。

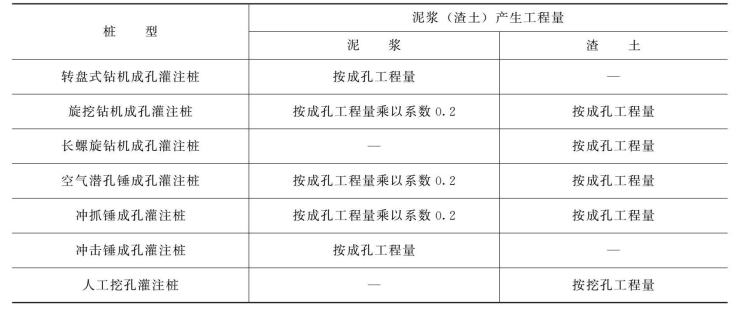

表6.11 泥浆(渣土)工程量计算表

(2)泥浆池建造和拆除、泥浆运输、泥浆固化、泥浆固化后的渣土工程量都按表6.11所列泥浆工程量计算;泥浆及泥浆固化后的渣土场外运输距离按实计算。

(3)施工产生的渣土按表6.10工程量计算,套用“土石方工程”相应定额子目。

(4)定额分泥浆池建拆、泥浆运输、泥浆固化。定额未考虑泥浆废弃处置费,发生时按工程所在地市场价格计算。

(5)桩施工产生的渣土和泥浆经过固化后的渣土处理,套用本定额第一章“土石方工程”土方汽车运输定额。

10.截(凿)桩

截桩是指高于设计桩顶标高多余部分整桩的截除;凿桩是指高出设计桩顶标高部分混凝土(需保留钢筋)的凿除。

(1)预制混凝土桩截桩按截桩的数量计算。

(2)凿桩头按设计图示桩截面积乘以桩头凿除长度,以体积计算。

1)混凝土预制桩凿除长度设计有规定按设计规定,设计无规定按40d(d为桩体主筋直径,主筋直径不同时取大者)计算。

2)灌注混凝土桩按加灌长度计算。

(3)凿桩后的桩头钢筋清(整)理,已综合在凿桩头定额中,不再另行计算。
