7.4.4 附录D:砌筑工程

7.4.4 附录D:砌筑工程

砌筑工程包括砖砌体、砌块砌体、石砌体、垫层工程,共4节27个项目。适用于建筑物的砌筑工程。

7.4.4.1 砖砌体

1.工程量清单项目设置

工程量清单包括砖基础、砖砌挖孔桩护壁、实心砖墙、多孔砖墙、空心砖墙、空斗墙、空花墙、填充墙、实心砖柱、多孔砖柱、砖检查井、零星砌砖、砖散水(砖地坪)、砖地沟(明沟)14个子目。

2.工程量清单编制

项目编码、项目特征描述的内容、计量单位及工程量计算规则按表7.28。

3.清单项目编制注意事项

(1)“砖基础”项目适用于各种类型砖基础:柱基础、墙基础、管道基础等。

(2)基础与墙(柱)身使用同一种材料时,以设计室内地面为界(有地下室者,以地下室室内设计地面为界),以下为基础,以上为墙(柱)身。基础与墙身使用不同材料时,位于设计室内地面高度≤±300mm时,以不同材料为分界线,高度>±300mm时,以设计室内地面为分界线。

(3)砖围墙以设计室外地坪为界,以下为基础,以上为墙身。

(4)框架外表面的镶贴砖部分,按零星项目编码列项。

(5)附墙烟囱、通风道、垃圾道、应按设计图示尺寸以体积(扣除孔洞所占体积)计算并入所依附的墙体体积内。当设计规定孔洞内需抹灰时,应按附录L中零星抹灰项目编码列项。

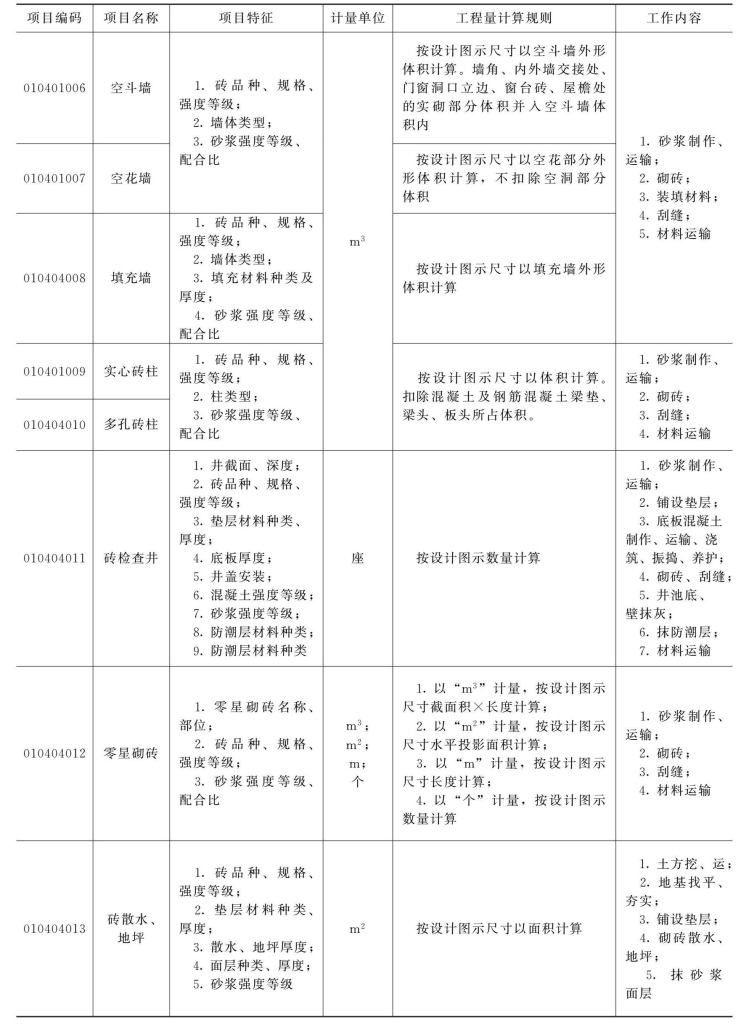

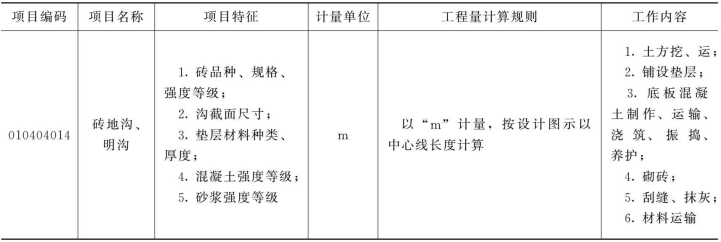

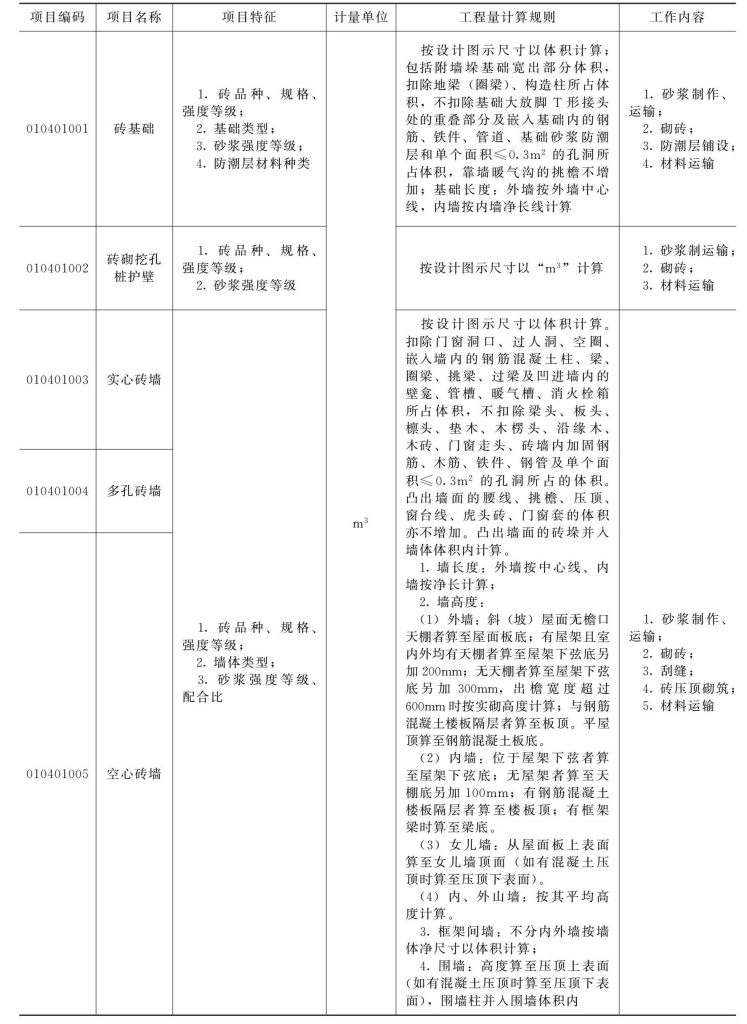

表7.28 砖基础(编码:010401)

续表

续表

(6)空斗墙的窗间墙、窗台下、楼板下、梁头下等的实砌部分,按零星砌砖项目编码列项。空斗墙砌筑的工程内容、项目特征与空心砖墙体基本一致,但项目特征描述应明确具体的组砌方式,如设计要求空斗灌肚时,应对灌肚材料要求予以明确描述。

(7)“空花墙”项目适用于各种类型的空花墙,使用混凝土花格砌筑的空花墙,实砌墙体与混凝土花格应分别计算,混凝土花格按混凝土及钢筋混凝土中预制构件相关项目编码列项。

(8)台阶、台阶挡墙、梯带、锅台、炉灶、蹲台、池槽、池槽腿、砖胎模、花台、花池、楼梯栏板、阳台栏板、地垄墙、≤0.3m2的孔洞填塞等,应按零星砌砖项目编码列项。砖砌锅台与炉灶可按外形尺寸以个计算,砖砌台阶可按水平投影面积以“m2”计算,小便槽、地垄墙可按长度计算、其他工程按“m3”计算。

(9)砖砌体内钢筋的制作、安装,应按混凝土及钢筋混凝土工程相关项目列项。

(10)砖砌体勾缝按楼地面装饰工程中相关项目编码列项。

(11)检查井内的爬梯按混凝土及钢筋混凝土工程中相关项目编码列项;井、池内的混凝土构件按附录E中混凝土及钢筋混凝土预制构件编码列项。

(12)零星砌砖项目清单除同类砌体基本构造内容和特征以外,应将砌砖的部位、名称、相关构造(如垫层、基层、埋深、基础等)予以明确描述,按具体工程内容不同,可以在“m3、m2、m、个”中选择适当的、利于计价组合的分析的计量单位。如:

1)台阶工程量可按水平投影面积计算,(不包括梯带或台阶挡墙)挡墙可按“m”或“m3”计算另行列项。

2)小型池槽,锅台、炉灶可按个计算,以长×宽×高顺序标明外形尺寸。

3)小便槽、地垄墙可按长度计算,其他工程量按“m3”计算。

4)按照清单规范规定编制可以分别列项的项目如由于工程量不大,也可以在列项时予以合并。

【例7.9】如图6.28所示某工程砌筑MU15混凝土实心砖墙基(砖规格240mm×115mm×53mm)。

(1)试编制该砖基础砌筑项目清单(假设砖砌体内无混凝土构件)。

(2)计算Ⅰ—Ⅰ截面砖基础的综合单价(按照计价确定的报价方案:二类人工单价按180元/工日,混凝土实心砖单价380元/千块,DMM7.5干混砌筑砂浆单价414元/m3,C10非泵送商品混凝土单价495元/m3,其余材料假设市场信息价格同2018版浙江省房屋建筑与装饰工程预算定额取定价;干混砂浆罐式搅拌机按238.83元/台班计算;管理费费率、利润分别以市场人工、机械费为基数按16.57%、8.10%计取;经市场调查,考虑风险费用幅度为人工、机械之和的3%)。

解:(1)该工程砖基础有两种截面规格,应分别列项。

1)Ⅰ—Ⅰ截面。

砖基础高度:H=1.2(m)

砖基础长度:L=7×3-0.24+2×(0.365-0.24)×0.365÷0.24=21.14(m)

其中:(0.365-0.24)×0.365÷0.24=0.19(m)为砖垛折加长度。

大放脚截面:S=n(n+1)ab=4×(4+1)×0.126×0.0625=0.1575(m2

砖基础工程量:V=L(Hd+s)-V0=21.14×(1.2×0.24+0.1575)=9.42(m3

垫层长度:L=7×3-0.8+2×0.19=20.58(m)(内墙按垫层净长计算)

2)Ⅱ—Ⅱ截面。

基础高度:H=1.2(m)

砖基础长度:L=(3.6+3.3)×2=13.8(m)

大放脚截面:S=2×(2+1)×0.126×0.0625=0.0473(m2

砖基础工程量:V=13.8×(1.2×0.24+0.0473)=4.63(m3

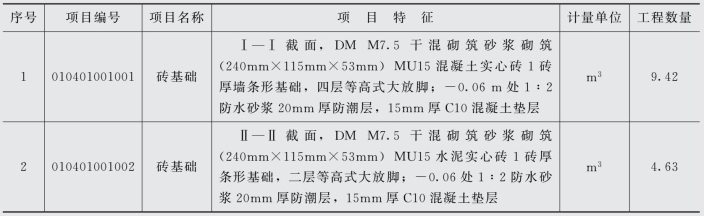

(2)外墙基础垫层、防潮层工程量在项目特征中予以描述。工程量清单见表7.29。

(3)计算1—1截面砖基础的综合单价。

1)工程量计算。

砖基础工程量:V=9.42(m3

防潮层工程量:S=21.14×0.24=5.07(m2

C10混凝土垫层工程量:V=20.58×1.05×0.15=3.24(m3

表7.29 分部分项工程量清单

2)分部分项工程人工费、材料费、机械费计算。

a.砖基础(混凝土实心砖)套定额4-1:

人工费=7.79×180=1402.2(元/10m3

材料费=3004.1+(380-388)×5.29+(414-413.73)×2.3=2962.4(元/10m3

机械费=0.115×238.83=27.47(元/10m3

管理费=(1402.2+27.47)×16.57%=236.9(元/10m3

利润=(1402.2+27.47)×8.10%=115.80(元/10m3

风险费=(1402.2+27.47)×3%=42.89(元/10m3

b.C10混凝土垫层(按非泵送商品混凝土考虑)套定额5-1:

人工费=3.028×180=545.04(元/10m3

材料费=4087.85+(495-399)×10.1=5057.45(元/10m3

机械费=6.77(元/10m3

管理费=(545.04+6.77)×16.57%=91.43(元/10m3

利润=(545.04+6.77)×8.10%=44.7(元/10m3

风险费=(545.04+6.77)×3%=16.55(元/10m3

c.防潮层1:2水泥砂浆套定额9-44:

人工费=0(元)材料费=1162.82+(268.85-443.08)×2.11=795.19(元/100m2

机械费=0.106×238.83=25.32(元/100m2

管理费=25.3×16.57%=4.19(元/100m2

利润=25.3×8.10%=2.05(元/100m2

风险费=25.3×3%=0.76(元/100m2

3)综合单价计算列表计算见表7.30。

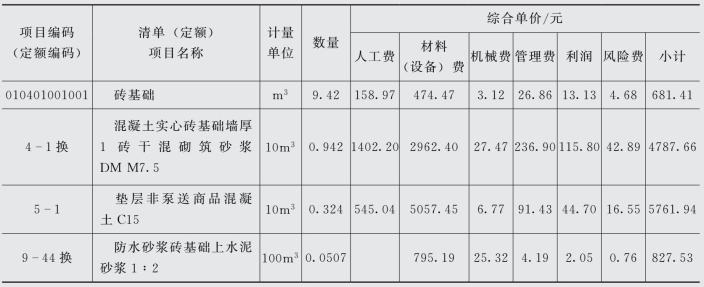

表7.30 综合单价计算表

7.4.4.2 砌块砌体

1.清单项目设置

砌块砌体工程量清单项目按砌块墙、砌块柱两个项目计算。

2.工程量清单项目编制

(1)工作内容:砂浆制作、运输;铺设垫层;砌块;勾缝;材料运输。

(2)项目特征:砌块品种、规格;强度等级;墙体类型;砂浆强度等级。

(3)工程量计算规则,砌块墙工程量计算同实心砖墙计算规则;砌块柱按设计图示尺寸以体积计算。扣除混凝土及钢筋混凝土梁垫、梁头、板头所占体积。

3.清单项目编制注意事项

(1)砌体内加筋、墙体拉结的制作、安装,应按混凝土及钢筋混凝土中相关项目编码列项。

(2)砌块排列应上、下错缝搭砌,如果搭错缝长度满足不了规定的压搭要求,应采取压砌钢筋网片的措施,具体构造要求按设计规定。若设计无规定时,应注明由投标人根据工程实际情况自行考虑。

(3)砌体垂直灰缝宽>30mm时,采用C20细石混凝土灌实。灌注的混凝土应按附录E混凝土及钢筋混凝土相关项目编码列项。

(4)设计有突出墙面的腰线、挑檐、附墙烟囱、通风道等构造内容的,清单应该考虑有关计价要求,如砖挑沿外挑出沿数、附墙烟囱、通风道的内空尺寸等加以明确描述。

7.4.4.3 垫层

1.工程量清单

项目设置、项目特征描述的内容、计量单位及工程量计算规则,按表7.31的规定执行。适用于块石、碎石、砂石、塘渣、灰土、三合土等混凝土以外的材料垫层。

2.清单编制注意事项

除混凝土垫层应按附录E中相关项目编码列项外,没有包括垫层要求的清单项目应按本表垫层项目编码列项。例如灰土垫层、楼地面等(非混凝土)垫层按本附录编码列项。

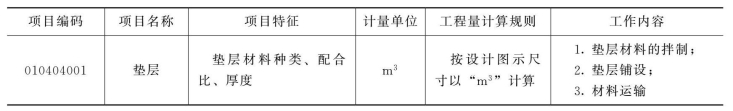

表7.31 垫层(编号:010404)
