7.4.5 附录E:混凝土及钢筋混凝土工程

7.4.5 附录E:混凝土及钢筋混凝土工程

混凝土及钢筋混凝土工程包括现浇混凝土基础、现浇混凝土柱、现浇混凝土梁、现浇混凝土墙、现浇混凝土板、现浇混凝土楼梯、现浇混凝土其他构件、后浇带、预制混凝土柱、预制混凝土梁、预制混凝土屋架、预制混凝土板、预制混凝土楼梯、预制混凝土其他构件、混凝土构筑物,钢筋工程,螺栓铁件等。共17节76个项目。适用于建筑物、构筑物的混凝土工程列项。

7.4.5.1 现浇混凝土基础

1.工程量清单项目设置

按基础形体和作用划分设置,共有6个清单项目,项目特征描述的内容、计量单位及工程量计算规则,应按表7.32的规定执行。

2.工程量清单项目编制注意事项

(1)“带形基础”项目适用于各种带形基础(有肋带形基础、无肋带形基础,应注明肋高)包括浇注在一字排桩上面的带形基础。

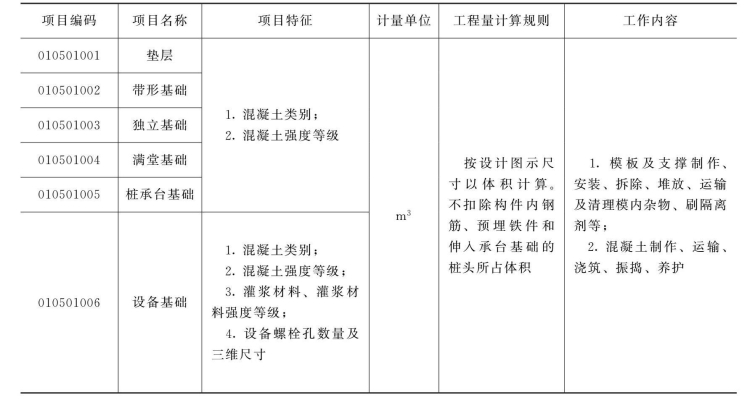

表7.32 现浇混凝土基础(编码:010501)

(2)“独立基础”项目适用于块体柱基础、杯基础、柱下的板式基础、无筋倒圆台基础、壳体基础、电梯井基础等。

(3)“满堂基础”项目包括有梁、无梁的,适用于地下室底板及箱式满堂基础底板等。

(4)“设备基础”项目适用于设备的块体基础、框架式设备基础等,框架式设备基础中柱、梁、墙、板分别按相关项目编码列项。设备基础应按块体外形尺寸不同分别列项,项目特征应对基础的单体体积,设置螺栓孔尺寸和数量,二次灌浆要求及其尺寸予以描述;二次灌浆不单独列项。

(5)“桩承台基础”项目适用于浇注在群柱、单桩上的基墙、柱基等承台。工程量不扣除浇入承台体积内的桩头所占体积。

(6)如为毛石混凝土基础,项目特征应描述毛石所占比例。

3.清单项目工程量计算规则说明

(1)基础工程清单工程量以计算规则:按设计图示尺寸以体积“m3”计算。不扣除构件内钢筋、预埋铁件和伸入承台基础的桩头所占体积。

1)带形基础长度:外墙按中心线,内墙按基底净长线计算。

2)独立柱基础间带形基础按基底净长线计算,附墙垛折加并入计算;垫层不扣除重叠部分的体积。

3)有梁带基梁面以下凸出的钢筋混凝土柱并入相应基础内计算。

(2)满堂基础的柱墩并入满堂基础内计算。满堂基础设有后浇带时,后浇带应分别列项计算。

(3)设备基础中的设备螺栓孔体积不予扣除。

(4)基础搭接体积按图示尺寸计算。

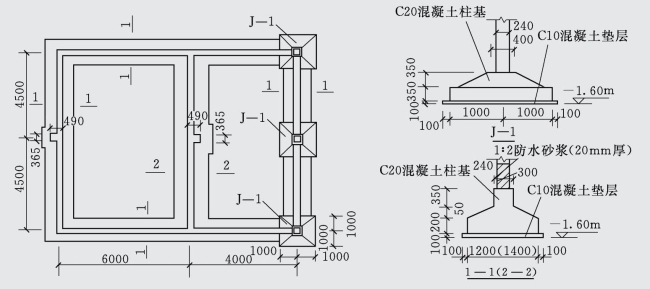

【例7.10】某工程基础如图7.2所示,计算混凝土基础清单工程量,并列项编制该部分工程工程量清单。

解:根据该工程基础类型和断面规格,应分别按1—1、2—2和J—1应分别列项。

(1)基础带形基础工程量计算。

1)断面1—1。

L=(10+9)×2-1.0×6+0.38=32.38(m) (0.38为垛折加长度)

图7.2 [例7.10]图(单位:mm)

基础体积V=32.28×[1.2×0.2+(1.2+0.3)×0.05÷2+0.3×0.35]=12.39(m3

根据基础的高度,可知墙基上部250mm高度的梁与J—1搭接。

其搭接长度:0.8÷0.35×0.25=0.571(m),共有6个搭接部位。

搭接体积V=0.571×0.3×0.25÷2×6=0.13(m3

1—1断面墙基工程量小计:V=12.39+0.13=12.52(m3

2)断面2—2。

L=9-0.6×2+0.38=8.18(m)

墙基体积V=8.18×[1.4×0.2+(1.4+0.3)×0.05÷2+0.3×0.35]=3.50(m3

与1—1断面搭接长度=(1.2-0.3)÷2=0.45(m)共有两个搭接部位

搭接体积V=0.45×[(1.4-0.3)×0.05÷3+0.3×0.35]×2=0.11(m3

2—2断面墙基工程量小计:V=3.50+0.11=3.61(m3

3)J—1柱基。

为四棱台独立柱基:

V=[2×2×0.35+(2×2+2×0.4+0.4×0.4)×0.35÷3]×3=5.94(m3)

(2)根据工程量清单格式,编制该工程基础工程量清单见表7.33。

表7.33 分部分项工程量清单

7.4.5.2 现浇混凝土柱

1.工程量清单项目设置

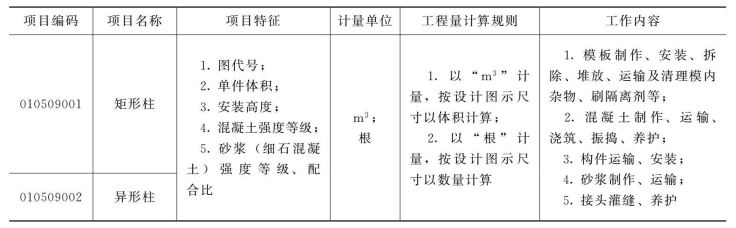

工程量清单按柱的断面形状及构造要求设置“矩形柱”“构造柱”和“异形柱”为3个子目,项目编码分别为010502001、010502002、010502003。适用于各种类型的柱,包括框架柱、独立柱、有梁板柱和无梁板柱。

2.项目特征及工作内容

主要描述柱形状、混凝土类别、混凝土强度等级;工作内容,模板及支架(撑)制作、安装、拆除、堆放、运输及清理模内杂物、刷隔离剂等;混凝土制作、运输、浇筑、振捣、养护。

3.工程量清单的编制

同一类型的柱,按以下情况分别编码列项:

(1)按柱所处部位层高3.6m以内和3.6m以上区别,超过3.6m的按每增加1m步距分别列项。

(2)矩形柱断面按周长1.2m以内、1.8m以内和1.8m以上分别列项。

(3)圆形柱以异形柱编码为项,按断面直径500mm以内和500mm以上划分项目。

(4)单独的薄壁柱根据其截面形状,确定以异形柱或矩形柱编码列项;与墙连接的薄壁柱按墙项目编码列项。

4.清单项目工程量的计算规则

(1)现浇混凝土柱的工程量按设计图示尺寸以体积“m3”计算。不扣除构件内钢筋、预埋铁件所占体积。

(2)柱高的确定。

1)有梁板的柱高,应自柱基上表面(或楼板上表面)至上一层楼板上表面之间的高度计算。

2)无梁板的柱高,应自柱基上表面(或楼板上表面)至柱帽下表面之间的高度计算,柱帽的工程量并入无梁板体积内计算。

3)框架柱的柱高,应自柱基上表面至柱顶高度计算。

(3)构造柱按全高计算,嵌接墙体部分(马牙槎)并入柱身体积。

(4)依附柱上的牛腿和升板的柱帽,并入柱身体积计算。

(5)注意事项。

1)混凝土柱上的钢牛腿按清单规范零星钢构件编码列项。

2)构造柱与墙咬接的马牙槎按柱宽每侧3cm合并计算。

3)“一”字形L形、T形柱,当a/b大于4时,按混凝土墙项目列项。

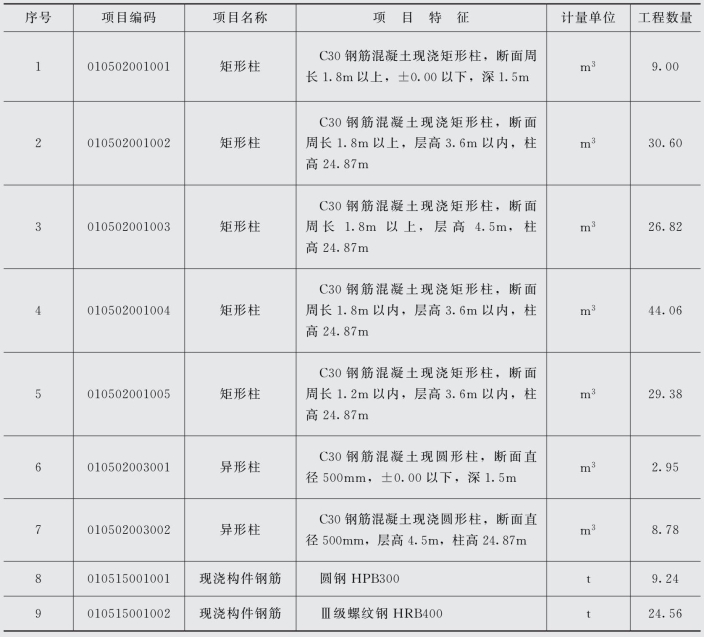

【例7.11】表7.34为某工程设计平法柱标注框架柱表,试计算KZ1、KZ2清单工程量并编列项目清单。

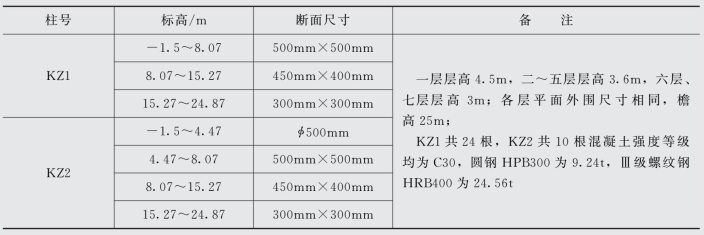

表7.34 KZ1、KZ2柱表

解:根据题意,该工程框架柱列项应按断面形式分为矩形柱和圆形柱,矩形柱按断面周长应分1.8m以上、1.8m以内和1.2m以内3种,而1.8m以上在底层部分因层高超过3.6m,也应分别列项。

1.工程量计算

(1)±0.00以下工程量。

1)矩形柱(断面周长1.8m以上)。

KZ1:V=0.5×0.5×1.5×24=9(m3)

2)圆形柱(断面ϕ500mm)。

KZ2:V=0.25×0.25×3.1416×0.15×10=2.95(m3)

(2)矩形柱(断面周长1.8m以上,层高在3.6m以内)。

KZ1:V=0.5×0.5×(8.07—4.47)×24=21.6(m3)

KZ2:V=0.5×0.5×(8.07—4.47)×10=9(m3)

小计:V=30.6m3

(3)矩形柱(断面周长1.8m以上,层高在4.5m)。

KZ1:V=0.5×0.5×4.47×24=26.82(m3)

(4)矩形柱(断面周长1.8m以上,层高在3.6m以内)。

KZ1:V=0.45×0.4×(15.27—8.07)×24=31.1(m3)

KZ2:V=0.45×0.4×(15.27—8.07)×10=12.96(m3)

小计:V=44.06m3

(5)矩形柱(断面周长1.2m以上,层高在3.6m以内)。

KZ1:V=0.3×0.3×(24.87—15.27)×24=20.74(m3)

KZ2:V=0.3×0.3×(24.87—15.27)×10=8.64(m3)

小计:V=29.38m3

(6)圆形柱(断面ϕ500mm,层高4.5m)。

KZ2:V=0.25×0.25×3.1416×4.47×10=8.78(m3)

2.清单项目

工程量清单列表见表7.35。

表7.35 分部分项工程量清单

7.4.5.3 现浇混凝土梁、墙、板

1.工程量清单项目设置

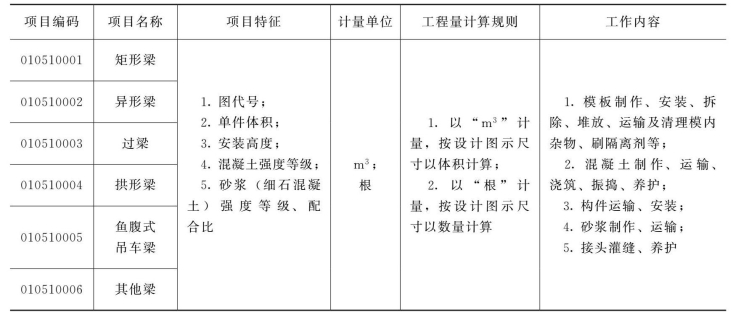

(1)现浇混凝土梁,按梁的作用,截面及形状等划分列项,包括“基础梁”“矩形梁”“异形梁”“圈梁”“过梁”“弧形、拱形梁”6个分项。工程量清单项目设置及工程量计算规则,按表7.36的规定执行。

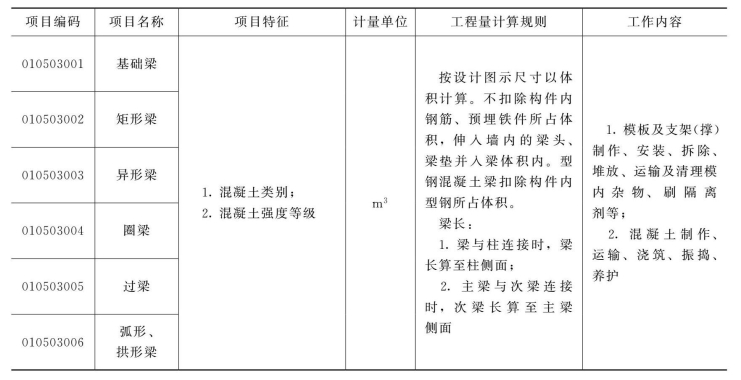

表7.36 现浇混凝土梁(编码:010503)

(2)现浇混凝土墙,按“直形墙”“弧形墙”“短肢剪力墙”“挡土墙”划分,也适应于地下室墙、电梯井壁的列项。工程量清单项目设置及工程量计算规则,按表7.37的规定执行。

图7.3 短肢剪力墙

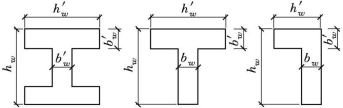

1)短肢剪力墙,是指截面厚度不大于300mm、各肢截面的最大长度与厚度之比小于或等于6倍的剪力墙。如图7.3所示。

表7.37 现浇混凝土墙(编号:010504)

2)L、Y、T、“十”字形、Z形、“一”字形等短肢剪力墙的单肢中心线长≤0.4m,按柱项目列项。

(3)现浇混凝土板,包括各种类型的水平构件,按结构、形体和作用划分,工程量清单项目设置及工程量计算规则,按表7.38的规定执行。

表7.38 现浇混凝土板(编号:010505)

2.工程量清单项目的编制注意事项

梁、墙、板清单项目特征描述,应考虑不同计价因素,分别编码列项。

(1)同一类型的梁,应按不同的层高、层次、梁断面高度、性质等分别编码列项。

如:层高3.6m以内和3.6m以上的梁(圈、过梁除外)应分别列项,3.6m以上的按每增1m为步距分别列项:“矩形梁”按断面高度0.3m内、0.6m以内、0.6m以上分别列项。“异形梁”应按不同性质(如薄腹梁、吊车梁等)分别列项;弧形、拱形梁分别列项。单独过梁与和圈梁连接的过梁应分别列项,地圈梁与楼层圈梁应分别列项。

(2)现浇混凝土墙除按直形、弧形区分外,也应按不同层高、墙厚、部位、性质等分别编码列项。

如:一般的墙按厚度10cm内、20cm内和20cm以上分别列项;地下室内墙与外墙,高度小于1.2m和大于1.2m的女儿墙,电梯井壁,无筋混凝土或毛石混凝土挡土墙等应分别列项。

(3)现浇混凝土板除按层高区分以外,对于密肋板和井字板以外的一般有梁板应将梁板分别编码列项,梁按现浇梁项目的划分办法列项,板按平板(板厚10cm以内和10cm以上)项目分别列项。

(4)薄壳板应按外形形状,如筒式、球形、双曲形分别列项。

(5)栏板应按形式(直形、弧形)、高度(1.2m以内、以上)、扶手尺寸等不同分别列项,项目特征中应注明栏板计算长度。

(6)内、外檐沟按“天沟”列项,整体现浇梁板组成的跨中排水沟,按梁板规则列项;挑檐板应按外挑尺寸、平挑是否带翻沿的予以区别。

(7)现浇挑檐、天沟板、雨篷、阳台与板(包括屋面板、楼板)连接时,以外墙外边线为分界线;与圈梁(包括其他梁)连接时,以梁外边线为分界线。外边线以外为挑檐、天沟、雨篷或阳台。

(8)其他板适用于以上项目不能涵盖的现浇板,如砖砌或小型地沟的单独现浇盖板等。

3.清单项目工程量计算规则说明

(1)板的工程量按梁、钢筋混凝土墙间净距尺寸计算;板垫及板翻沿(净高250mm以内的)并入板内计算;现浇板上翻梁并入板内计算。

(2)当柱断面大于1m2以上时,板应扣与柱重叠部位体积。

(3)弧形板并入板内计算,梁板结构的弧形板应包括梁板交接部位的弧线长度。栏板柱、扶手、整体现浇的花饰等并入栏板内计算。

(4)天沟、挑檐板:按设计图示尺寸以体积“m3”计算。

檐沟、挑檐工程量包括底板,侧板及板上、下所整浇的挑梁。

(5)雨篷、阳台:按设计图示尺寸以墙外部分体积“m3”计算。包括伸出墙外的牛腿和雨篷反挑檐的体积。

(6)其他板:按设计图示尺寸以体积“m3”计算。

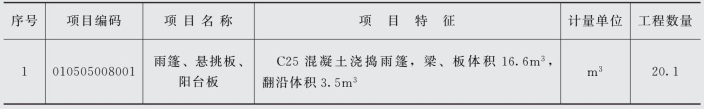

【例7.12】如图7.4所示雨篷,共10个,混凝土强度C25,已知雨篷下平台标高为0.30m,试编制该雨篷混凝土浇筑、模板措施项目清单。

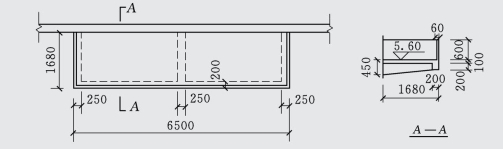

图7.4 [例7.12]图(尺寸单位:mm;高程单位:m)

解:(1)计算雨篷浇捣清单工程量:雨篷工程量包括雨篷板、台口梁及挑梁体积之和,因翻沿高度超过250mm,故翻沿体积计入时,必须在项目特征内予以描述,否则应单独计算另行列项。

雨篷浇捣工程量(包括雨篷板、台口梁、挑梁)为

雨篷翻沿浇捣工程量V=(6.5+1.68×2-0.06×2)×0.6×0.06=0.35(m3

清单工程量=(1.66+0.35)×10=20.1(m3

(2)计算雨篷模板清单工程量。

雨篷水平投影面积S=6.5×1.68×10=109.2(m2

按定额附注说明雨篷支模超3.6m应计算增加费,高度=5.6-0.35=5.25(m),按梁、板合并以模板接触面计算规则,计算增加费计价组合工程量。

挑梁侧模工程量S=(1.68-0.2)×[(0.45+0.3)/2×2+(0.35+0.2)/2×4]=2.74(m2

台口梁侧模工程量S=(6.5-0.25×3)×0.2+6.5×0.3+0.3×0.2×2=3.23(m2

台口梁底模工程量S=6.5×0.2=1.3(m2

雨篷板底模工程量S=(6.5-0.25×3)×1.48=8.51(m2

支模超高合计S=(2.74+1.12+3.23+1.3+8.51)×10=168.80(m2

雨篷翻沿600mm模板S=(1.68×2+6.5-0.06×2)×2×0.6×10=116.88(m2

雨篷翻沿超过250mm模板S=(1.68×2+6.5-0.06×2)×2×0.35×10=68.18(m2

(3)分部分项工程及模板措施项目工程量清单见表7.39、表7.40。

表7.39 分部分项工程量清单

表7.40 措施项目工程量清单

【例7.13】根据例7.12提供的雨篷混凝土浇捣及模板项目清单计价工程量,按照以下条件,计算该雨篷混凝土浇捣,模板制安的综合单价。

采用浙江省房屋建筑与装饰工程预算定额(2018)版计价,假设混凝土单价按市场信息价确定C25商品泵送混凝土为455元/m3,人工、机械及其余材料价格与定额取定价相同,以人工费、机械费之和为计算基数,企业管理费率16.57%,利润率8.10%;不考虑计价风险因素。

解:(1)计算工程量清单的定额工程量。

1)雨篷混凝土V=[1.66+(6.5+1.68×2-0.06×2)×0.25×0.06]×10=18.06(m3

2)雨篷翻沿混凝土V=(6.5+1.68×2-0.06×2)×0.35×0.06×10=2.04(m3

3)雨篷模板S=168.80(m2

4)雨篷翻沿模板S=116.88(m2

5)支模翻沿超高增加模板工程量S=168.80(m2

(2)雨篷浇捣综合单价。

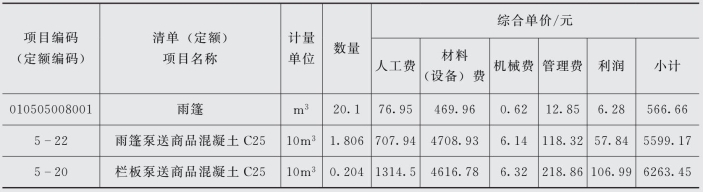

1)C25现浇泵商品混凝土雨篷套用定额5-22:

人工费=707.94(元/10m3

材料费=4769.53+(455-461)×10.1=4708.93(元/10m3

机械费=6.14(元/10m3

2)C25现浇泵送商品混凝土雨篷翻沿套用定额5-20:

人工费=1314.5(元/10m3

材料费=4677.38+(455-461)×10.1=4616.78(元/10m3

机械费=6.32(元/10m3

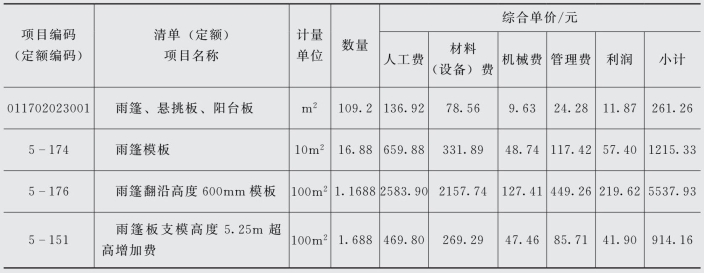

3)雨篷混凝土综合单价计算表见表7.41。

表7.41 分部分项工程量清单综合单价计算表

(3)计算模板工程量清单综合单价。

1)雨篷模板套用定额5-174:

人工费=659.88(元/10m2

材料费=331.88(元/10m2

机械费=48.74(元/10m2

2)雨篷支模超高增加5.25-3.6=1.65(m),套用定额5-151:

人工费=234.9×2=469.8(元/100m2

材料费=134.64×2=269.28(元/100m2

机械费=23.73×2=47.46(元/100m2

3)雨篷翻沿模板套用定额5-176:

人工费=2583.90(元/100m2

材料费=2157.73(元/100m2

机械费=127.41(元/100m2

4)模板技术措施项目清单综合单价计算表见表7.42。

表7.42 技术措施项目综合单价计算表

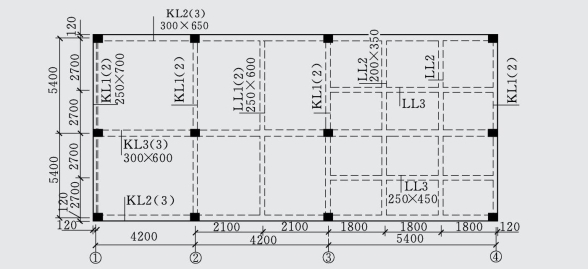

【例7.14】某工程二层楼面结构如图7.5所示,已知楼层标高为4.5m,柱450mm×450mm混凝土强度等级C30,采用泵送商品混凝土,①~③轴楼板厚120mm,③~④轴线楼板厚90mm。试计算该楼面梁、板清单工程量并编列清单。

图7.5 [例7.14]图(单位:mm)

解:该楼面③~④轴间井字格面积为4.86m2≤5m2,梁、板合并计算,②~③轴间>5m2,为一般梁、板分别列项计算。

(1)按照构件特征不同,该楼面梁、板按以下4个项目列项。

1)矩形梁(梁高0.6m以上)V=6.78+4.77=11.55(m3)。

2)矩形梁(梁高0.6m以内)V=2.2+1.52=3.72(m3)。

3)井字有梁板V=1.35+1.16+4.12=6.63(m3)。

4)平板(板厚100mm)V=9.30m3

(2)工程量计算见表7.43。

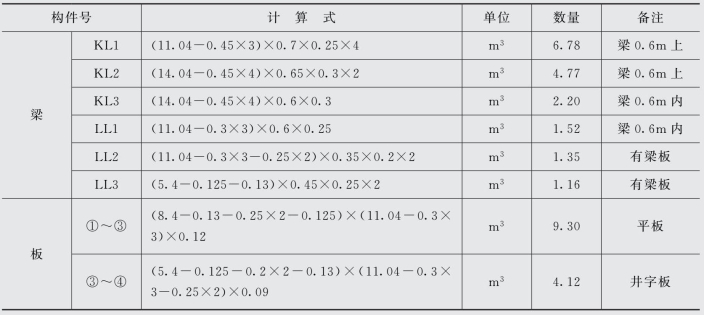

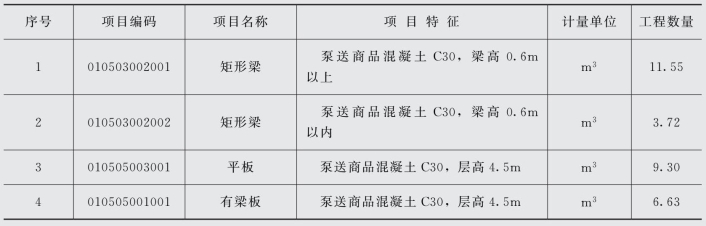

表7.43 梁、板工程量计算表

(3)清单项目见表7.44。

表7.44 分部分项工程量清单

4.清单编制注意事项

(1)混凝土如有要求时(现场搅拌混凝土、商品混凝土)应在招标文件中明确,在清单项目特征中可不予一一描述。

(2)凸出混凝土构件表面的装饰线、装饰块并入所依附的构件内计算。

(3)钢筋混凝土墙上的梁其体积并入墙内计算。

(4)预制框架柱、梁的现浇接头按实捣体积以“m3”计算,分别列项。

(5)水平遮阳板、空调板按雨篷项目列项;非悬挑式阳台、雨篷及外挑大于1.8m的外挑梁板式阳台,雨篷单独列项,按梁、板有关规则计算。阳台、雨篷梁按过梁相应规则计算,伸入墙内的拖梁按圈梁计算列项。

(6)弧形板按相应板列项后,应在项目特征中增加弧形边长度的描述。

(7)当现浇钢筋混凝土板坡度大于10°时,应按30°以内、60°以内及60°以上的应分别列项计算。

(8)现浇挑檐、天沟板、雨篷、阳台与板(包括屋面板、楼板)连接时,以外墙外边线为分界线;与圈梁(包括其他梁)连接时,以梁外边线为分界线。外边线以外为挑檐、天沟、雨篷或阳台。

楼板及屋面平挑檐外挑小于50cm与大于50cm的应分别列项。

(9)梁、板、墙设后浇带时,后浇带体积单独计算列项。

(10)设计要求在混凝土板等构件浇捣中,采用复合高强薄型空心管时,其工程量应扣除管所占体积,项目特征应描述复合高强薄型空心管规格、数量。

(11)项目特征内的构件标高(如梁底标高、板底标高等)不需要对每个构件都注上标高和高度,只需选择关键部件注明,以便投标人选择垂直运输机械。

7.4.5.4 现浇混凝土楼梯

1.工程量清单项目设置

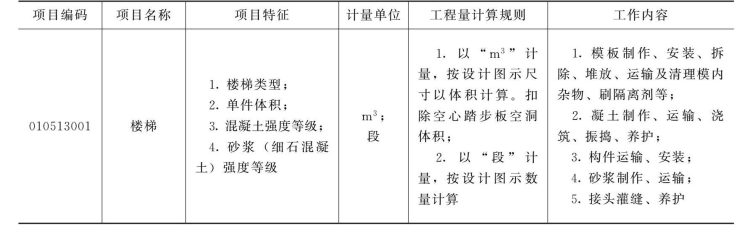

现浇混凝土楼梯按直形、弧形两个项目设置,工程量清单项目设置及工程量计算规则,按表7.45执行。

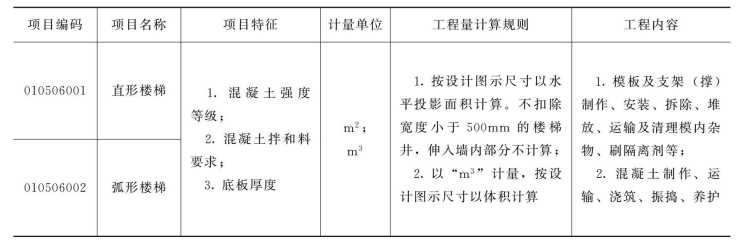

表7.45 现浇混凝土楼梯(编号:010506)

2.工程量清单项目的编制注意事项

(1)清单项目应明确楼梯的结构类型,楼梯底板厚度,梁式楼梯斜梁的断面应在项目特征中予以描述。

(2)直形楼梯与弧形楼梯相连者,直形、弧形应分别列项计算,如梯段直形仅平台处弧形的,按直形楼梯列项,清单应列出平台弧形板边长。

(3)整体楼梯(包括直形楼梯、弧形楼梯)按水平投影面积以“m2”计算,应包括休息平台、平台梁、斜梁和楼梯与楼面的连接梁。当整体楼梯与现浇楼板无梯梁连接时,以楼梯的最后一个踏步边缘加300mm为界。

(4)楼梯工程量应扣除宽度大于50cm的楼梯井;梯段、平台板、梁伸入墙内部分不另计算,楼梯基础、梯柱、栏板、扶手另行编码列项。

(5)计算清单工程量时扶手、压顶长度应包括伸入墙内的长度。

7.4.5.5 现浇混凝土其他构件

1.工程量清单编制

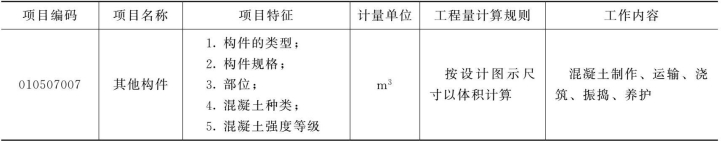

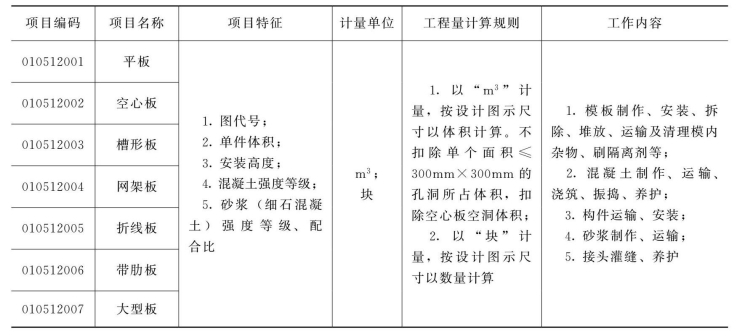

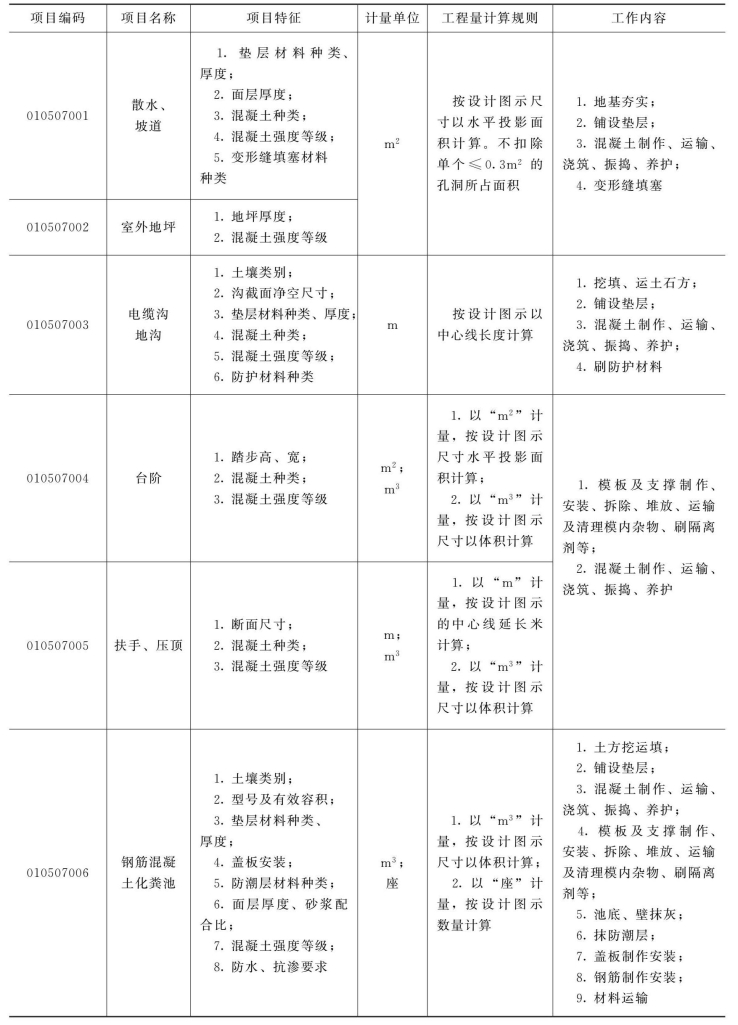

项目设置、项目特征描述的内容、计量单位及工程量计算规则应按表7.46的规定执行。

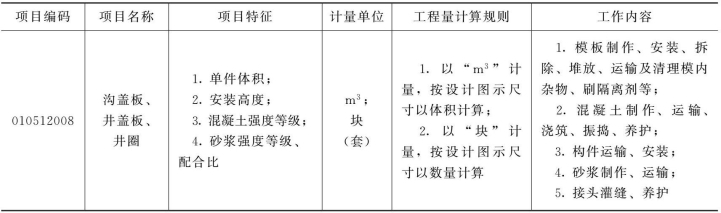

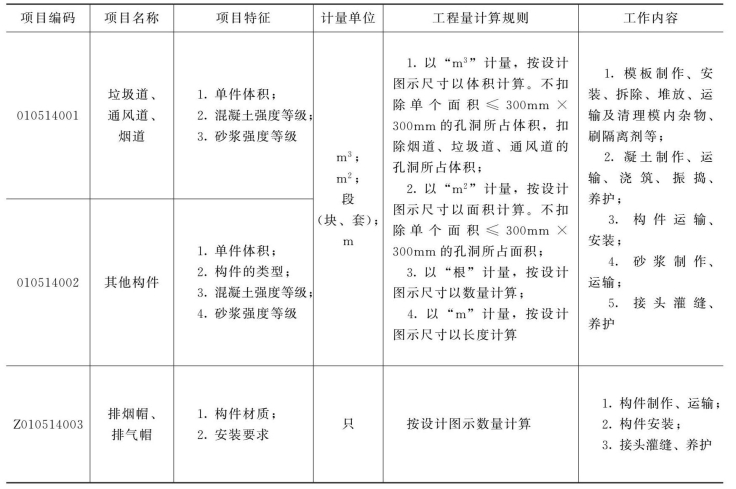

表7.46 现浇混凝土其他构件(编号:010507)

续表

2.编制注意事项

(1)现浇混凝土小型池槽、垫块、门框等,应按其他构件项目编码列项。

(2)架空式混凝土台阶,按现浇楼梯计算。

(3)现浇混凝土小型池槽、压顶、扶手、垫块、台阶、门框等应按“其他构件”项目编码列项。

(4)台阶工程量按水平投影面积以“m2”计算,台阶的垫层应包括在台阶项目内。

(5)标准设计的洗涤槽可以按延长米计算,双面洗涤槽工程量以单面长度乘以2计算。

(6)混凝土散水面积按外墙中心线长度乘宽度计算,不扣除每个长度在5m以内的踏步或斜坡;散水边混凝土明沟长度按外墙中心线计算。

(7)地沟、电缆沟内空断面大于0.4m2时,应对沟底、沟壁、沟顶的尺寸予以描述,也可以以第五级编码为另列项。

(8)电缆沟、地沟需抹灰时,应包括在报价内。

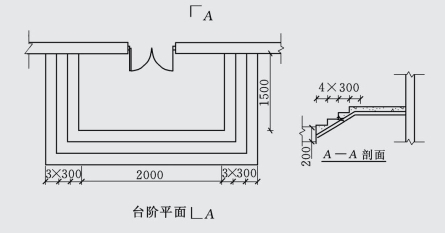

【例7.15】如图7.6所示,计算现拌现浇混凝土C25台阶的工程量及工程量清单编制。

图7.6 [例7.15]图(单位:mm)

解:按照工程量计算规则,台阶工程量可按水平投影面积计算:

S1=2×1.5×3×0.3+(2.0+2×3×0.3)×3×0.3=6.12(m2)

S2=2×0.3×1.5+(2.0-2×0.3)×0.3=1.32(m2)

S=S1+S2=6.12+1.32=7.44(m2)

计算式中S1为台阶的踏步水平投影面积,S2为最上层踏步外沿300mm水平投影面积。

工程量清单列表见表7.47。

表7.47 分部分项工程量清单

7.4.5.6 混凝土后浇带

(1)“后浇滞”项目适用于梁、墙、板的后浇带。

(2)工程量计算规则、清单项目特征、工程量计算规则见表7.48。

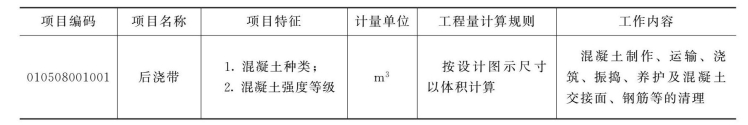

表7.48 后浇带(编码:010508)

(3)编制注意事项。

1)梁、板(厚度分20cm以内,以上)、墙的后浇带分别列项计算。

2)地下室及基础底板后浇带按相应基础项目编码列项计算。

3)设计对后浇带的有关构造要求(如接缝处的处理,止水带的埋设等),应在清单项目特征中描述。编制清单时,应在项目特征中增加“部位”的描述内容。

7.4.5.7 预制混凝土工程

1.工程量清单项目设置

(1)柱、梁、屋架、板的项目编号、名称、计量单位、工程量计算规则及项目特征和工程内容见表7.49~表7.52。

(2)预制混凝土楼梯工程量清单项目设置、项目特征描述的内容、计量单位及工程量计算规则应按表7.53的规定执行。

(3)其他预制构件工程量清单项目设置、项目特征描述的内容、计量单位及工程量计算规则应按表7.54的规定执行。

表7.49 预制混凝土柱(编号:010509)

表7.50 预制混凝土梁(编号:010510)

表7.51 预制混凝土屋架(编号:010511)

表7.52 预制混凝土板(编号:010512)

续表

表7.53 预制混凝土楼梯(编号:010513)

表7.54 其他预制构件(编号:010514)

2.编制注意事项

(1)预制构件清单项目设置没有区别构件制作工艺,如设计为预应力构件,项目清单特征应予以注明。

(2)以“根、榀、块、套”计量,必须描述单件体积。

(3)不带肋的预制遮阳板、雨逢板、挑檐板、拦板等,应按本表平板项目编码列项。

(4)预制F形板、双T形板、单肋板和带反挑檐的雨逢板、挑檐板、遮阳板等,应按本表带肋板项目编码列项。

(5)预制大型墙板、大型楼板、大型屋面板等,按本表中大型板项目编码列项。

(6)预制柱的类型应按矩形柱、工形柱、空腹双肢柱、空心柱等分别予以描述。

(7)预制梁除按形状类型划分以外,还应按照作用予以区别,如:基础梁、吊车梁(一般T形)、托架梁、圈过梁等,应按第五级编码予以分别列项。

(8)屋架中的钢栏杆制作应按《房屋建筑与装饰工程工程量计算规范》(GB50854—2013)附录F金属结构工程的支撑项目编码列项,但钢栏杆的运输、安装包括在混凝土构件中。

(9)预制钢筋混凝土小型池槽、压顶、扶手、垫块、隔热板、花格等,按本表中其他构件项目编码列项。

(10)项目特征内的构件安装高度,不需要每个构件都予以描述,只需选择关键部件注明,以便投标人选择吊装机械。但如檐高在20m以内,而安装高度超过20m的构件,必须在项目清单中描述。

(11)施工现场对构件吊装机械回转半径、构件就位距离有限制条件的,在清单中或编制说明中应有一定措施和提示。

(12)预制构件清单工程量不体现构件的制作、运输、安装损耗,应在计价中考虑。

(13)清单项目中不体现预制构件的吊装机械,需发生的机械(如履带式起重机、轮胎式起重机、塔式起重机等)进退场和安拆费不包括在分部分项项目工程清单内,应列入措施项目清单。

(14)有相同截面、长度的预制混凝土柱、梁的工程量可按根数计算;同类型、相同跨度的预制混凝土屋架的工程量可按榀数计算;同类型、相同构件尺寸的预制混凝土板、沟盖板等工程量可按块数计算,混凝土井圈、井盖板的工程量可按套数计算。

(15)预制混凝土构件或预制钢筋混凝土构件,如施工图设计标注做法见标准图集时,项目特征注明标准图集的编码、页号及节点大样即可。

(16)预制混凝土及钢筋混凝土构件,本规范按现场制作编制项目,工作内容中包括模板制作、安装、拆除,不再单列,钢筋按预制构件钢筋项目编码列项。若是成品构件,钢筋和模板工程均不再单列,综合单价中包括钢筋和模板的费用。

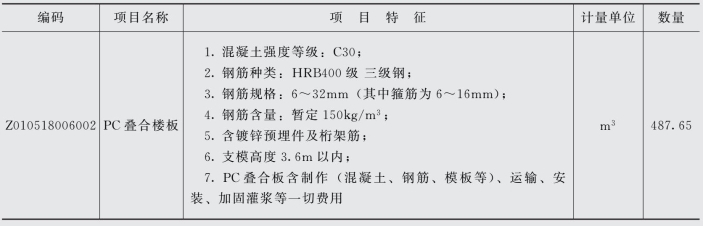

【例7.16】某房建工程中的PC叠合楼板工程量清单见表7.55。

按照计价确定的报价方案:二类人工按139元/工日,三类人工按159元/工日,电焊条4.83元/kg,钢支撑4.05元/kg,零星卡具6.0元/kg,C30PC叠合楼板2978元/m3,交流弧焊机74.757元/台班,其余材料、机械台班市场信息价格同浙江省2018房屋建筑与装饰工程预算定额取定价;管理费费率、利润分别以定额人工、定额机械费之和为基数按18.23%、8.91%计取。计算PC叠合楼板投标报价的综合单价。

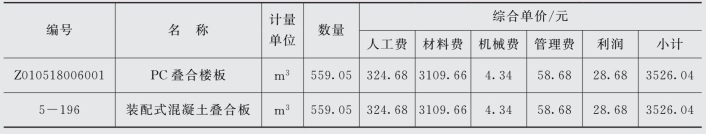

表7.55 PC叠合楼板工程量清单

解:(1)PC叠合楼板套定额5-196:

人工费=2.042×159=324.68(元/m3) (定额人工费=316.51元/m3

机械费=0.0581×74.757=4.34(元/m3) (定额机械费=5.394元/m3

企管费=(定额人工费+定额机械费)×费率=(316.51+5.394)×18.23%=58.68(元/m3

利润=(定额人工费+定额机械费)×费率=(316.51+5.394)×8.91%=28.68(元/m3

(2)投标报价综合单价计算详见表7.56。

表7.56 综合单价计算表

7.4.5.8 钢筋工程和预埋螺栓、铁件

1.工程量清单

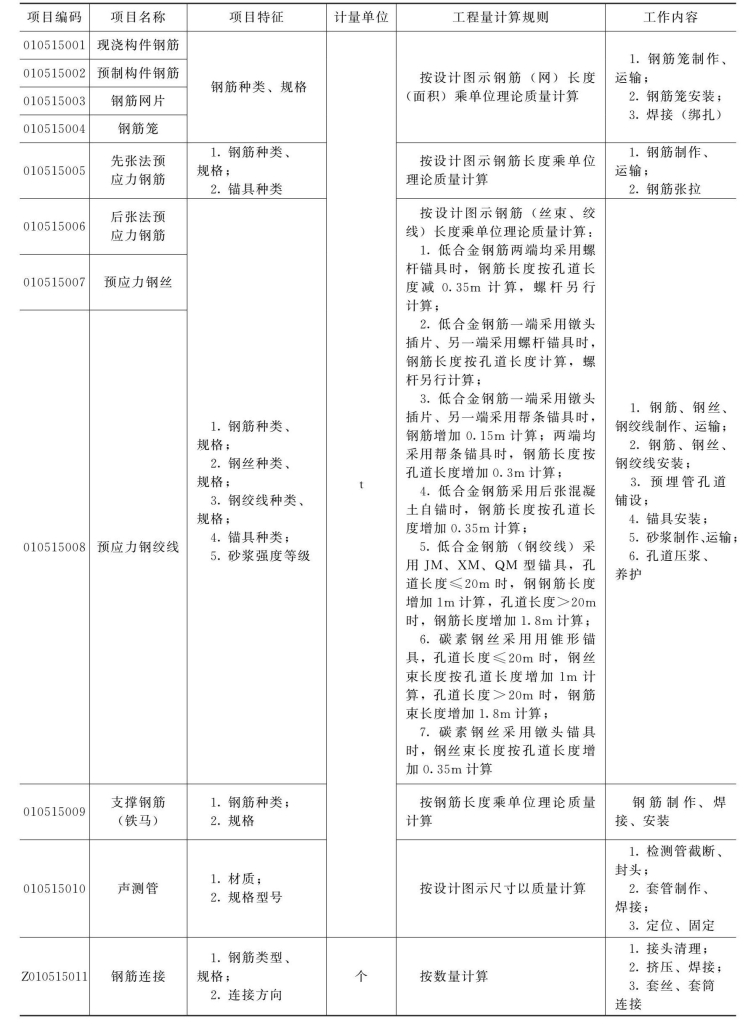

(1)钢筋工程量清单项目按构件性质、钢种及工艺等划分列项,工程量清单项目设置及工程量计算规则见表7.57。

(2)现浇、预制构件普通钢筋制作安装应区别:冷拔钢丝绑扎,点焊网片,圆钢、螺纹钢、冷轧带肋钢筋,桩基础钢筋笼圆钢、螺纹钢;地下连续墙钢筋网片制作、安装。

(3)先张法预应力钢应区别:冷拔钢丝、粗钢筋。

(4)后张法预应力钢应区别:粗钢筋、钢丝束(钢绞线),有黏结钢丝束,无黏结钢绞线。

(5)钢筋连接方向按竖向连接、水平连接等不同分别编码列项。

表7.57 钢筋工程(编号:010515)

2.预埋铁件和预埋螺栓

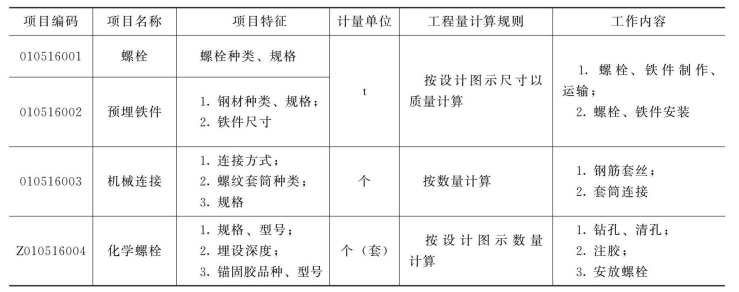

工程量清单项目设置及工程量计算规则按表7.58的规定执行。

表7.58 螺栓、铁件(编号:010516)

3.编制注意事项

(1)现浇或预制混凝土和钢筋混凝土构件,不扣除构件内钢筋、螺栓、预埋铁件、张拉孔道所占体积,但应扣除劲性骨架的型钢所占体积。

(2)清单规范规定了现浇构件中的钢筋除设计(包括规范规定)标明的搭接外,其他施工搭接不计算工程量,在综合单价中综合考虑。对于现浇构件中因定尺长度引起的钢筋连接,应按以下原则处理:

1)如设计图纸注明的按设计有关规定计算;设计图纸未注明的,钢筋直径大于18mm的按焊接或机械连接考虑,其余均按绑扎考虑,钢筋搭接工程量并入清单钢筋工程量。

2)按焊接或机械连接考虑时,应计算接头数量,并按“钢筋接头(省补)”项目编制清单。

3)设计要求螺纹钢作为箍筋时,应对该部分钢筋单独编码列项并计算工程量。

(3)砌体内的加筋、屋面(或楼面)细石混凝土找平层内的钢筋制作、安装,按现浇混凝土钢筋或钢筋网片编码列项。
