6.3.3 基坑与边坡支护
支护是为工程深基础施工而采取的措施,一是保护基坑,二是保护周围的建构筑物和其他设施不受施工影响。现在有很多时候除围护桩外还有支撑体系共同组成完整的支护体系。止水围护桩包括双轴水泥土搅拌桩和三轴水泥土搅拌桩,有时候也会用高压旋喷桩。挡土桩常用的有钻孔灌注桩。
1.地下连续墙
(1)工程量计算。
1)导墙开挖按设计中心线长度乘开挖宽度及深度以体积计算;现浇导墙混凝土按设计图示以体积计算。
2)成槽按设计图示墙中心线长乘以墙厚乘以成槽深度(交付地坪至连续墙底深度),以体积计算。入岩增加费按设计图示墙中心线长乘以墙厚乘以入岩深度,以体积计算。
3)锁口管安、拔按连续墙设计施工图划分的槽段数计算,定额已包括锁口管的摊销费用。
4)清底置换以“段”为单位(段指槽壁单元槽段)。
5)浇筑连续墙混凝土,按设计图示墙中心线长乘以墙厚及墙深另加加灌高度,以体积计算。加灌高度:设计有规定,按设计规定计算;设计无规定,按0.50m计算。若设计墙顶标高至交付地坪标高差小于0.50m时,加灌高度计算至交付地坪标高。
6)地下连续墙凿墙顶按加灌混凝土体积计算。
(2)套定额注意事项。
1)导墙开挖定额已综合了土方挖、填,导墙浇灌定额已包含了模板安拆。
2)地下连续墙成槽土方运输按成槽工程量计算,套用本定额第一章“土石方工程”中相应定额子目。成槽产生的泥浆按成槽工程量乘以系数0.2计算。泥浆池建拆、泥浆运输套用本定额第三章“桩基工程”中泥浆处理定额子目。
3)钢筋笼、钢筋网片、十字钢板封口、预埋铁件及导墙的钢筋制作、安装,套用本定额第五章“混凝土及钢筋混凝土工程”中相应定额子目。
4)地下连续墙墙底注浆管埋设及注浆定额执行本定额第三章“桩基工程”中灌注桩相应子目。
5)地下连续墙墙顶凿除,套用本定额第三章“桩基工程”中的凿灌注桩定额子目。
6)成槽机、地下连续墙钢筋笼吊装机械不能利用原有场地内路基需单独加固处理的,应另列项目计算。
2.水泥土连续墙
定额中水泥土连续墙分为三轴水泥土搅拌墙和渠式切割水泥土连续墙,即型钢水泥土搅拌墙,指在连续套接的三轴水泥搅拌桩内插入型钢形成的复合挡土截水结构。
(1)工程量计算。
1)三轴水泥土搅拌墙按桩长乘桩单个圆形截面积以体积计算,不扣除重叠部分的面积。桩长按设计桩顶标高至桩底长度另加加灌长度0.50m计算;若设计桩顶标高至交付地坪标高小于0.50m时,加灌长度计算至交付地坪标高。当发生单桩内设计有不同水泥掺量时应分段计算。
2)渠式切割水泥土连续墙,按设计图示中心线长度乘以墙厚及墙深另加加灌长度以体积计算;加灌高度:设计有规定,按设计要求计算;设计无规定者,按0.50m计算。若设计墙顶标高至交付地坪标高小于0.50m时,加灌高度计算至交付地坪标高。
3)空搅部分的长度按设计桩顶标高至交付地坪标高减去加灌长度计算。
4)插、拔型钢工程量按设计图示型钢规格以质量计算。
5)水泥土连续墙凿墙顶按加灌体积计算。
(2)套定额注意事项。
1)水泥土连续墙水泥掺入量按加固土重(1800kg/m3)的18%考虑,如设计不同时,水泥掺量按比例调整,其余不变。
2)三轴水泥土搅拌墙设计要求全截面套打时,相应定额的人工及机械乘以系数1.5计算,其余不变。
三轴水泥搅拌桩工程量计算方法为
式中 L——设计桩长,m;
D——水泥搅拌桩直径,m;
N——幅数;
n——重复搅拌孔数。
三轴水泥搅拌桩3轴为一幅,后一幅与前一幅形成咬合重叠区域,如果这个区域是后一幅最前轴和前一幅最后轴,完全重合,相当于6轴形成5个孔,这个就是全面套打,仅咬合就是非全面。

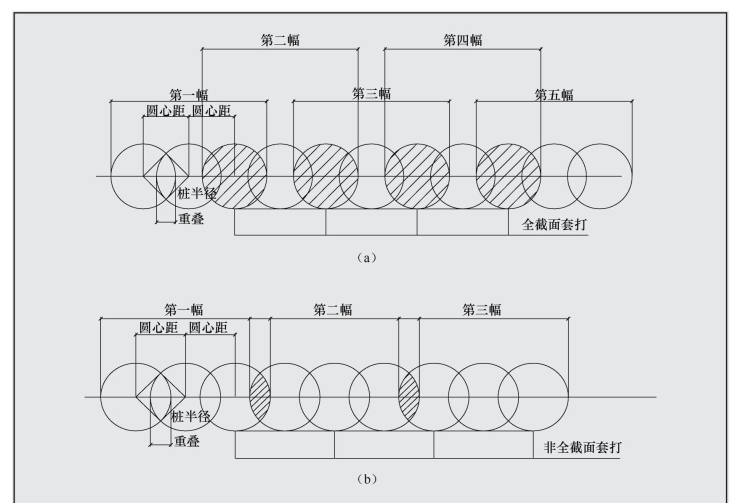

【例6.11】其基坑围护设计方案,施工采用三轴水泥土搅拌连续墙,方案一是套接一孔法全断面套打如图6.8(a)所示;方案二非全截面套打施工如图6.8(b)所示。设计桩径为850mm,设计桩长为20m,设计桩顶标高-0.70m,场地标高为-0.10m,桩轴(圆心)距为600mm,水泥掺入量为20%。计算两种施工方案第一幅、第二幅、第三幅水泥土搅拌连续墙工程量及定额直接工程费用。
解:(1)方案一:全截面套打,按照规程,第一幅、第二幅、第三幅最终形成的是7个圆形截面面积,如图6.8(a)所示,因此,在计算其工程量时,圆形截面数量=3+2+2=7(个)。
桩径截面积:S=(0.85/2)2×3.142×7=3.973(m2)
三轴水泥搅拌桩工程量:V=3.973×(20+0.5)=81.45(m3)
套定额2-58:
图6.8 [例6.11]图
(a)方案一;(b)方案二
直接工程费=81.45×278.11=22652.06(元)
(2)方案二:非全截面套打,按照规程,第一幅、第二幅、第三幅最终形成的是9个圆形截面面积如图6.8(b)所示,因此,在计算其工程量时,圆形截面数量=3×3=9(个)。
桩径截面积:S=(0.85/2)2×3.142×9=5.108(m2)
三轴水泥搅拌桩工程量:V=5.108×(20+0.5)=104.72(m3)
套定额2-58,基价=215.48元/m3
直接工程费=104.72×215.48=22565.07(元)
3)空搅(设计不掺水泥部分)按相应定额的人工及搅拌桩机台班乘以系数0.5计算,其余不计。
4)墙顶凿除,套用“桩基工程”中的凿灌注桩定额子目乘以系数0.10计算。水泥土连续墙压顶梁执行本定额第五章“混凝土及钢筋混凝土工程”。
5)施工产生涌土、浮浆的清除,按成桩工程量乘以系数0.25计算,套用本定额第一章“土石方工程”中土方汽车运输定额子目。
6)插、拔型钢定额仅考虑施工费用和施工损耗,定额未包括型钢的使用费。遇设计(或场地原因)要求只插不拔时,每吨定额扣除:人工0.292工日、50t履带式起重机0.057台班、液压泵车0.214台班、200t立式油压千斤顶0.428台班,并增加型钢用量950.0kg。
3.混凝土预制板桩
(1)工程量计算。按设计桩长(包括桩尖)乘以桩截面积以体积计算。
(2)套定额注意事项。
1)定额按成品桩以购入成品构件考虑,已包含了场内必需的就位供桩和开挖导向沟、送桩,发生时不再另行计算。
2)若单位工程的混凝土预制板桩工程量小于100m3时,其相应项目的人工、机械乘以系数1.25。
4.钢板桩
(1)工程量计算。打、拔钢管桩按入土长度乘以单位理论质量计算。
(2)套定额注意事项。
1)定额按拉森钢板桩编制,仅考虑打、拔施工费用和施工损耗,定额未包括钢板桩的使用费。
2)打、拔其他钢板桩(如槽钢或钢轨等)的,定额机械乘以系数0.75,其余不变。
3)若单位工程的钢板桩工程量小于30t时,其人工及机械乘以系数1.25。
5.土钉、锚杆与喷射联合支护
(1)工程量计算。
1)土钉支护钻孔、注浆按设计图示入土长度以延长米计算。
2)土钉的制作、安装按设计长度乘以单位理论质量计算。
3)锚杆、锚索支护钻孔、注浆分不同孔径按设计图示入土长度以延长米计算。
4)锚杆制作、安装按设计长度乘以单位理论质量计算。
5)锚索制作、安装按张拉设计长度乘以单位理论质量计算。
6)锚墩、承压板制作、安装,按设计图示以“个”计算。
7)边坡喷射混凝土按不同坡度按设计图示尺寸,以面积计算。
(2)套定额注意事项。
1)土钉支护按钻孔注浆和打入注浆施工工艺综合考虑。注浆材料定额按水泥浆编制,如设计不同时,价格换算,其余不变。
2)锚杆定额按水平施工编制,当设计为垂直锚杆(≥75°)时钻孔定额人工及机械定额机械乘以系数0.85,其余不变。
3)锚杆、锚索支护注浆材料定额按水泥砂浆编制,如设计不同时,价格换算,其余不变。
4)定额未包括钢绞线锚索回收,发生时另行计算。
5)喷射混凝土按喷射厚度及边坡坡度不同分别设置子目。其中钢筋制作、安装套用“混凝土及钢筋混凝土工程”中相应定额子目。
6.钢支撑
(1)工程量计算。钢支撑、预应力型钢组合支撑按设计图示尺寸以质量计算,不扣除孔眼质量,不另增焊条、铆钉、螺栓等质量。
(2)钢支撑、预应力型钢组合支撑定额仅考虑施工费和施工损耗,定额不包括钢支撑、预应力型钢组合支撑的使用费。
