8.3.2 预制内隔墙连接
2025年09月27日
8.3.2 预制内隔墙连接
①当单层隔墙墙板采取接板安装时,竖向接板不宜超过一次,且相邻隔墙墙板接头位置应至少错开300 mm。隔墙墙板对接部位应设置连接件或定位件,做好定位、加固和防裂处理。双层隔墙墙板宜按单层隔墙墙板的施工工法进行设计,且相邻隔墙条板接头位置应至少错开300 mm。
②预制隔墙墙板下端与楼地面结合处应预留10 mm安装空隙,且预留空隙应采用专用砂浆填实,如图8.11所示。

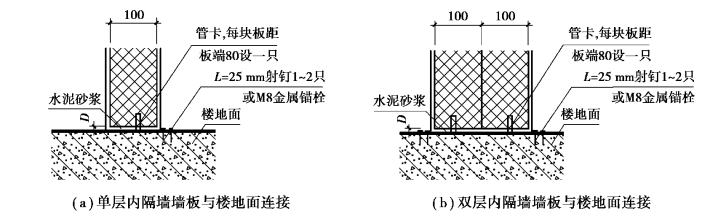

图8.11 内隔墙连接
③预制隔墙墙板的板与板之间可采用平接、双凹槽对接方式,并应根据不同材质、不同构造、不同部位的隔墙采取下列防裂措施:

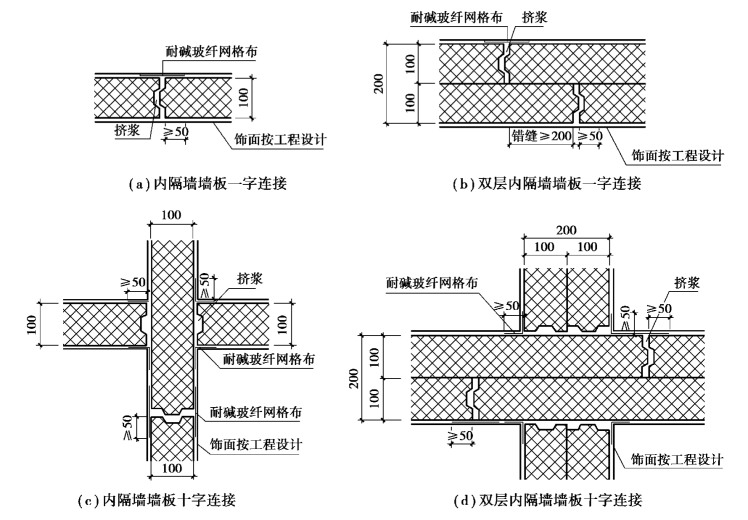

a.应在板与板之间对接缝隙内填满、灌实专用黏结砂浆,如图8.12所示。
图8.12 内隔墙连接

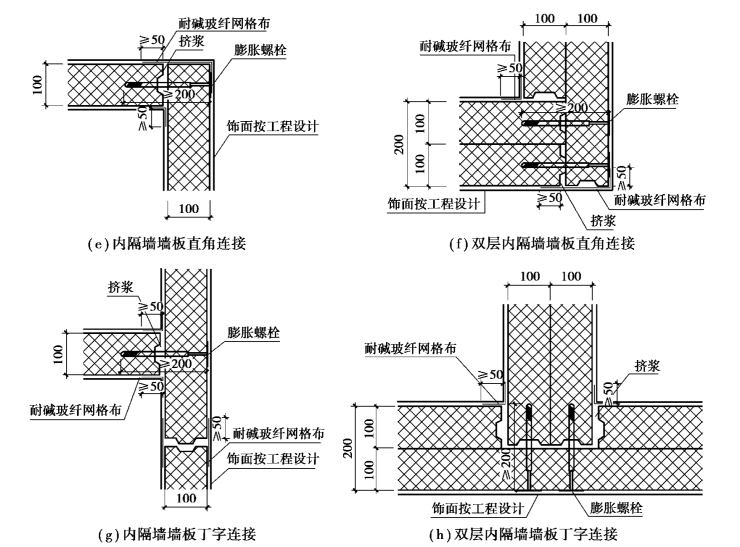

b.墙板与建筑主体结构结合处应作专门防裂处理,连接处应进行加强处理,如图8.13所示。
c.墙板间连接用的塑料膨胀套管应采用聚酰胺、聚乙烯或聚丙烯制成,不得使用回收的再生材料。
图8.13 内隔墙与主体连接
