9.2.3 预制梁

9.2.3 预制梁

如图9.10所示,预制梁的生产工艺流程与预制柱类似,预制梁一般采用固定模台生产。

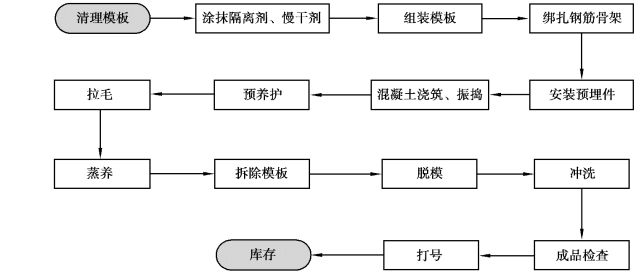

图9.10 预制梁生产流程

预制梁在生产过程中应注意:

①模板清理过程中,由人工对梁线钢模板进行清理、刷脱模剂,确保模板光滑、平整。

②钢筋笼绑扎过程中,根据梁排版表,针对每一个梁的型号、编号、配筋情况进行钢筋笼绑扎,梁上口另配2根钢筋作为临时架立筋,同时增配几根圆钢筋(长度700 mm)斜向固定钢筋笼,并点焊加固以防止钢筋笼在穿拉过程中变形。另根据图纸预埋情况,在梁钢筋骨架绑扎过程中进行预埋,如临时支撑预埋件等。

③钢筋笼入模过程中,按梁排版方案中的钢筋根数,进行钢筋断料穿放;按梁线排版顺序从后至前穿钢筋笼,每条钢筋笼按挡头钢模板→梁端木模板、钢筋笼、梁端木模板→挡头钢模板顺序进行穿笼;钢筋笼全部穿好就位后,合起梁模板,并上好销子与紧固螺栓进行固定。对已变形的钢筋笼进行调整,同时固定预留缺口模板;再次调整安装中变形的钢筋笼以及走位的模板,对梁长进行重新校正,并固定。

④混凝土工序与预制叠合板基本相同。

⑤拆模及拉毛过程中,混凝土达到强度后,拆除加固用的支撑,梁从模板起吊后即可拆除钢挡板、键槽模板以及临时架立筋。对预留在外的箍筋进行局部调整,分别对键槽里口、预留缺口混凝土表面进行凿毛处理,以增加与后浇混凝土的黏结力。

⑥根据梁线排版表,对预制梁进行编号、标识,及时进行转运堆放,堆放时要求搁置点上下垂直,统一位于吊钩处,堆放层数不得超过3层,同时对梁端进行清理。
