2.1.2 项目前期策划
2025年09月20日
2.1.2 项目前期策划
1.项目定性及审批流程分析
通过对改造工程和装修工程两个方案做一个对比,分析其优点和缺点,最终确定按照方案二,即按照装修工程性质报建,并开展设计及报审报批工作(表2-2)。
2.招标方式选定
对常规项目招标流程和设计施工一体化招标进行比较,分析其优点和缺点,采用设计施工一体化招标模式,大大减少项目前期工作时间,为项目总体目标实现奠定了基础(表2-3) 。

表2-1 总体进度分析表

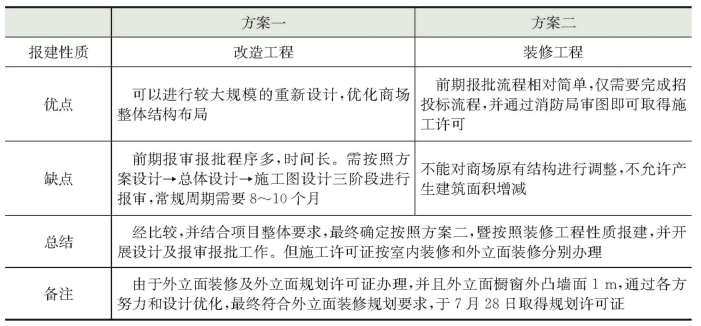

表2-2 项目定性及流程分析表
表2-3 招标方式对比表
3.主要项目招标时间安排及中标金额(表2-4)

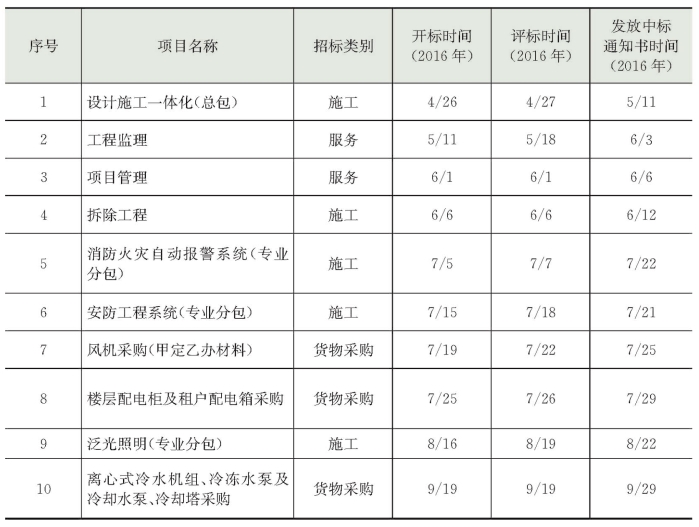

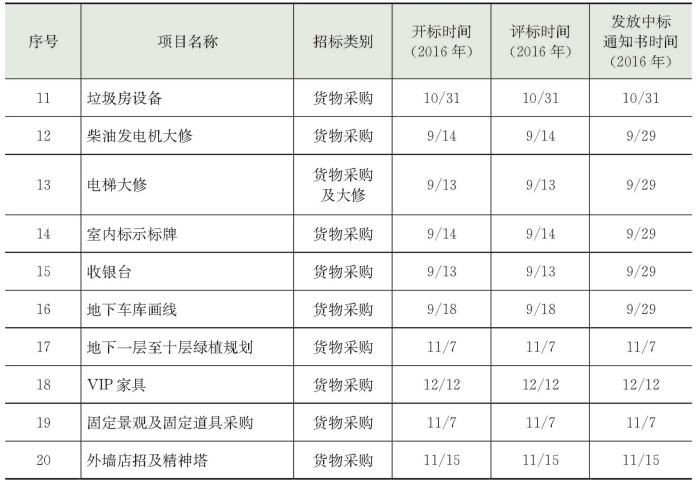

表2-4 招标进度节点一览表
(续表)
4.现场施工组织及标段划分
经综合比较,并结合项目整体进度要求,最终确定项目现场划分为两个标段进行施工。

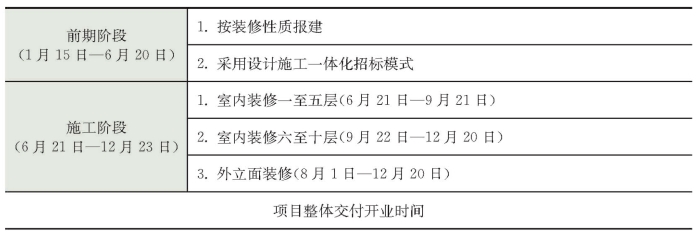

经过以上分析,确定以下总体目标与原则,项目整体交付开业日期为2016年12月20日(表2-5)。
表2-5 项目总体原则表
5.项目证照办理内容及节点目标(表2-6和表2-7)

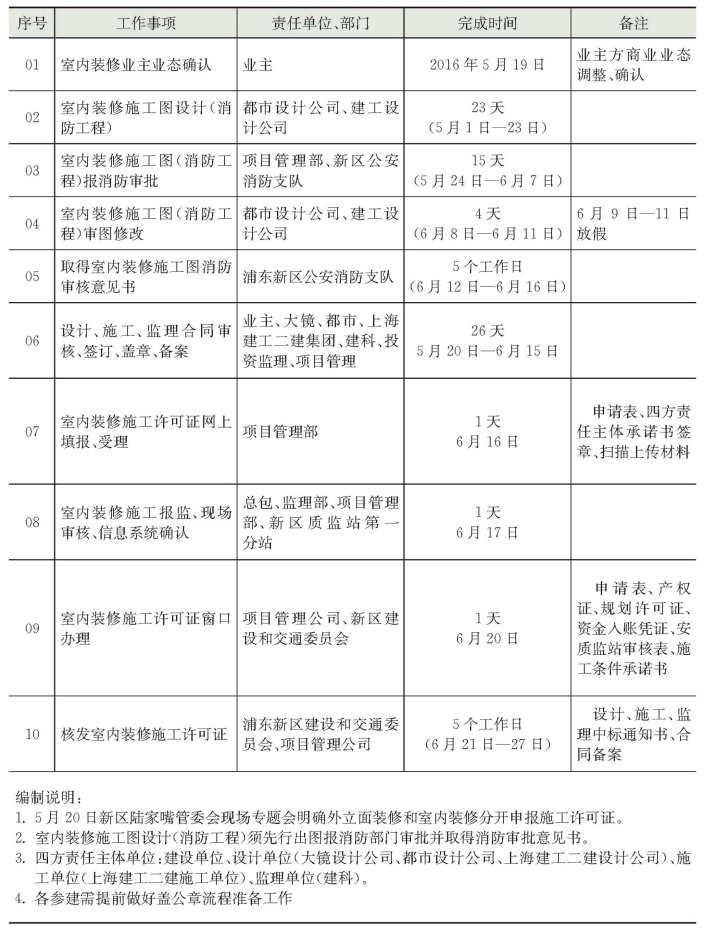

表2-6 室内装修开工前各类手续办理进度计划

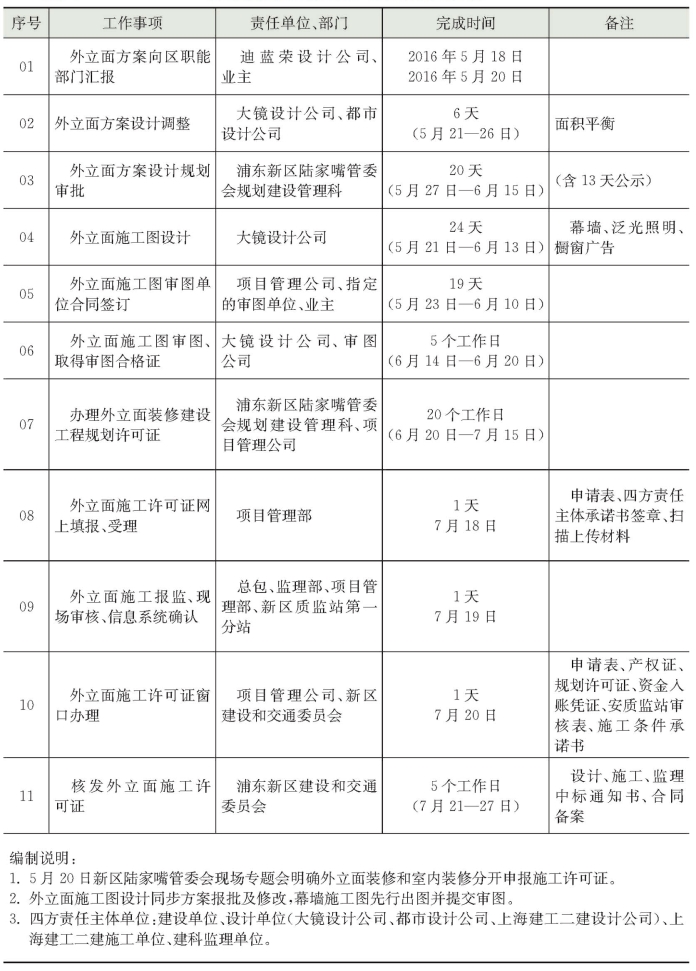

表2-7 外立面装修开工前各类手续办理进度计划
