麓景路南延工程(梅溪湖路—含浦大道)建设项目
麓景路南延工程(梅溪湖路—含浦大道)建设项目位于湖南省长沙市湘江新区,南北向贯穿于桃花岭风景名胜区,是西二环与西三环之间的南北主干道,其北连梅溪湖新城,南至含浦组团,是穿过岳麓山脉的重要交通走廊。项目属于综合城市工程项目,主要包括隧道工程、绿化工程、道路工程、安装等四大项内容,项目分为隧道标段和道路标段,其中隧道标段长约2.3千米(其中明挖段隧道长145米,暗挖隧道单洞全长约2.2千米),道路标段长1.6千米;项目设计时速为60千米/小时。项目批复概算为11.4亿元,工期29个月,预计2020年底通车。

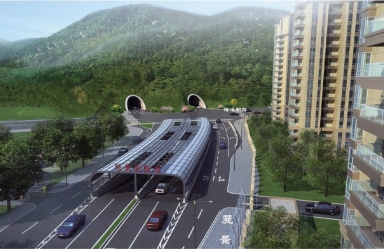

麓景路岭隧道北洞口项目效果图
麓景路南延工程建设项目投资主体为湖南湘江新区管理委员会,建设单位为湖南湘江新区投资集团有限公司,监理单位为长沙市规划设计院有限责任公司,施工单位为中铁隧道局集团有限公司。
项目建设过程中,科学铺排,合理组织,严抓安全、质量、进度以及文明施工,均取得了较好的成果。
隧道北洞口是项目的关键所在,项目地处节庆路与梅溪湖路交叉口,紧邻金茂梅溪湖小区,位于桃花岭风景区,周边环境敏感、复杂,社会关注度高,安全生产压力巨大。为确保项目安全平稳推进,做了如下保障体系:一是要求施工单位严格落实安全生产责任制,组建安全管理组织体系,建立健全安全生产制度,做好重大风险源辨识工作,编制安全应急预案并对应急预案进行演练;二是加强现场安全检查,要求施工单位严格落实班前安全讲话制度、重要风险源领导带班制度、安全周期检查制度等,做好现场安全防范措施,确保安全无死角,对于安全隐患零容忍,确保了全年365天安全生产无事故。
施工质量控制从源头抓起,抓制度、抓过程、抓落实。为确保现场混凝土质量,组织到混凝土厂家对原材进行考核,对进场的原材严格按照规范要求进行取样送检。施工过程中,加强过程施工质量控制,对施工工序进行严格检查,及时消除质量隐患。通过细致严格的管理,未出现质量问题。
项目于2018年1月10日正式开工建设,截至2018年12月底,完成明挖段145米施工,暗挖隧道岭北工区西匝道完成277米,东匝道隧道开挖支护完成196米,横通道完成64米,已超额完成“暗挖进洞500米”的年度目标。岭南工区已顺利进场,目前已完成刷坡、天沟等洞门工程。
建筑施工对周边环境干扰大,作业条件差,安全隐患多,防止施工破坏生态环境、干扰居民和危害人员健康安全成为标准化施工的首要目的和核心内容。为此,项目大力推进绿色、文明、健康施工,竭力避免和降低不良影响。安全文明施工坚持做到“严评审”,项目开工前实行施组环保措施三级评审、重点专项防护措施专家联审等前置评审机制,环保防护措施不到位不得开工。项目为坚决打赢“蓝天保卫战”采取了一系列措施,如设置高4.5米隔音屏障代替2.2米普通围挡进行围闭、施工现场设置全封闭渣土仓及加工作业区、采用低频降噪设备、设置扬尘在线监测系统、安装了环境因素实时显示的大型LED显示屏、全自动洗车系统等措施。通过采取全方位安全文明施工措施,取得良好的成效,整个工地简洁大方美观,成为湘江新区示范工地。
本项目地处桃花岭名胜风景区,岭北工区明挖段跨越梅溪湖路与麓景路繁忙的交叉路口,道路西侧紧邻金茂梅溪湖居民小区,车流量大、人流量集中,周边环境复杂,外界关注程度高。施工过程中因施工噪音及爆破震动的影响,金茂小区的居民多次进行投诉上访,造成了较大的社会影响和舆论压力。为有效消除社会影响,缓解舆论压力,项目部主动作为、积极对接沟通,做好群众工作,邀请公司领导入户与小区居民进行沟通,积极协调政府职能部门,对渣土外运时间进行了调整,降低夜间渣土外运影响。邀请相关媒体做正面宣传发声,引导社会舆论,消除社会影响。按照“抓预防、勤排查、快处理”方针,有效地解决了群众所关心的问题,群众安抚工作有条不紊。

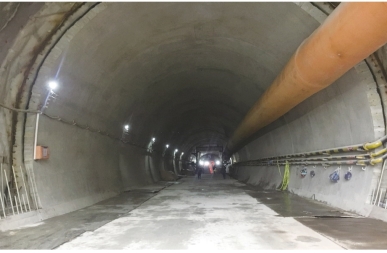

麓景路项目暗挖隧道施工图
麓景路南延工程项目的建成,提升了梅溪湖组团和含浦组团的通达性,提高了交通保障度,完善了湘江新区路网结构和形态,补充了岳麓山山脉阻隔引起的路网布局的不均衡性导致周边地区路网形态存在的不足,提升了道路交通对重点开发区域发展的支撑。
撰稿人:李 阳
