5.2.3 铁路隧道洞身基本开挖方法
铁路隧道洞身基本开挖方法包括全断面法、台阶法、分部法、导坑法、单侧壁导坑法、双侧壁导坑法等,如表5.2所示。
以下主要介绍修筑山岭隧道的施工方法(开挖方法及开挖、支护顺序图,见表5.2)。

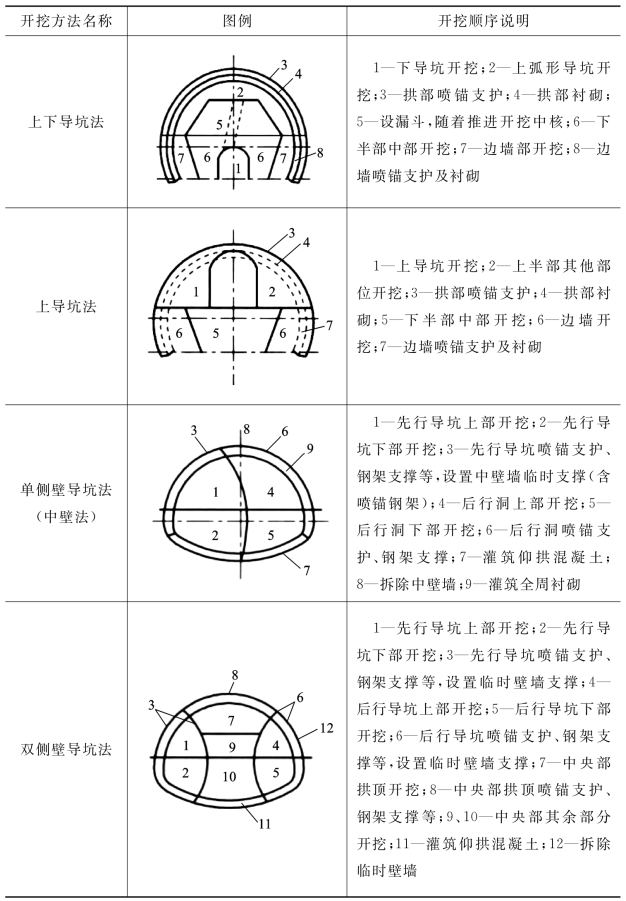

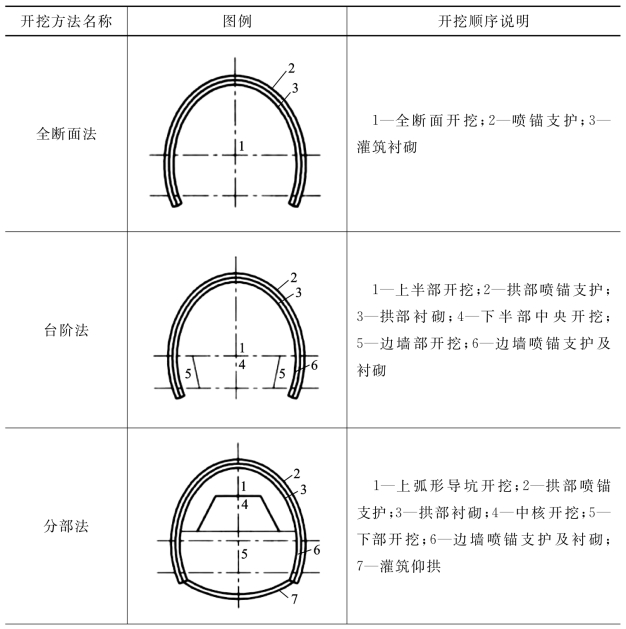

表5.2 铁路隧道洞身基本开挖方法(以山岭隧道为例)
续表
5.2.3.1 全断面一次开挖法
全断面一次开挖法就是将全部设计断面一次开挖成型,再修筑衬砌。一般适用于Ⅰ~Ⅲ级围岩,并配有钻孔台车和高效率装运机械的石质隧道。采用深孔钻爆,深度可取3~3.5m。全断面一次开挖法主要工序是:使用移动式钻孔台车,首先全断面一次钻孔,并进行装药连线,然后将钻孔台车后退到50m以外的安全地点,再起爆,使一次爆破成型,再将钻孔台车推进至开挖面就位,开始下一个钻爆作业循环,同时进行先墙后拱衬砌。
全断面一次开挖法施工工序较少,互相干扰较少,便于施工组织与管理;开挖工作面较大,钻爆施工效率较高,可以采用深眼爆破的方法,加快掘进速度;道坑空间较大,便于采用先进大型施工机械设备,实现综合机械化施工,从而可以提高劳动生产率;劳动条件好,可以减轻工人劳动强度,降低工程造价,施工速度快,质量好,是今后的发展方向。
目前,全断面一次开挖法是隧道工程施工技术的一个发展方向,但是在推广使用这种方法时,应注意机械设备要配套,如钻眼、装载机等主要机械和相应的配套机具(钻杆、斗车、调车设备等)在型号、规格尺寸、性能和生产能力上都要相互配合,施工工作才能环环紧扣,不致发生彼此互相受到牵制而影响掘进,并应注意经常检查维修机械设备,应备有足够的易损零件部件,以保证各项施工工作顺利进行。加强各种辅助作业和设备的管理,如三管两线(高压风管、高压水管、通风管,电线及运输路线)要保持技术良好状态。加强对工程地质和水文地质的调查,对不良地质情况要及时预报、量测、分析研究,以防影响施工安全、工程建设进度等。加强和重视施工操作人员的技术培训,使其能熟练掌握各种机械设备和推广新技术,不断提高工效,改进施工管理(包括隧道施工的计划管理、技术管理、质量管理、经济管理、安全管理等)。此外,断面开挖法选择支护形式时,应根据围岩类别和具体的工程地质条件、水文地质条件、使用要求、埋置位置及施工条件等,通过工程类比和结构计算综合分析确定。必要时,可通过试验、论证来确定。
5.2.3.2 台阶开挖法
台阶开挖可以说是全断面开挖法的变化方案,即将设计断面分上半部断面和下半部断面两次开挖成型,或采用上弧形导坑超前开挖、中核开挖及下部开挖(分部开挖法)。台阶开挖法便于使用轻型凿岩机打眼,而不必使用大型凿岩台车。在装载运输、衬砌修筑等方面,台阶开挖法则与全断面法基本相同。
在上部断面以弧形导坑领先2~2.5 m,下部断面以一个正台阶垂直挖到底,一次爆破,利用钻机钻眼,机械装渣运输,先墙后拱衬砌。采用正台阶法开挖的关键问题是台阶的划分形式。台阶划分要求尽量做到爆破后扒渣量少,钻眼和出渣干扰少。因此,一般将设计断面划分成1~2个台阶进行分部开挖。台阶开挖法适用于Ⅲ~Ⅴ级围岩。
台阶开挖法具有较大的工作空间和较快的施工速度,但上下部作业会互相干扰。台阶开挖法有利于开挖面的稳定,尤其是上部开挖支护后,下部断面作业就较为安全,但台阶开挖增加了对围岩的扰动次数,应注意下部作业对上部稳定性产生的不良影响。
采用台阶开挖法开挖时,台阶数不宜过多,台阶长度要适当,并以一个台阶垂直开挖到底,平台长度以2.5~3m为宜,易于掌握炮眼深度和减少翻渣工作量,装渣机应紧跟开挖面,减少扒渣距离,以提高装渣运输效率。注意妥善解决上、下半部断面作业的相互干扰问题,即应进行周密的施工组织安排、劳动力的合理组合等。对于短隧道,可将上半部断面先贯通,再进行下半部断面的开挖。此外,上部开挖,因临空面较大,易使爆破面石渣块过大,不利于装渣,应适当密布中小炮眼。但采用先拱后墙法施工时,对于下部开挖法,必须控制开挖厚度,合理地利用药量,并应采取防护措施,避免损伤拱圈及确保施工安全。下部开挖时,应注意上部的稳定。若围岩稳定性较好,则可以分段开挖;若围岩稳定性较差,则应缩短下部掘进循环进尺;若围岩稳定性很差,则应左右侧互相错开施工,或先拉中槽后挖边帮。如采用钻爆法开挖,应采用光面爆破或预裂爆破技术,尽量减少对围岩的扰动。
5.2.3.3 分部开挖法
在松软地层修建隧道时,应采用分部开挖法,适用于Ⅳ~Ⅴ级围岩或一般土质围岩地段。一次开挖的范围宜小,而且要及时支撑与衬砌,以保持围岩的稳定。显然,分部开挖法是将隧道断面分部开挖、逐步成型,且一般将某一部分超前开挖,故称为导坑超前开挖法。常用的有导坑法、单侧壁导坑法、双侧壁导坑法等。
分部开挖减小了每个坑道的跨度,有利于增强坑道围岩的相对稳定性,易于进行局部支护。因此,它主要适用于软弱破碎围岩或设计断面较大的隧道施工。采用导坑超前开挖,有利于提前探明地质情况,便于及时处理或变更施工手段等。其缺点是分部开挖法作业面较多,各工序相互干扰较大,增大施工组织和管理难度。分部钻爆掘进,增加了对围岩的扰动次数,不利于围岩的稳定。若采用的导坑断面过小,则会使施工速度减慢而影响总工期等。
采用分部开挖法时,因工作面较多,相互干扰大,应注意组织协调,实行统一指挥。应特别注意加强对爆破开挖用药量的控制,尽量减少对围岩的扰动而影响其稳定性。尽量减少分部次数,尽可能争取大断面开挖,创造较良好的地下施工条件。凡下部开挖,均应注意上部支护或衬砌结构的稳定性,尤其边帮开挖时应减少对上部围岩、支护、衬砌的扰动及破坏等。
