6.5.3 模板的隔离剂与模板的拆除
1.模板的隔离剂
为了减少模板与混凝土构件之间的黏结,方便拆模降低模板的损耗,在模板内表面应涂刷隔离剂。常用的隔离剂有:肥皂下脚料,纸筋灰膏,黏土石灰膏,废机油,滑石粉等。
2.模板的拆除
及时拆除模板,将有利于模板的周转和加快工程进度,拆模要掌握时机,应使混凝土达到必要的强度。
不承重的侧模,只要能保证混凝土表面及棱角不致因拆模而损坏时,即可拆除。对于承重模板,应在混凝土达到设计强度的一定比例以后,方可拆除。这一期限决定于构件受力情况、气温、水泥品种及振捣方法等因素。当构件的混凝土强度达到设计标号的下列百分数后,就可拆去承重模板。已拆除承重模板的结构,应在混凝土达到设计标号以后,才允许承受全部设计荷载。拆除模板时不要用力过猛过急,拆模程序一般应是后支先拆,先支后拆,先拆除非承重部分,后拆除承重部分。重大复杂模板的拆除,事先应制定拆模方案。拆除跨度较大的梁下支柱时,应先从跨中开始,分别拆向两端。定型模板、特别是组合钢模板,要加强保护,拆除后逐块传递下来,不得抛掷,拆下后即清理干净,板面涂油。按规格分类堆放整齐,以利再用。倘背面油漆脱落,应补刷防锈漆。
模板支设应符合下列要求:
(1)模板及其支承结构的材料、质量,应符合规范规定和设计要求。
(2)模板及支撑应有足够的强度、刚度和稳定性,并不致发生不允许的下沉与变形,模板的内侧面要平整,接缝严密不得漏浆。
(3)模板安装后应仔细检查各部构件是否牢固,在浇灌混凝土过程中要经常检查,如发现变形、松动要及时修整加固。
(4)现浇整体式结构模板安装的允许偏差。
(5)固定在模板上的预埋件和预留洞均不得遗漏,安装必须牢固,位置准确。
(6)组合钢模板在浇灌混凝土前,还应检查下列内容:
①扣件规格与对拉螺栓、钢楞的配套和紧固情况;
②斜撑、支柱的数量和着力点;
③钢楞、对拉螺栓及支柱的间距;
④各种预埋件和预留孔洞的规格尺寸、数量、位置以及固定情况;
3.模板结构的整体稳定性

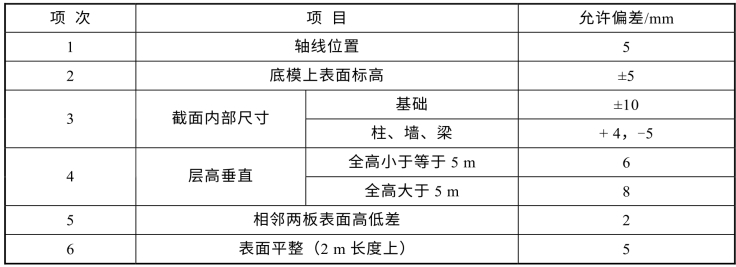

允许偏差见表6.18。
表6.18 现浇结构模板安装的允许偏差
