4.2.4 接口管理
2025年10月13日
4.2.4 接口管理
4.2.4.1 结构施工
1.技术接口(表4-4)

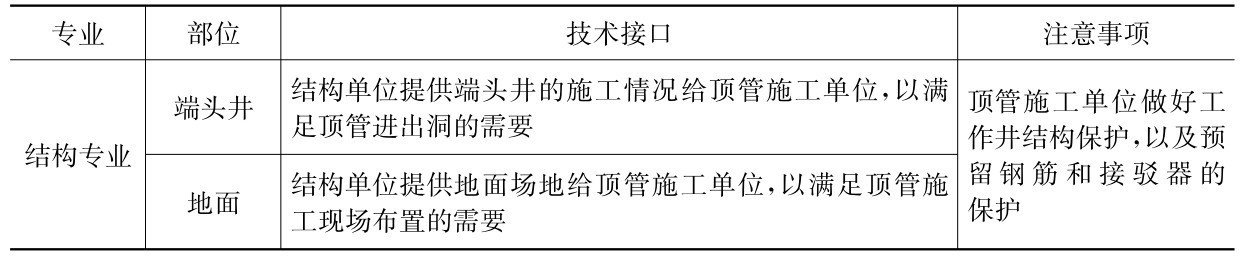

表4-4 顶管与结构专业接口
2.管理要求
(2)顶管施工单位需要在结构墙上开孔时,应向结构单位申请,按照程序制定开孔方案,批准后由相关单位实施。
4.2.4.2 管节生产
1.技术接口(表4-5)

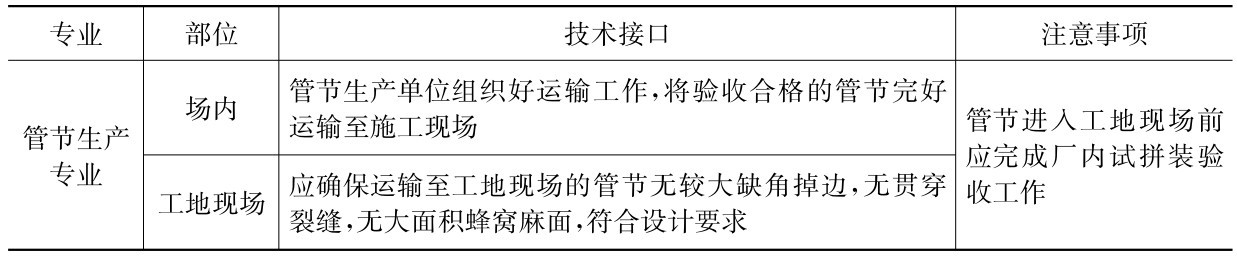

表4-5 顶管与管节专业接口
2.管理要求
(1)顶管施工单位在工地现场应提供必要的管节吊运场地,及时组织卸车。
(2)发现进入工地现场的管节有明显质量缺陷,在通知现场监理时,施工单位有权决定退货处理。
(3)发现现场管节出现较多出现缺角掉边现象时,管节生产单位应提供现场修补人员,及时进行修补,达到强度要求后方可投入使用。
4.2.4.3 装饰装修
1.技术接口(表4-6)

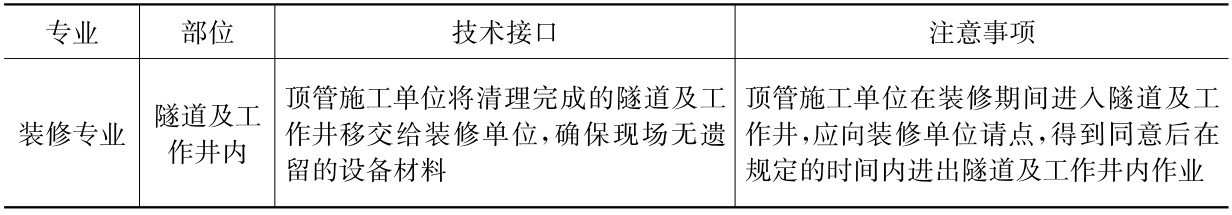

表4-6 顶管与装修专业接口
2.管理要求
(1)顶管施工单位应确保端头井和隧道内清理干净后再移交给装修单位。
(2)装修单位应确保在施工期间保护好隧道及工作井,避免施工对完成的结构造成损伤。
