9.4.2 装饰装修

9.4.2 装饰装修

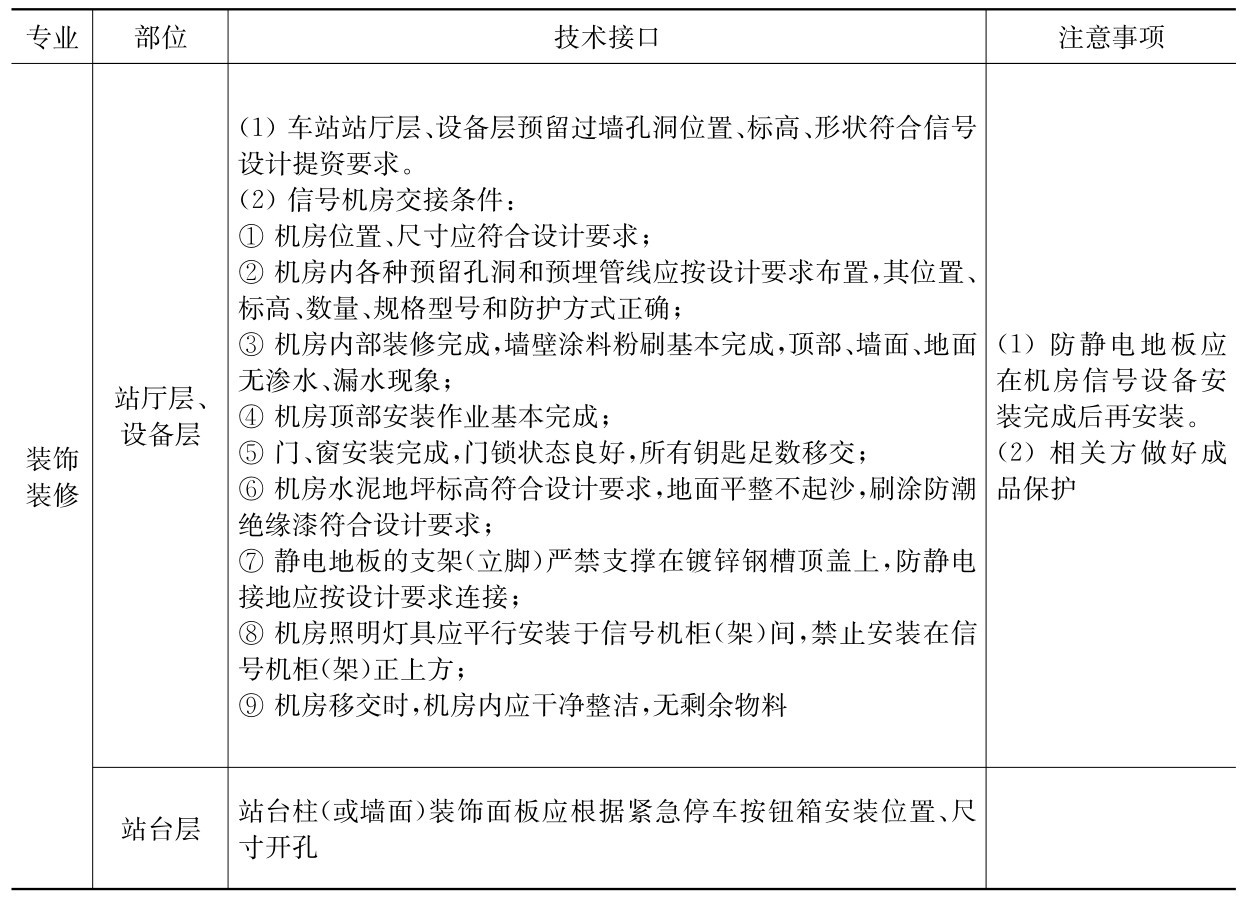

1.技术接口(表9-2)

表9-2 信号与装修技术接口表

2.管理要求

(1)信号机房具备交接条件后按照规定及时验收、交接,(机房交接单见附件1)。

(2)装饰单位负责紧急停车按钮箱安装后的收口、封边(图9-4)。

图9-4 信号机房特殊静电地板支撑安装

(3)在施工期间,装饰单位需为信号设备用房提供足够的临时照明及临时用电。

(4)信号机房交接后由信号专业管理,并在机房门上张贴管理人员的联系方式,其他相关施工单位如需进入机房施工,应提前一天联系。

(5)信号专业施工完毕后应及时通知相关单位对孔洞进行封堵,封堵完成后本专业要对封堵质量予以确认(图9-5、图9-6)。

图9-5 车站站房层站房内过墙走廊处预埋

图9-6 车站站台紧急关闭按钮箱(需装饰单位开孔后安装)

9.4.3 轨道

1.技术接口(表9-3)

表9-3 信号与轨道技术接口表

2.管理要求

(1)在信号转辙设备安装前,应经过双方及运营维保单位共同检查验收道岔是否具备安装条件,办理书面手续,不具备条件的,轨道单位应予以整改。(《道岔工电联合检查、整治验收标准及记录表》见附件2)。

(2)当道岔安装位置空间无法满足安装条件(如长角钢不能穿进轨底)时,轨道单位应配合安装(如抬轨)(图9-7)。

图9-7 整体道床道岔预留基坑、沟槽过程施工图

(3)钢轨锁定后应及时出具锁轨证明。

(4)信号专业在电缆过轨作业时,严格按照设计提资轨道专业预埋的管线敷设电缆(图9-8、图9-9)。

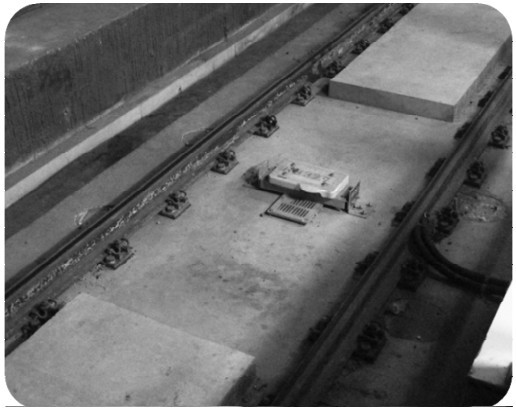

图9-8 整体道床道岔预留基坑、沟槽施工完成图

图9-9 浮置板区域信号设备安装区域预留位置图
