9.8 常见病、通用病的防治

9.8 常见病、通用病的防治

1.车站端头井部位线缆敷设交叉、预留不整齐

1)原因分析

(1)本处是车站与区间的结合部位,位置特殊,信号缆敷设时不具备安装支架的条件,信号线缆工程量大、周期长,控制预留长度适度难。

(2)本处交叉作业多,人防门、通信、信号及接触网等多个专业在此处交叉施工,影响信号线缆敷设预留。

2)预防措施

(1)通过工程协调例会等方式与相关专业确认、区分信号线缆通道。

(2)及时协调土建、人防门等专业的施工进度,满足信号专业的施工进度需要。

(3)信号专业做好特殊支架的定制,满足施工技术需要(图9-18—图9-21)。

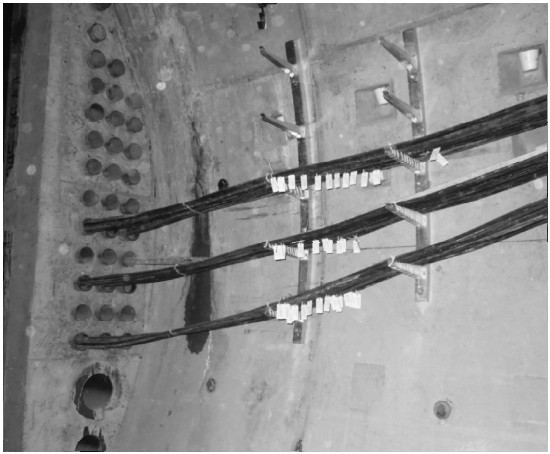

图9-18 端头井部位线缆敷设现场条件

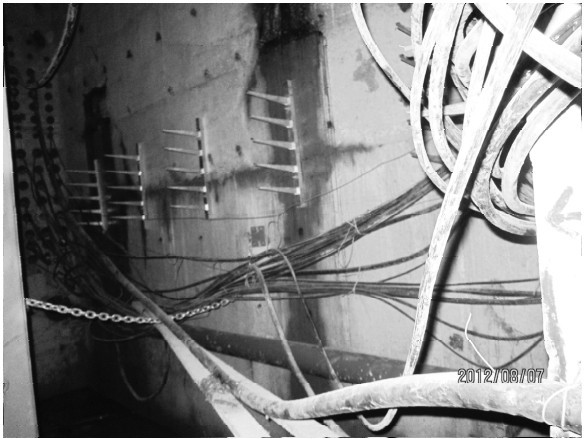

图9-19 端头井部位线缆敷设与其他专业交叉

图9-20 线缆敷设整改

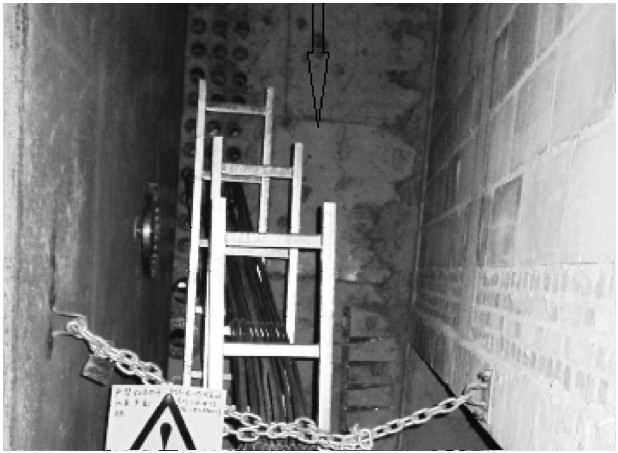

图9-21 线缆敷设特殊支架

2.整体道床道岔转辙设备预留基坑位置、尺寸不能满足安装要求

1)原因分析

(1)轨道专业道床浇筑预留基坑时偏差过大。

(2)首站浇筑时,信号专业未及时进行检查测量核对是否满足安装技术要求。

(3)信号转辙设备安装前,未经轨道、信号施工方及运营维保单位共同检查验收道岔基坑是否满足安装条件。

(4)道岔安装位置有固定障碍物,空间无法满足安装条件。

2)防治措施

(1)减少道床浇筑预留基坑满足设计要求。

(2)道岔转辙设备预留基坑首次(首站)浇筑完成后,信号专业应进行现场测量核对是否满足安装技术要求。

(3)信号转辙设备安装前应经过轨道、信号施工方及运营维保单位共同检查验收道岔是否具备安装条件,办理书面手续,不具备条件的,轨道单位应予以整改。

(4)道岔安装位置空间无法满足安装条件(如长角钢不能穿进轨底)时,轨道单位应配合安装(如抬轨)(图9-22)。

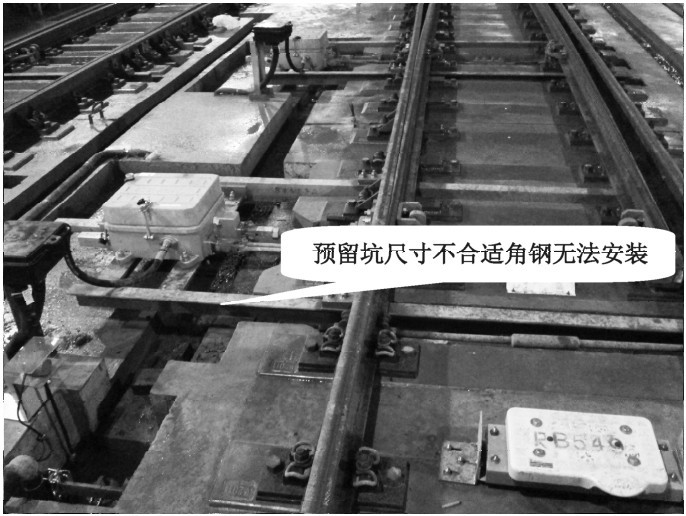

图9-22 转辙设备安装图
