19.5.3 洗车机

19.5.3 洗车机

1.质量控制要点

(1)吊装设备:由于刷组及机械过滤器等体积大、质量重,加上安装环境的特殊性,因而需采用专业吊装设备吊装及现场运输。

(2)刷组安装:根据现场勘察决定,刷组安装采用倒退式进行,按列车行走方向,一步一步进行安装。刷组起吊和平移应缓慢。吊装前首先确定刷组基础底座位置,起吊后当柱脚距地脚螺栓30~40cm时扶正,使柱脚的安装孔对准螺栓,缓慢落钩就位,经过初校对垂直偏差在20mm内,拧紧螺栓,临时固定即可脱钩。然后由专人利用仪器进行精确调整。

(3)供水和水处理系统的安装:供水和水处理泵组多,系统管道多且分枝多,管路之间的相互关系复杂,连接的工作量较大。而机械过滤器、水软化装置等设备体积大,质量大,安装时不能磕碰,对安装的要求较高,需采用专用吊装工具辅助进行安装。大型的水处理设备需要两个工作日落位。管路的放线10个工作日可以完成,连接需要5个工作日完成,共计17个工作日完成。

2.安全控制要点

施工单位配备专职安全员,对施工过程进行全过程监督;水池四周设安全护栏或围护,防止跌落负高空区域;加强对机械设备的安全检查;对施工区域进行安全隔离,以防闲杂人员进入施工区域。

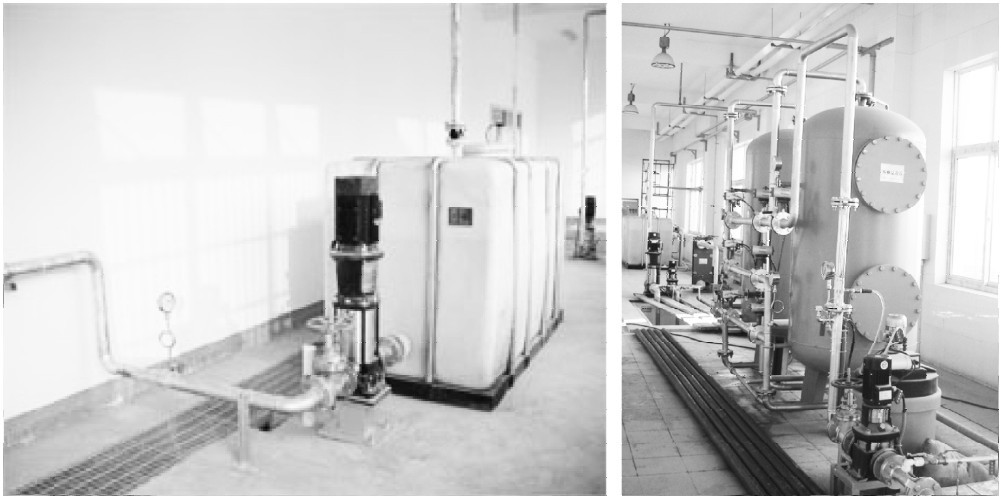

图19-25 供水和水处理系统示例图

在施工过程中,监理全过程质量、安全旁站监督检查。
