9.5.4 光缆接续
1.工艺流程

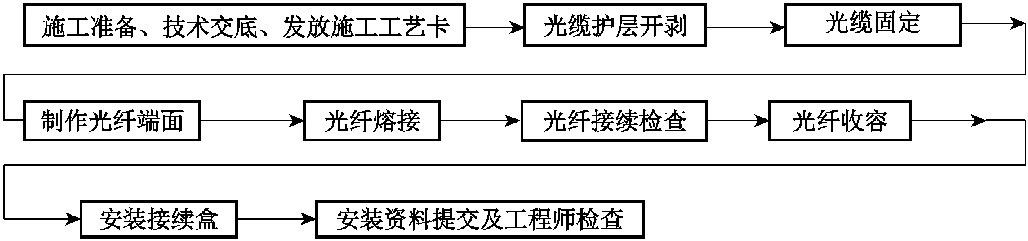

光缆接续施工工艺流程图如图9-15所示。

图9-15 光缆接续施工工艺流程图
2.工艺操作
(1)准备工作。
(2)开剥和架设光缆。
(3)安装接地铜管及螺旋卡箍。
(4)切割骨架、清洗石油膏。
(5)安装盘留板。
(6)安置测试仪及接续工具。测试端将光时域反射仪(以下简称OTDR)通过尾纤用V形槽接入被接光纤,再将OTDR接上电源。接续点将熔接机、接续工具放置在工作台上并将熔接机接上稳压电源。
(7)光纤被覆层开剥。
(8)光纤的切割和接续。按照光纤切割刀使用说明书中切割刀使用方法对接续点光纤进行切割。对光纤切割部分及V形槽进行清洁处理。
光纤放入熔接机V形槽内,沿V形槽小心放下磁性压板。光纤伸出V形槽尖端长度按熔接机说明书要求。将光纤固定后,在加强芯和大地间接上电话,通知测试端准备接续操作。
注意观察两根光纤端面的质量及检查光纤是否处于两电极之间。如发现光纤切割端面有端面倾斜、端面有缺损、端面有毛刺缺陷时,要重新切割。单模光纤端面角度要求不大于0.5°,否则,光纤端面应重新切割。
按照光纤熔接机使用说明书操作程序进行光纤熔接操作。
(9)光纤接完后应对接头进行检查,如光纤接头在对接处有焊纹、接头变细、轴向偏差、接点成球状、接点变粗、气泡等缺陷,则必须重新接续。
在测试点,将尾纤接入OTDR,尾纤的另一端接1km左右裸光纤,再通过V形槽与被测光纤连接。
接续点接完一根光纤后,先由熔接机测出接头损耗,如不符合要求,应重新接续,符合要求则通知测试点用OTDR测试光纤损耗。
(10)安装光纤接头加强管。光纤接续完后,应用热可缩加强管进行补强。
(11)光纤的盘留。盘留板盘绕弯曲半径不应造成附加损耗。各加强管应排列整齐。
(12)接头盒两端光缆缠包密封带。
(13)接头盒应严格按照接头盒操作细则进行组装。
(14)应采用充气进行密封检查,检查中如发现漏气,应重新安装。
