11.4 接口管理

11.4 接口管理

对各接口单位通用管理要求:

(1)遵守建设单位的有关规定,考虑本工程相关工程项目由其他施工单位施工,可能对本工程造成干扰;建设单位及监理工程师需对施工单位之间进行协调,施工单位需完全服从建设单位及监理工程师的统一协调指挥和有关指令。

(2)积极配合和支持其他施工单位于本区段(站、场)的施工和安装调试。

(3)在施工开始前检查确认预埋件、预留管线、通道与其他施工单位不相互妨碍,保证与其他施工单位施工相互协调。

(4)严格执行前道工序验收工作,在本专业施工前确认前道专业施工是否按建设单位要求已全部完成,确认完成后方可后续施工。

(5)由于施工工期较长,对于每个车站、每个专业的成品及半成品的保护方面,施工单位要提高每一名员工对成品保护的安全意识,针对每一个工班制定合理的成品防护措施。

(6)在施工过程中积极配合车站管理方(每个车站的装饰单位)的各项施工工作,确保施工作业的顺利进行;施工过程中如果有动火作业的要严格按照车站管理方提出的动火作业要求去执行,施工单位要保证每一名动火人员均为持证上岗并配有专职的动火防护人员。

(7)在区间施工工程中,施工单位要认真贯彻区间管理方对于区间施工作业管理办法,认真完成区间作业点报审工作,在施工过程中牵降变专业需在作业点前、后50m处加设防护,施工人员佩戴好防护用具。

(8)在初次进入各施工工地(含区间)前,需与各工地总包方签订安全协议,认真履行安全协议上的各项条款,配合管理方完成每一个车站的施工工作。

(9)由于每个车站的变电所的设备数量与类型不尽相同,因此每个站的设备预留孔洞的尺寸与位置也有些不同,牵降变专业需在施工前一周内根据施工图在现场与装饰单位核定设备预留孔洞尺寸并进行书面确认。

(10)当设备基础槽钢安装完成后,装饰单位要在变电所房间内进行装饰层地坪浇筑工作,为了保证日后环氧树脂地坪的完成质量,牵降变专业需在装饰层地坪浇筑完成10日(具体养护期根据现场温湿度条件而定)之后进行设备的安装工作;并且在设备的安装过程中,需派专人进行地坪的防护,禁止出现用钢钎、手锤等铁器磕碰地坪。

(11)由于停车场变电所的位置特殊,所有电缆需要通过电缆沟进入变电所电缆夹层内部,一般情况外部电缆沟会高出电缆夹层,当遇到台风暴雨频发季节,雨水会通过电缆沟的电缆孔洞进入变电所夹层,因此电缆孔洞的封堵就显得尤为重要;建议侧墙预留足够数量单独的电缆孔洞,待牵降变专业在电缆敷设完成后,将电缆孔洞利用防水、防火的泡沫胶及防火泥进行封堵,防止雨水流入。

(12)区间电缆在通过站台电缆夹层时,都会通过区间楼梯然后再进行分流敷设。由于区间电缆种类多、数量多,在汇聚在一起时难免会出现交叉现象,为了避免这种现象发生,在敷设过程中牵降变专业要严格安装图纸上所标识的路线图和敷设位置进行敷设;如果出现跳层敷设时,牵降变专业应将所有的线缆绑扎在一起,防止其他单位在敷设电缆时从本专业线缆中间交叉穿越敷设。

(13)在敷设牵引变电所上网电缆时,一般都要跨过接触网敷设,然后再接到接触网开关上,为了防止电缆支架螺栓在潮湿环境中受到腐蚀,降低使用强度,牵降变专业需采用不锈钢膨胀螺丝进行固定,以提高电缆支架的牢固、安全性;所有跨轨支架上的螺栓均采用双螺母进行锁死,并且在螺杆上涂抹一层胶水将螺杆上的螺纹填平,以降低螺母脱扣的概率;对于电缆牵降变专业应对接触网上方两侧的支架用铝制电缆卡子进行固定,防止电缆脱落。

(14)在施工过程中,牵降变专业主要会产生的施工垃圾项目有:设备包装的拆除和一、二次电缆的接线,为了配合管理方对施工工地的环境管理,在以上施工项目施工时需派出专门负责垃圾清运的施工人员进行清理,施工垃圾要及时存放在由工地管理方提供的指定垃圾存放点,或者是由牵降变专业带回处理。

各接口之间的管理流程如图11-3所示,相关专业接口详细内容及管理要求,具体如下:

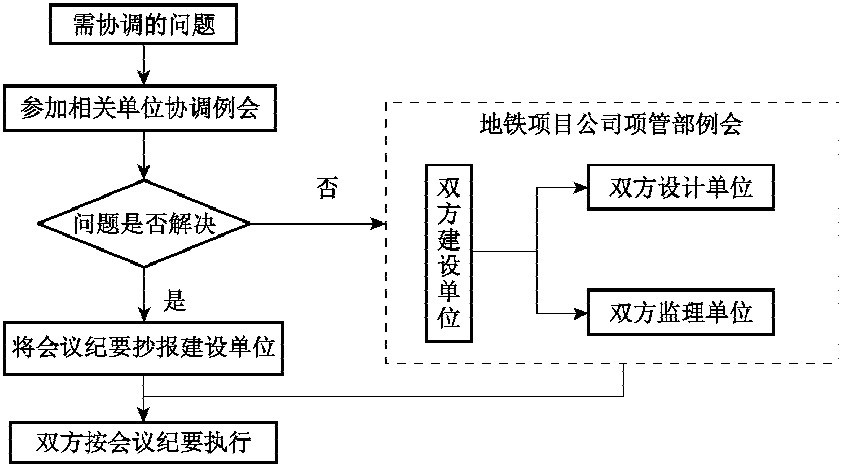

图11-3 接口协调工作流程图
