16.3.1 施工准备阶段
2025年10月13日
16.3.1 施工准备阶段
(1)建设单位组织设计联络会,设计单位,自动扶梯厂家参加。电梯厂家提供设备参数,设计院确认并协调相关各专业设计(如供电、FAS/BAS、通信等)。
(2)设计单位根据工程进度完成自动扶梯施工图,施工图应包括自动扶梯数量,位置及相关技术参数。
(3)施工单位根据自动扶梯施工图及合同,现场核对数量、位置及相关安装尺寸。
(4)施工单位根据土建进度及土建计划制定排产计划,由建设单位确认后排产。
(5)施工单位编制施工组织设计方案,由监理单位审核批准后施工。
(6)监理单位对准备出厂的自动扶梯设备按照合同、图纸及相关规范及标准进行出厂抽样检验。

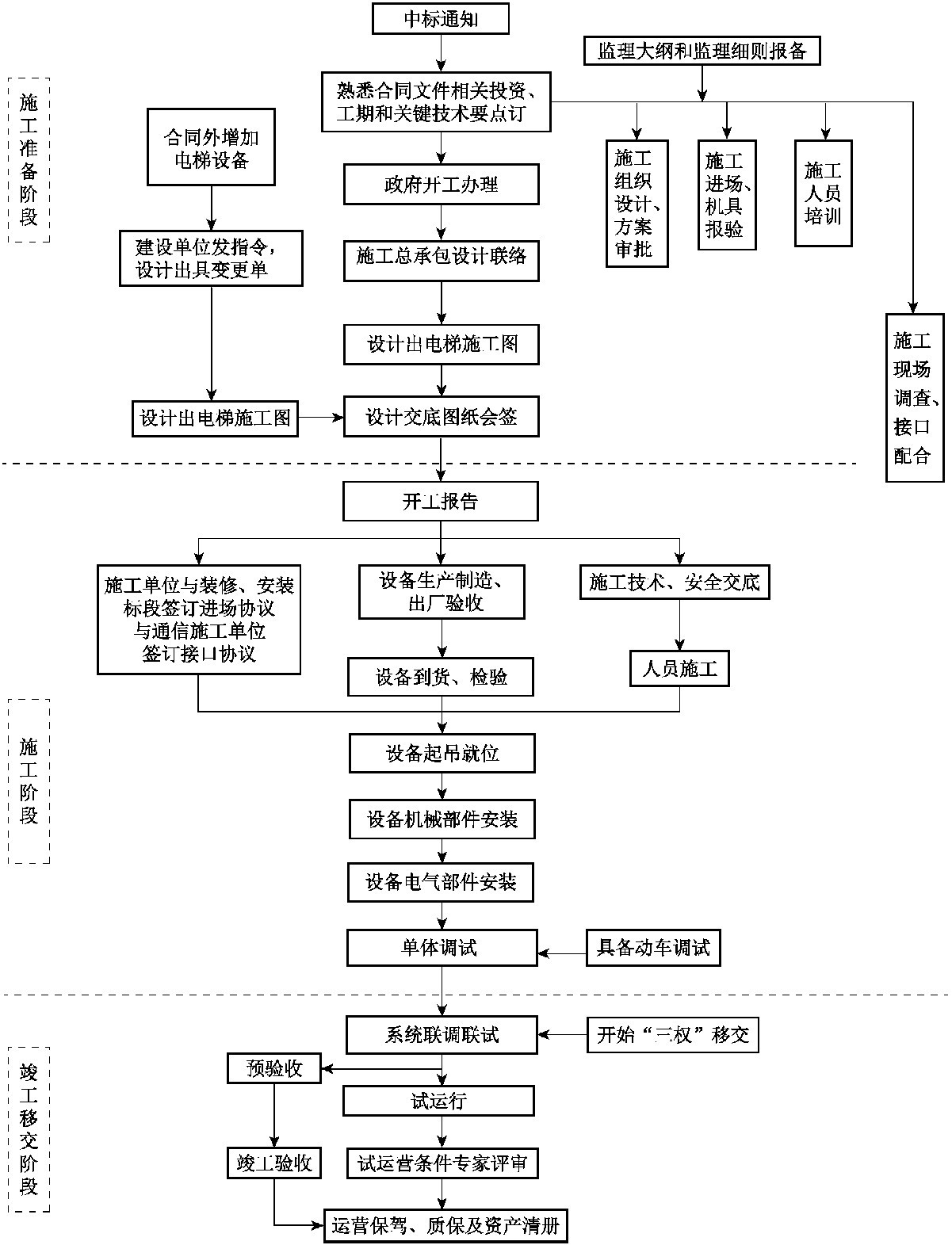

图16-1 自动扶梯施工管理流程图
(7)施工单位对土建井道结构复测,根据电梯施工图,确认是否满足电梯安装要求,如有问题,应先核对电梯施工图和土建施工图。
①如果电梯施工图和土建施工图不符,由设计单位协调解决。
②如是土建施工问题,由土建施工单位按土建结构图整改。
