13.3 程序管理

13.3 程序管理

屏蔽门系统由门机系统、门体、供电系统和控制系统组成,其中门机系统主要由驱动装置、传动装置、锁紧装置、控制单元(DCU)等组成;门体由活动门(PSD)、应急门(EED)、固定门(FIX)、端门(MSD)等组成;控制系统主要由主控机(PSC)、输入/输出模块、站台端头控制盒(PSL)、门机控制器(DCU)、声光告警装置及冗余总线网络组成,屏蔽门控制系统配置与信号系统、FAS系统、设备监控系统等进行通信接口。

屏蔽门系统的施工管理如图13-1所示,具体如下:

(1)建设单位办理合同备案及登记工作,取得施工许可证。

(2)施工单位提交施工组织设计文件、企业资质文件等文件资料,办理开工报告(建设单位配合)。

(3)由轨道专业移交基标点和调线调坡资料(四方签证),对现场土建工程进行勘察测量,如需土建单位整改,上报建设单位协调。

(4)按照屏蔽门施工图,对屏蔽门进行定位、安装。

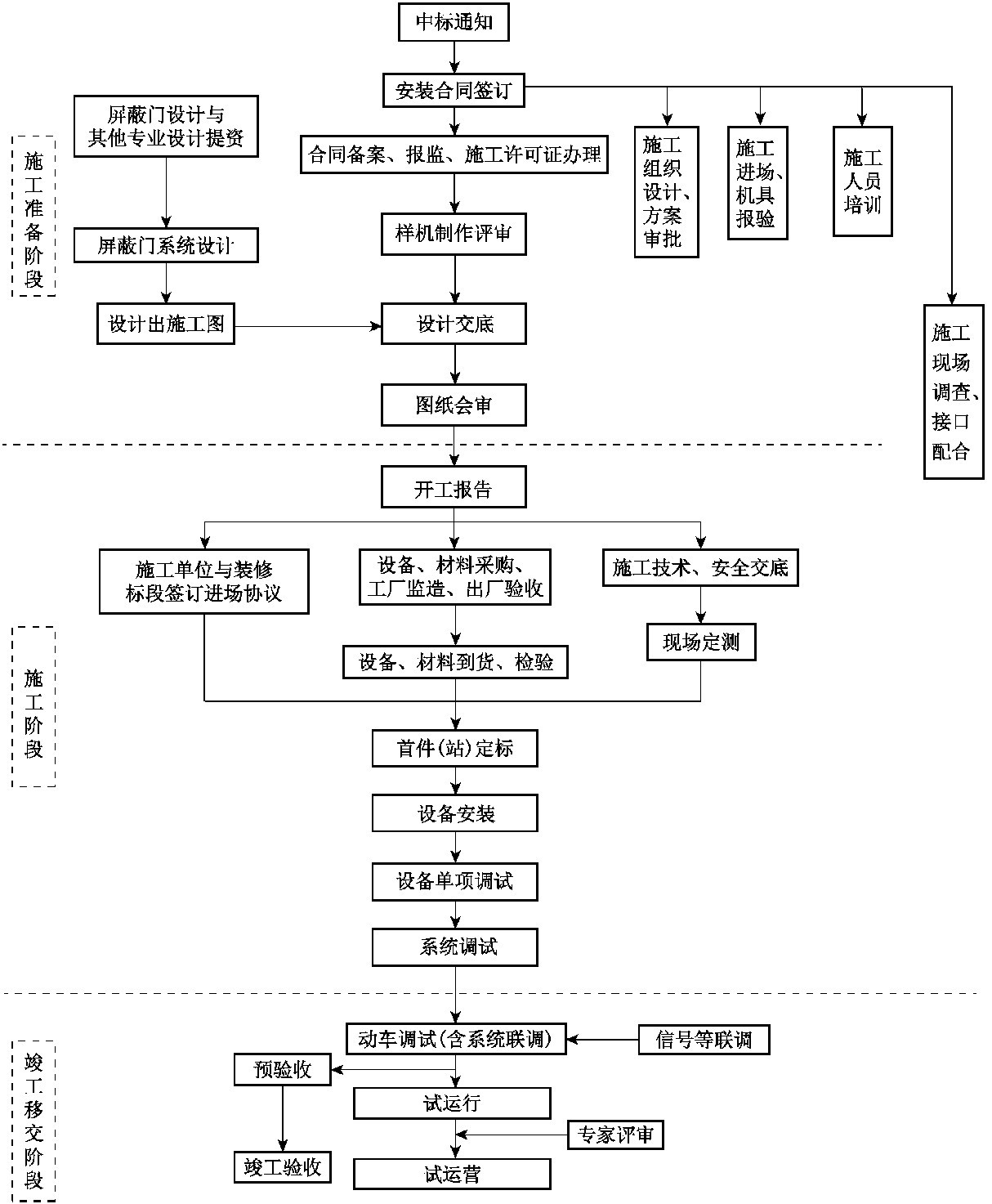

图13-1 屏蔽门系统施工管理流程图

(5)通电前、通电后单体调试。

(6)与信号、ISCS接口调试。

(7)5000次屏蔽门开关门测试。

(8)预验收。

(9)竣工验收。
