S形曲线法的作用

、S形曲线法的作用

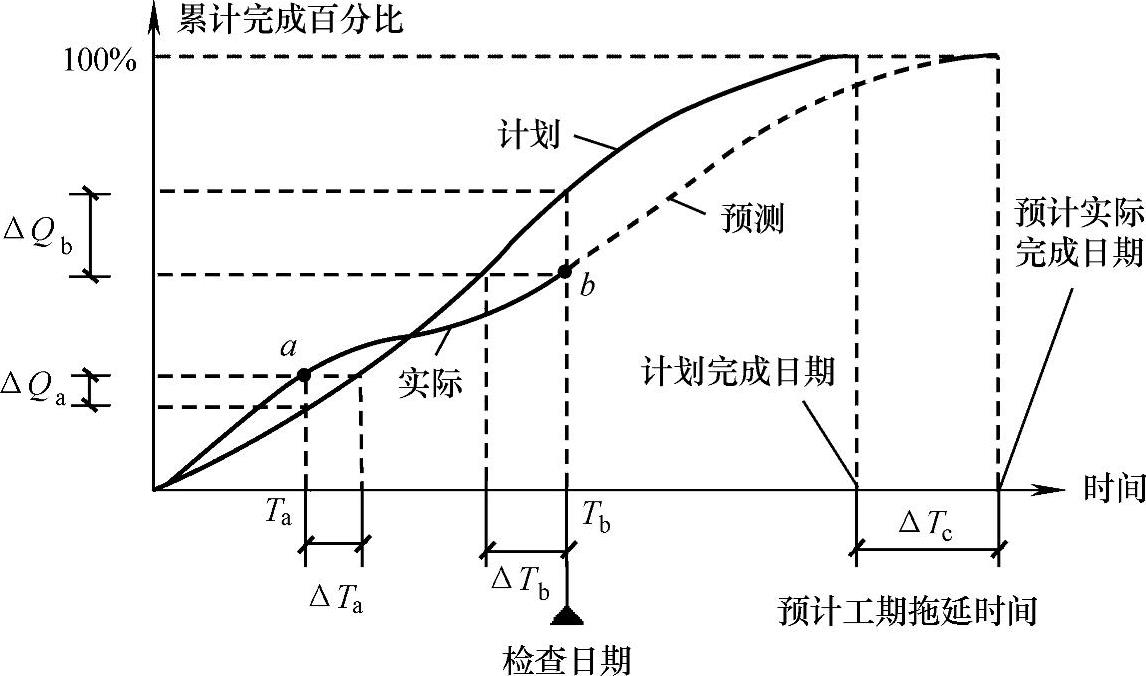

项目实施过程中,每隔一段时间就应将实际进展情况绘制在原计划的S形曲线上进行直观比较(见图2-29)。通过比较可以获得如下信息:

1.实际进度与计划进度的比较

若工程实际进展点落在原计划S曲线左侧,图2-29中的a点,则表示此刻实际进度比计划进度超前;若落在右侧,图2-29中的b点,则表示拖后;若刚好落在其上,则表示实际进度和计划进度一致。

2.实际进度比计划进度超前或拖后的时间

在图2-29中,ΔTa表示Ta时刻实际进度超前的时间,ΔTb表示Tb时刻实际进度拖后的时间。

3.实际进度比计划进度超前或拖后的任务量


图2-29 S形曲线比较图

在图2-29中,ΔQa表示Ta时刻超前完成的任务量,ΔQb表示Tb时刻拖后的任务量。

4.后续工程进度预测

若后期工程按原计划速度进行,则总工期拖延的预测值为ΔTc(图2-29)。
