参考答案

参考答案

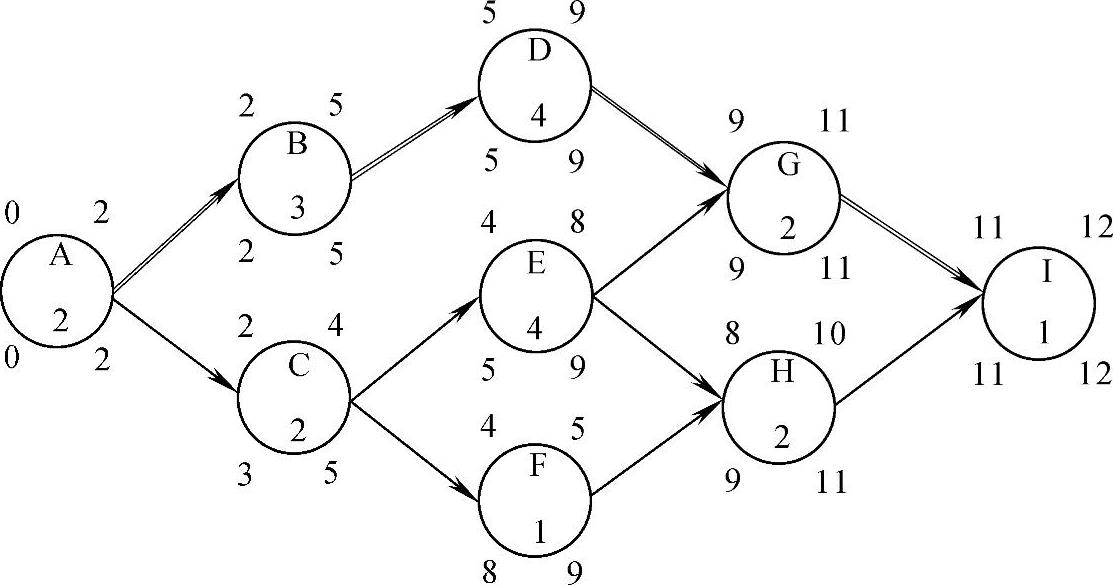

(1)首先根据工程实际情况重新绘制单代号网络图如图3-8所示,然后计算各项工作的时间参数。图中的双箭线为关键工作,工作D的持续时间变为4个月。


图3-8 某工程项目的单代号网络图

可以通过绘制施工进度时标网络计划图或者施工进度横道图,利用题中所给数据计算各项费用。步骤如图3-9所示:

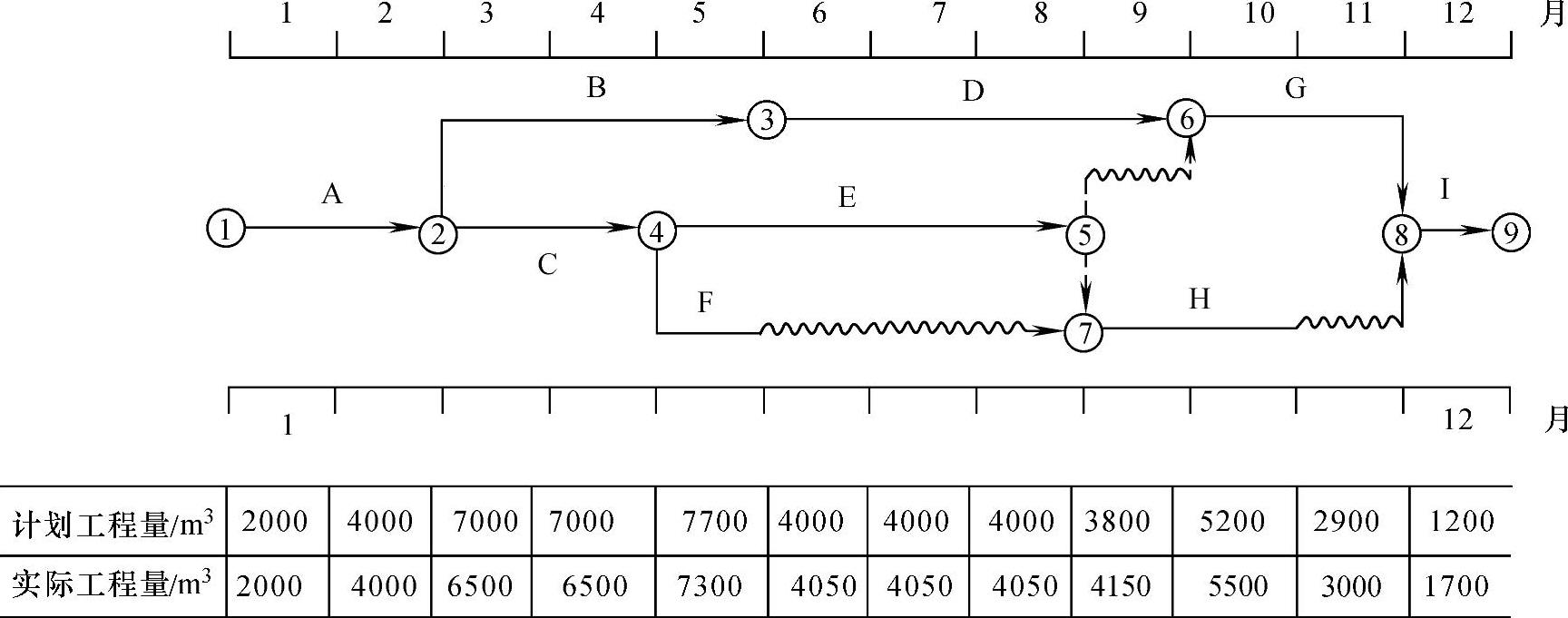

图3-9 某工程项目的时标网络计划图

每月计划工作预算费用(BCWS)=每月计划工程量×预算单价

每月已完工作预算费用(BCWP)=每月实际工程量×预算单价

每月已完工作实际费用(ACWP)=每月实际工程量×变化后的实际单价

计算结果见表3-6,注意工作D拖延了一个月,需要4个月才完成任务。

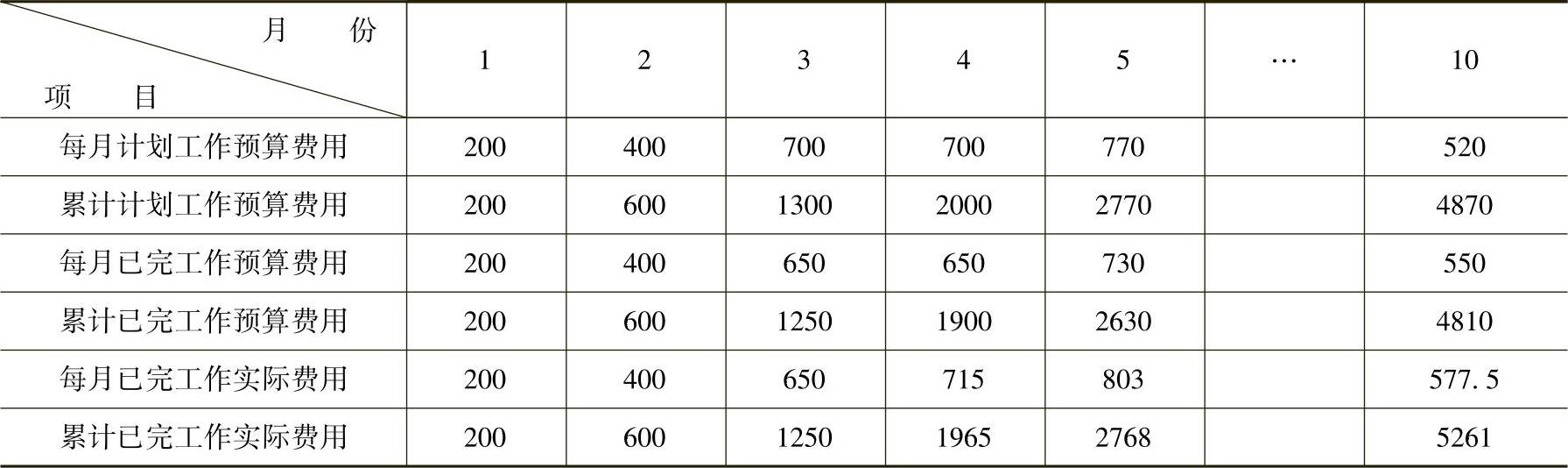

3-6 项目施工费用数据表 (单位:万元)


(2)计算费用偏差和进度偏差需要用到每月的累计值

1)10月末费用偏差=已完工作预算费用-已完工作实际费用

=4810-5261=-451万元

表示费用比计划超支了451万元。

2)10月末进度偏差=已完工作预算费用-计划工作预算费用

=4810-4870=-60万元

表示工程拖后了60万元。

【解题思路】

在题目的条件限定下,根据各种费用的计算公式,依次计算各个数据;明确费用偏差和进度偏差的意义。解题时可参照图3-10的步骤进行:


图3-10 赢得值法`解题思路
