1.可以利用关键线路的定义来确定,所有工作的持续时间之和最长的线路称为关键线路。此题比较简单,工作数量不多,关键线路为1—2—3—5—6。

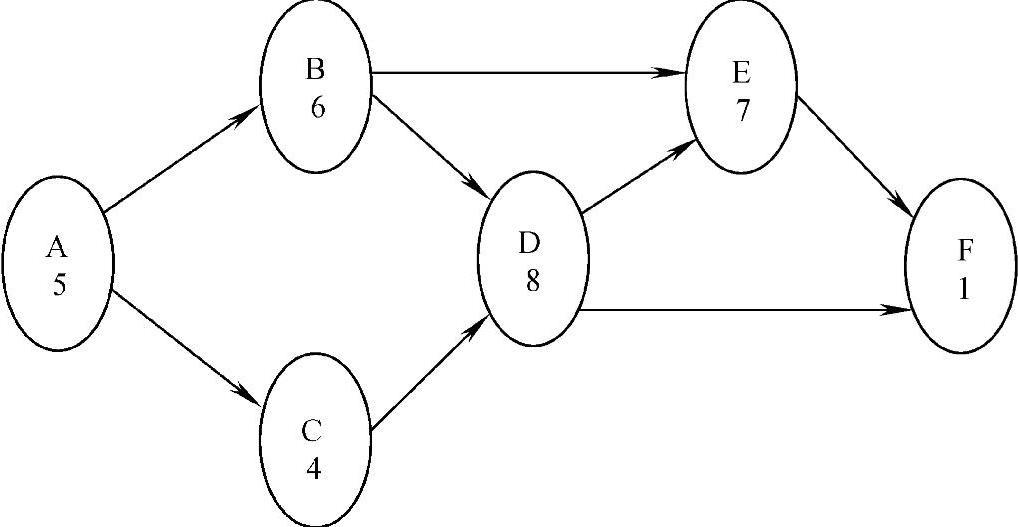

2.首先,按照单代号网络图的绘制规则绘制网络图(图2-30)。
图2-30 该项目的单代号网络计划

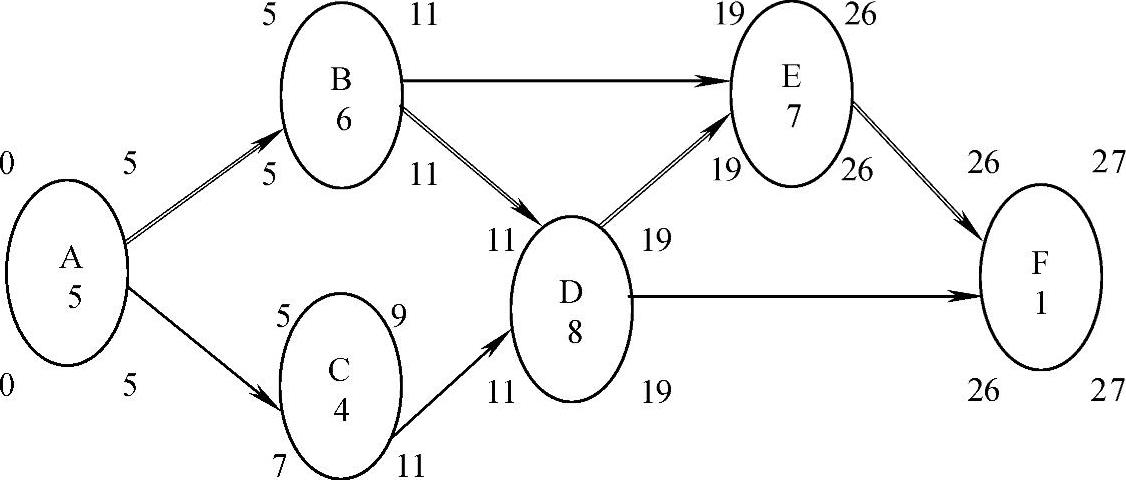

按单代号网络图时间参数的计算步骤得出数据(图2-31),图中双箭线表示关键路线。
图2-31 单代号网络图的时间参数
【解题思路】
关键是网络图的绘制,只有绘制正确才能保证时间参数的计算正确。
