四、桥台施工

四、桥台施工

桥台模板采取大块定型钢模板,支立模板时通过拉筋对拉进行支撑,台身一次性立模灌注成型。施工工艺见图4-3-10。

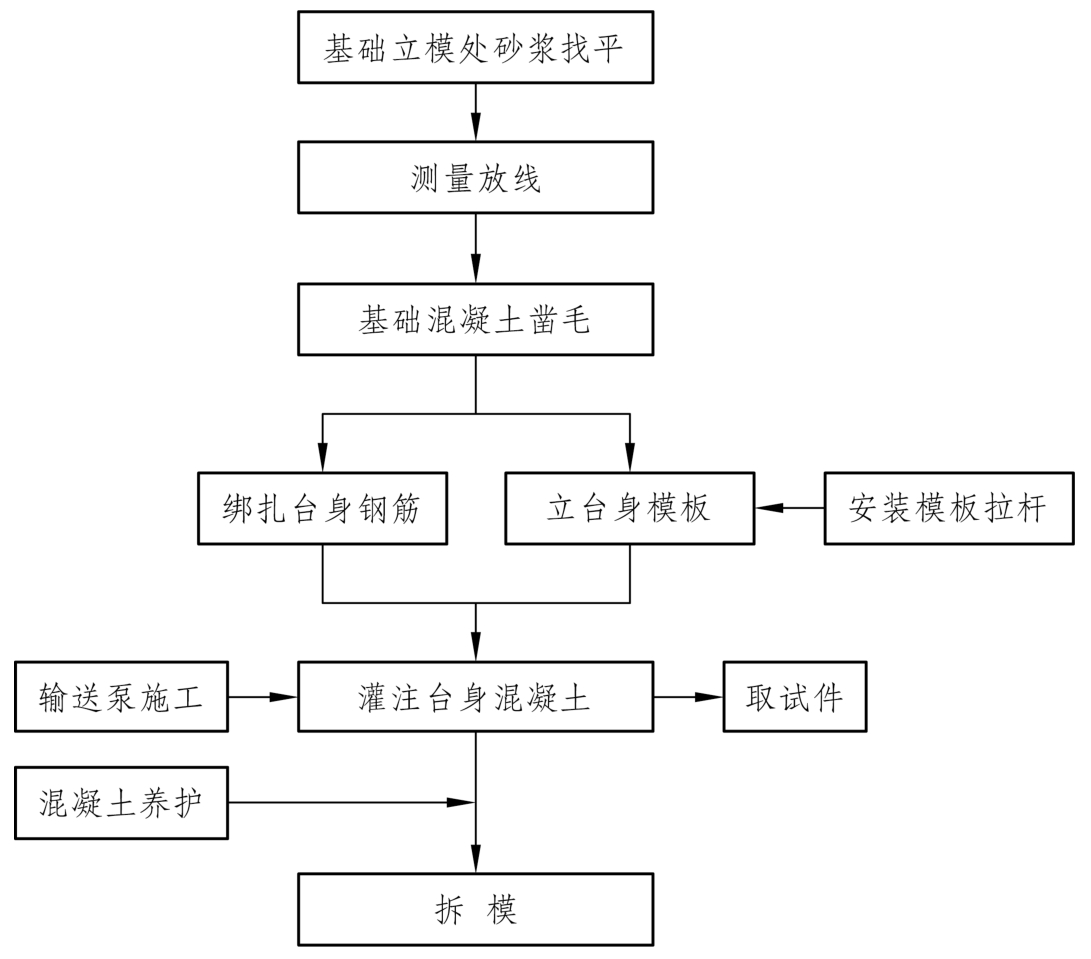

图4-3-10 桥台施工工艺流程图

基础完成后,及时按设计回填基坑,并对基础周围的原地面按设计要求进行处理。模板进场后,进行清理、打磨,以无污痕为标准,刷脱模剂,并用塑料薄膜进行覆盖。搭设支架时,在两个互相垂直的方向加以固定,支架支承在可靠的地基上。桥台空心内的顶部采用搭设碗扣支架,φ40 mm钢管加固。钢筋绑扎、立模后及时检查签证,并组织砼浇注。砼采用自动计量集中拌制,砼输送车运至现场。砼浇筑时采用卷扬机或吊车提升。砼分层浇筑,每层砼的厚度严格控制在30 cm以内。并且要严格控制拆模时间,杜绝因养护时间不够而发生粘模。拆除模板后,及时覆盖塑料薄膜或涂养护剂进行养护。
